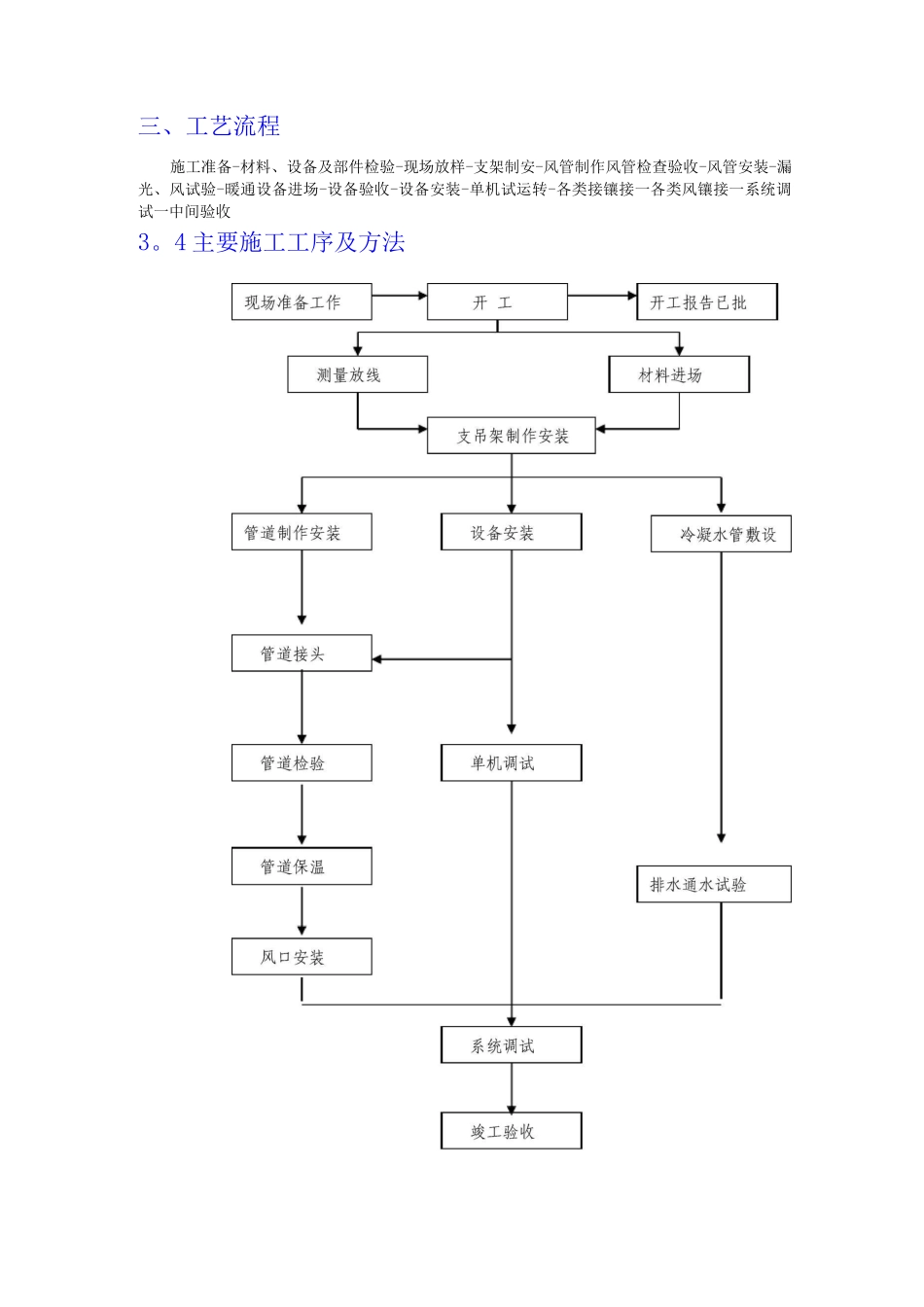

三、工艺流程施工准备-材料、设备及部件检验-现场放样-支架制安-风管制作风管检查验收-风管安装-漏光、风试验-暖通设备进场-设备验收-设备安装-单机试运转-各类接镶接一各类风镶接一系统调试一中间验收3
4 主要施工工序及方法3

1 工程内容工程内容主要包括:材料采购、打墙洞、管线连接、室内、外机的安装、控制线接线及系统调试
整个大楼的空调主配电部分不在本公司施工之列
2 施工方法3
1 设备安装工程施工方法1、工艺流程设备基础(支架)验收-开箱检查-设备运输-安装调平-试运转2、设备基础(支架)安装及验收(1)基础:机组在安装前应由专业人员核对屋面(结构)的承重能力
机座工字钢或槽钢制作;机座可用角钢制作托架、加防震橡胶垫置于地面
机座表面应水平
主机可直接用螺栓固定在机座上
(2)吊装点应紧固且需要足够强度以承受机组重量及运行振动,并且不影响结构的安全,必要时须进行承重核算
3、开箱检查(1)设备在就位安装前必须进行开箱验收,协同业主代表检查外观有无一次搬运造成的损伤,有无保管不完善造成的锈蚀进水问题,检查设备零件是否符合装箱单,并做好三方签认记录,主要检查项目有:① 箱号、箱数以及包装情况,表面有无损坏和锈蚀;② 设备的名称、型号和规格;③ 装箱清单、随机设备技术文件、资料;④ 随机专用工具及零部件的数量;(2)按设备清单核对机壳和其他部位的主要尺寸,检查各种技术参数是否符合要求,并作好检查记录
机壳的防锈情况是否发生变形或锈蚀、碰损等
4、吊运(1 )运输路线为:卸货点 汽车运输 设备安装就位点(2) 用载重汽车将设备水平运输至设备安装就位点附近,利用吊车(起重设备)将设备从汽车上吊放到枕木上
(3) 搬运和吊装的绳索不得捆缚在机壳或轴承的吊环上5、大件设备吊运专项(1 )准备工作检查准备所需起重器具和工具,并运至现场
(2)设备安装(起重设备):
