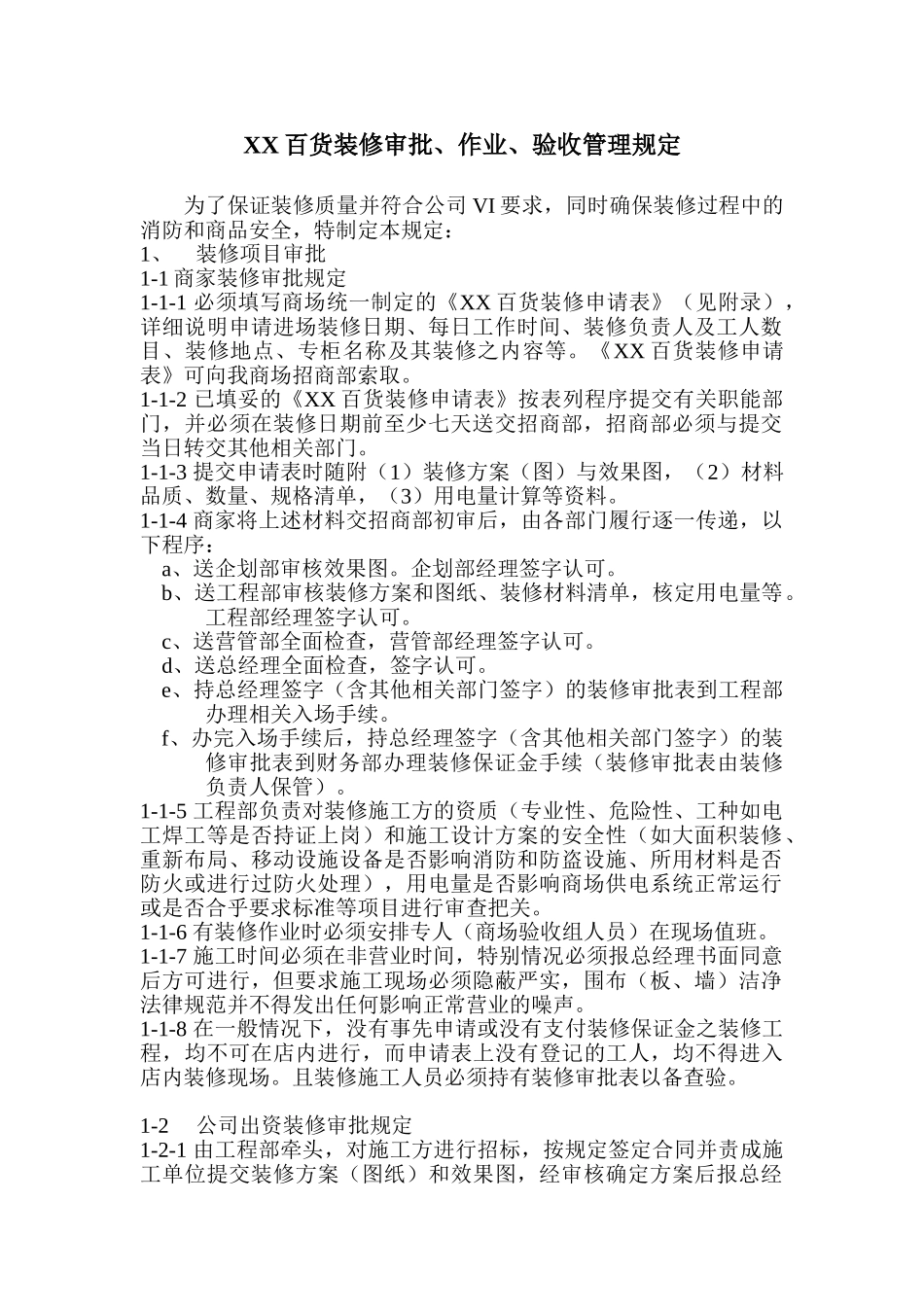

XX 百货装修审批、作业、验收管理规定为了保证装修质量并符合公司 VI 要求,同时确保装修过程中的消防和商品安全,特制定本规定:1、装修项目审批1-1 商家装修审批规定1-1-1 必须填写商场统一制定的《XX 百货装修申请表》(见附录),详细说明申请进场装修日期、每日工作时间、装修负责人及工人数目、装修地点、专柜名称及其装修之内容等
《XX 百货装修申请表》可向我商场招商部索取
1-1-2 已填妥的《XX 百货装修申请表》按表列程序提交有关职能部门,并必须在装修日期前至少七天送交招商部,招商部必须与提交当日转交其他相关部门
1-1-3 提交申请表时随附(1)装修方案(图)与效果图,(2)材料品质、数量、规格清单,(3)用电量计算等资料
1-1-4 商家将上述材料交招商部初审后,由各部门履行逐一传递,以下程序:a、送企划部审核效果图
企划部经理签字认可
b、送工程部审核装修方案和图纸、装修材料清单,核定用电量等
工程部经理签字认可
c、送营管部全面检查,营管部经理签字认可
d、送总经理全面检查,签字认可
e、持总经理签字(含其他相关部门签字)的装修审批表到工程部办理相关入场手续
f、办完入场手续后,持总经理签字(含其他相关部门签字)的装修审批表到财务部办理装修保证金手续(装修审批表由装修负责人保管)
1-1-5 工程部负责对装修施工方的资质(专业性、危险性、工种如电工焊工等是否持证上岗)和施工设计方案的安全性(如大面积装修、重新布局、移动设施设备是否影响消防和防盗设施、所用材料是否防火或进行过防火处理),用电量是否影响商场供电系统正常运行或是否合乎要求标准等项目进行审查把关
1-1-6 有装修作业时必须安排专人(商场验收组人员)在现场值班
1-1-7 施工时间必须在非营业时间,特别情况必须报总经理书面同意后方可进行,但要求施工现场必须隐蔽严实,围布(板、墙)洁净法律规范并不得
