电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

“平安工地”考核评价标准

“平安工地”考核评价标准_第1页
1/37
“平安工地”考核评价标准_第2页
2/37
“平安工地”考核评价标准_第3页
3/37

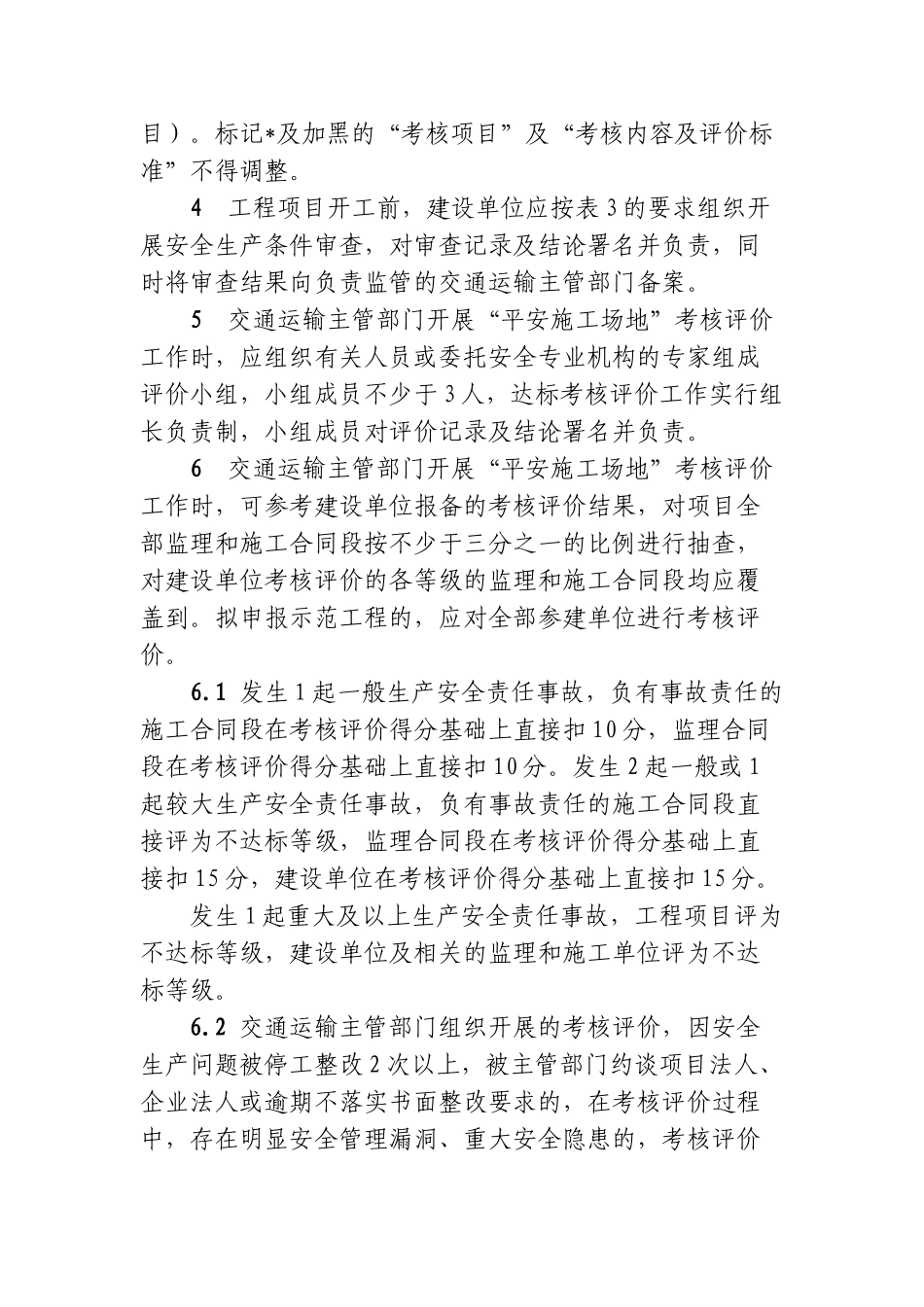

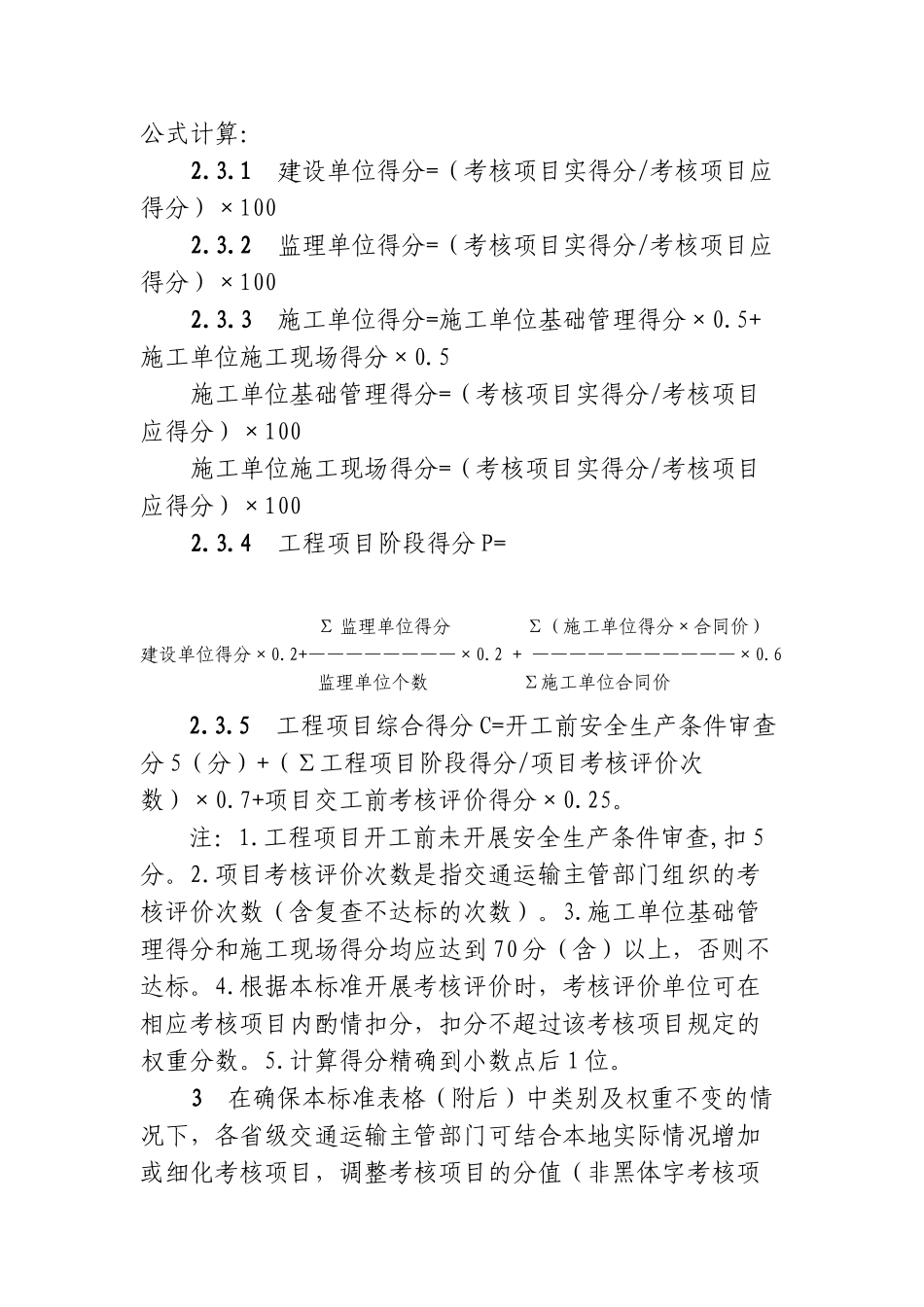

“平安施工场地”考核评价 1 为强化工程项目安全生产管理,法律规范从业行为,落实安全责任,深化推动“平安施工场地”建设活动,有序开展“平安施工场地”考核评价工作,我部派专职安全员对施工现场的作业活动等进行定期排查,并对存在安全隐患的地方及时下达整改通知,并根据考核评价体系对责任人进行相应的经济处罚,同时对此项目进行扣分,并说明扣分原因。2 我部积极组织人员每三个月对项目部驻地及施工现场进行考核评价,最后取得相应的得分。2.1 “平安施工场地”考核评价根据百分制计算得分。考核评价评分 90 分(含)以上为示范工程(合同段),评分 70 分(含)—90 分为达标工程(合同段),评分 70 分以下为不达标工程(合同段),详见表 1。表 1 考核评价等级划分序号考核对象总分值达标等级1施工单位10070 分以下,不达标70(含)—90 分,达标90 分(含)以上,示范2监理单位10070 分以下,不达标70(含)—90 分,达标90 分(含)以上,示范3建设单位10070 分以下,不达标70(含)—90 分,达标90 分(含)以上,示范4工程项目10070 分以下,不达标70(含)—90 分,达标90 分(含)以上,示范2.2 各考核项目评分时实行扣分制,扣分限值为各考核项目总赋分值。2.3 工程项目“平安施工场地”考核评价计分按以下公式计算:2.3.1 建设单位得分=(考核项目实得分/考核项目应得分)×1002.3.2 监理单位得分=(考核项目实得分/考核项目应得分)×1002.3.3 施工单位得分=施工单位基础管理得分×0.5+施工单位施工现场得分×0.5施工单位基础管理得分=(考核项目实得分/考核项目应得分)×100施工单位施工现场得分=(考核项目实得分/考核项目应得分)×1002.3.4工程项目阶段得分 P=Σ 监理单位得分 ∑(施工单位得分×合同价)建设单位得分×0.2+————————×0.2 + ———————————×0.6监理单位个数 ∑施工单位合同价2.3.5 工程项目综合得分 C=开工前安全生产条件审查分 5(分)+(∑工程项目阶段得分/项目考核评价次数)×0.7+项目交工前考核评价得分×0.25。注:1.工程项目开工前未开展安全生产条件审查,扣 5分。2.项目考核评价次数是指交通运输主管部门组织的考核评价次数(含复查不达标的次数)。3.施工单位基础管理得分和施工现场得分均应达到 70 分(含)以上,否则不达标。4.根据本标准开展考核评价时,考核评价单位可在相应考核项目内酌情扣分,扣分不超过该考核项目规定...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

“平安工地”考核评价标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
