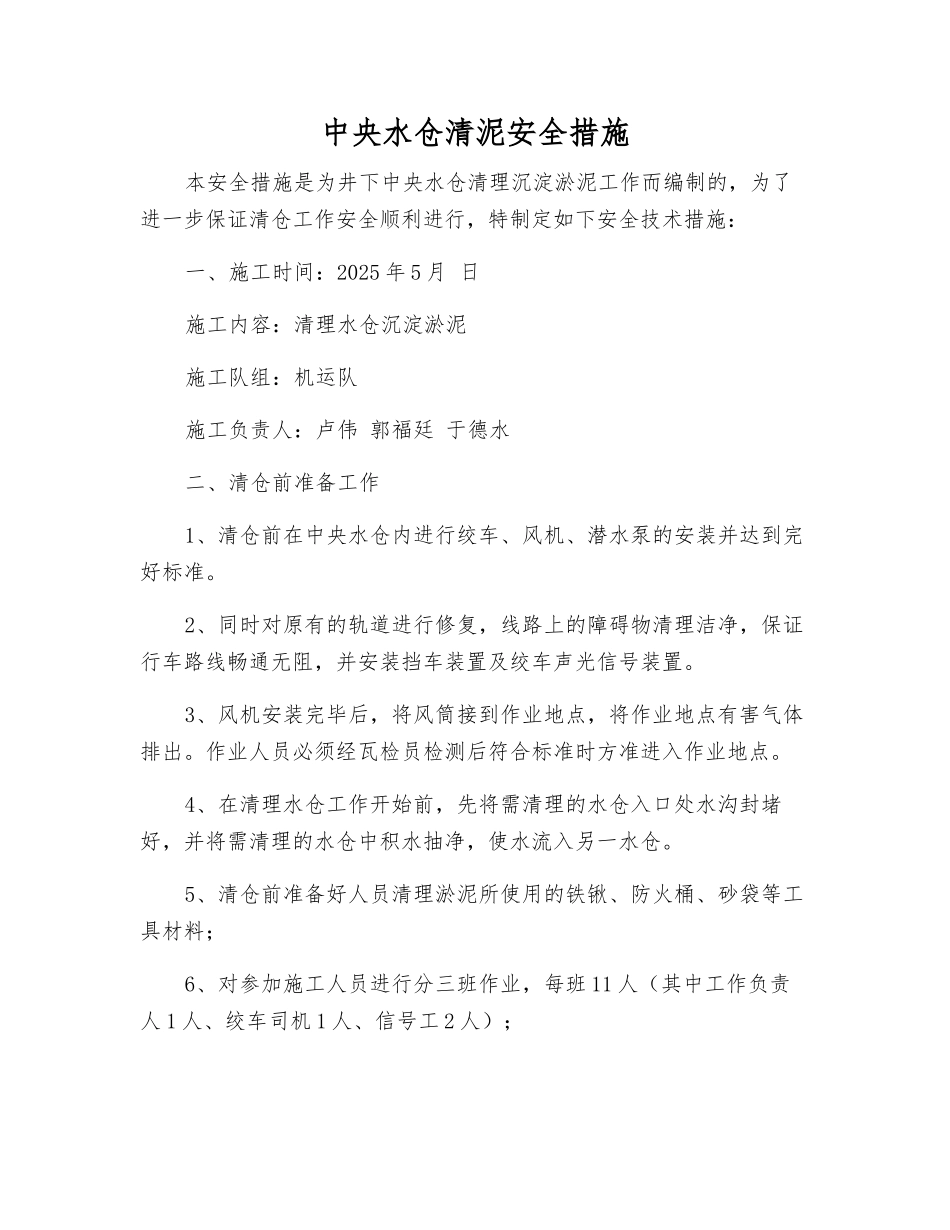

中央水仓清泥安全措施本安全措施是为井下中央水仓清理沉淀淤泥工作而编制的,为了进一步保证清仓工作安全顺利进行,特制定如下安全技术措施:一、施工时间:2025 年 5 月 日施工内容:清理水仓沉淀淤泥施工队组:机运队施工负责人:卢伟 郭福廷 于德水二、清仓前准备工作1、清仓前在中央水仓内进行绞车、风机、潜水泵的安装并达到完好标准。2、同时对原有的轨道进行修复,线路上的障碍物清理洁净,保证行车路线畅通无阻,并安装挡车装置及绞车声光信号装置。3、风机安装完毕后,将风筒接到作业地点,将作业地点有害气体排出。作业人员必须经瓦检员检测后符合标准时方准进入作业地点。4、在清理水仓工作开始前,先将需清理的水仓入口处水沟封堵好,并将需清理的水仓中积水抽净,使水流入另一水仓。5、清仓前准备好人员清理淤泥所使用的铁锹、防火桶、砂袋等工具材料;6、对参加施工人员进行分三班作业,每班 11 人(其中工作负责人 1 人、绞车司机 1 人、信号工 2 人);7、清仓前需将提升绞提升能力和提升纲丝绳进行校验验算(后 附绞车提升能力验算)。三、清仓的安全技术措施1、 此次清仓先清理甲水仓, 后清理乙水仓。 总工程量约为1200m3。2、清理水仓工作时,只使用一个水仓进行蓄水,要求中央水泵房水泵工监测好水仓水位,做到抽排水及时。3、清仓时,从外往里清理淤泥,根据现场作业空间大小,合理分配人员。4、清仓作业人员要精力集中,相互照应,有序进行。5、在清理过程当中产生积水时,要随时用排沙泵将积水排到另一个水仓。6、清淤工作应从淤泥上部向下部进行,淤泥较高时应当设置木板,以防止发生大面积溃浆造成危险。7、装完矿车后,作业人员将矿车推至底部车场,然后使用绞车将其提出水仓。8、使用电机车将淤泥车从水仓口拉出,然后推入副井井底出车侧车场,摘钩停稳,并用木楔子将淤泥车掩住,防止溜车。9、然后与副井信号工联系将摇台放平,经过检查确认安全之后联系井口绞车司机,将钢丝绳与矿车联接好后,用绞车缓慢将泥车拽入罐笼放下阻车器,联系副井绞车动车将泥车提升至地面。10、泥车运至地面后,组织人员将泥推到排放地点用人力进行翻车。人员推车时每人只推一辆矿车,并保持好车距不得小于 10 米,车速不能过快要小于 1m/s。推车时严禁扒乘矿车,推车时要注意前方车辆和人员。11、矿车按其容量装载适中,避开运输途中溢出。12、每班施工之前必须检查好风机,风机停转时人员必须撤出。严禁无风或微...
