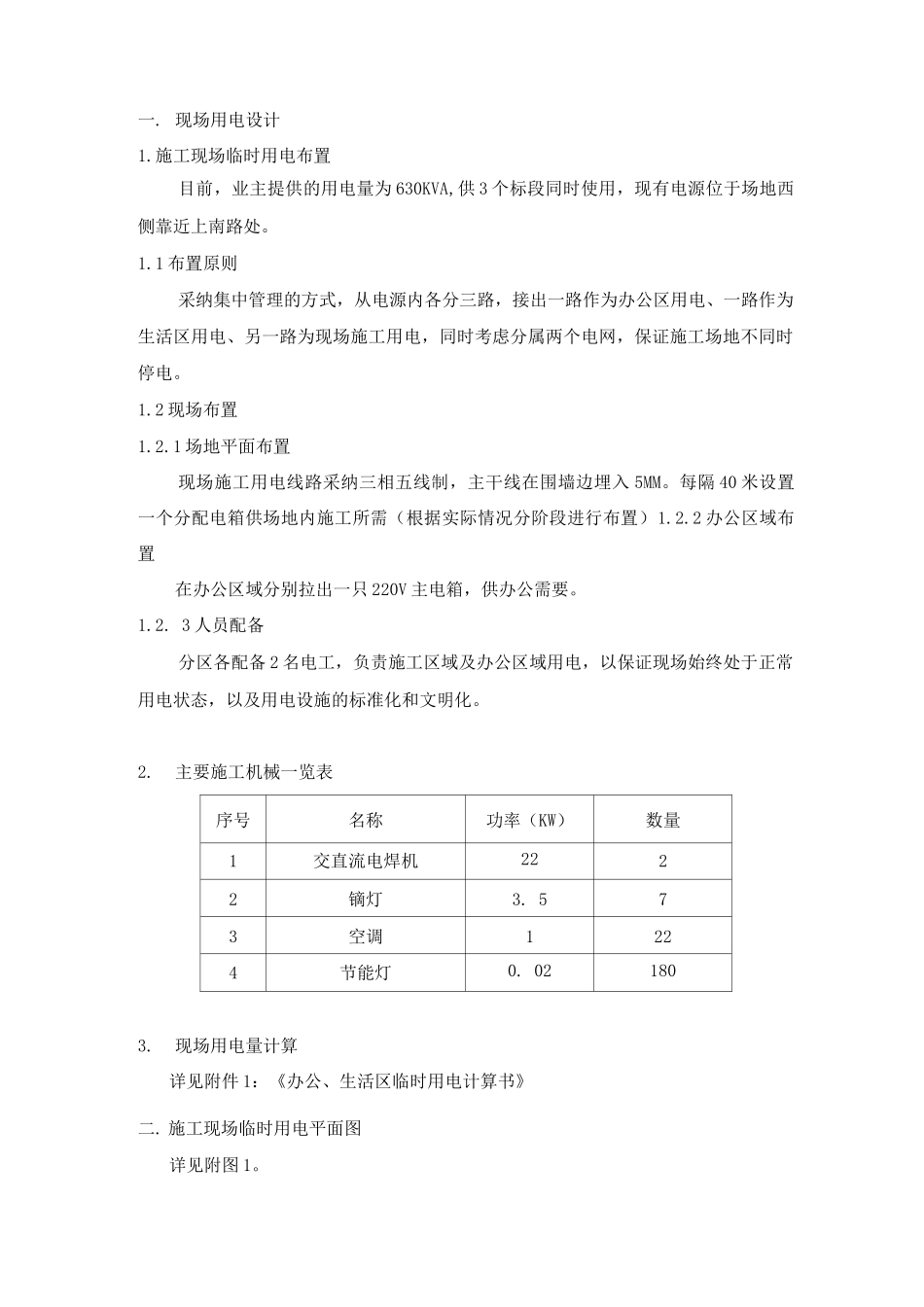

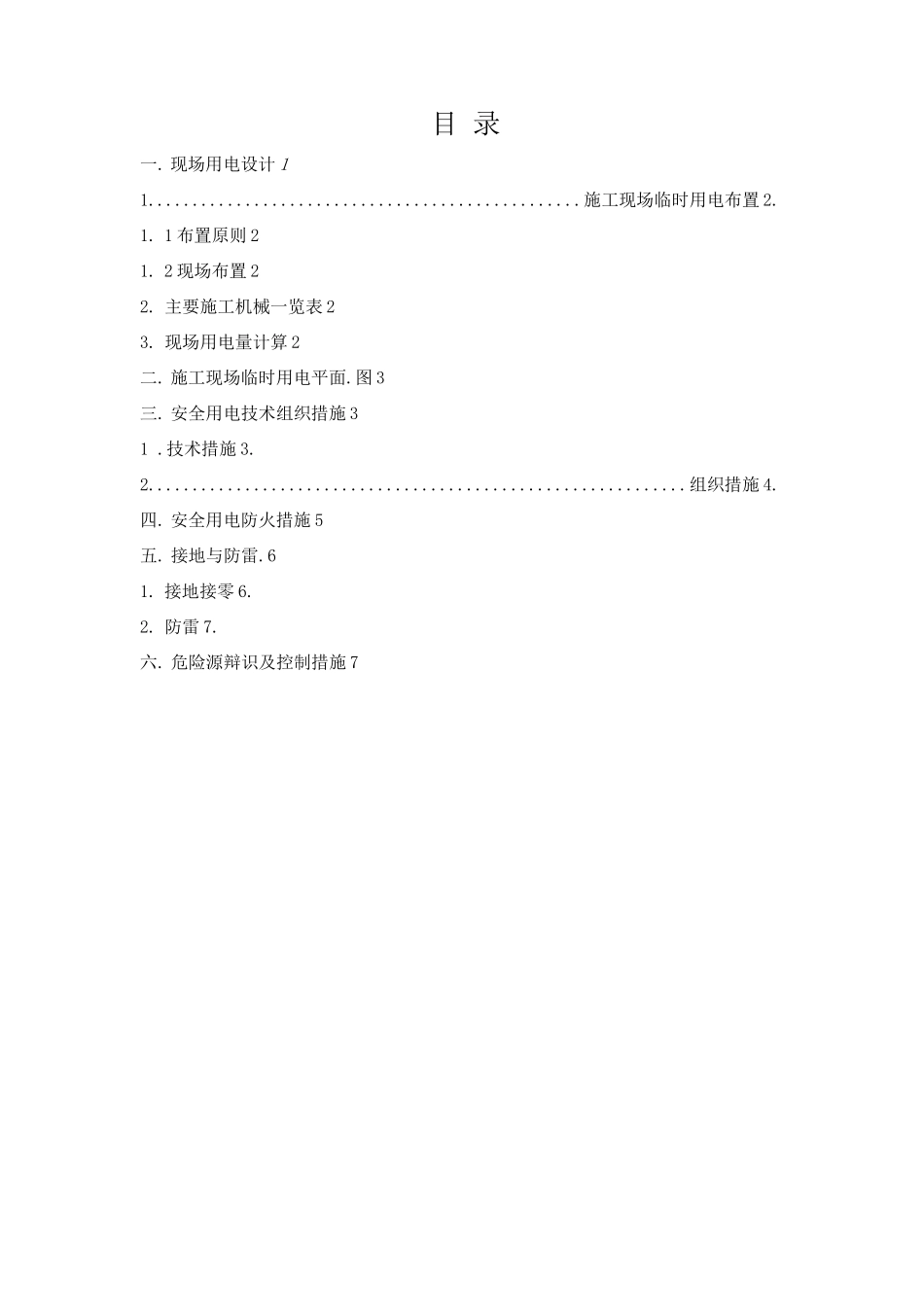

临时用电施工组织设计编制单位:编制人员:编制日期:目 录一. 现场用电设计 11.................................................施工现场临时用电布置 2.1. 1 布置原则 21. 2 现场布置 22. 主要施工机械一览表 23. 现场用电量计算 2二. 施工现场临时用电平面.图 3三. 安全用电技术组织措施 31 .技术措施 3.2.............................................................组织措施 4.四. 安全用电防火措施 5五. 接地与防雷.61. 接地接零 6.2. 防雷 7.六. 危险源辩识及控制措施 7一. 现场用电设计1.施工现场临时用电布置目前,业主提供的用电量为 630KVA,供 3 个标段同时使用,现有电源位于场地西侧靠近上南路处。1.1 布置原则采纳集中管理的方式,从电源内各分三路,接出一路作为办公区用电、一路作为生活区用电、另一路为现场施工用电,同时考虑分属两个电网,保证施工场地不同时停电。1.2 现场布置1.2.1 场地平面布置现场施工用电线路采纳三相五线制,主干线在围墙边埋入 5MM。每隔 40 米设置一个分配电箱供场地内施工所需(根据实际情况分阶段进行布置)1.2.2 办公区域布置在办公区域分别拉出一只 220V 主电箱,供办公需要。1.2. 3 人员配备分区各配备 2 名电工,负责施工区域及办公区域用电,以保证现场始终处于正常用电状态,以及用电设施的标准化和文明化。2.主要施工机械一览表序号名称功率(KW)数量1交直流电焊机2222镝灯3. 573空调1224节能灯0. 021803.现场用电量计算详见附件 1:《办公、生活区临时用电计算书》二. 施工现场临时用电平面图详见附图 1。三. 安全用电技术组织措施1.技术措施1.1 保护接地:将电气设备不带电的金属外壳与接地极之间做可靠的连接,接地电阻控制在 4Q 以内。1.2 保护接零:将用电设备的金属外壳与供电系统中的零线或专用零线直接做电气连接,施工现场采纳 TN-S 三相五线制,在供电未端将 PE 线做重复接地。1.3 设置漏电保护器:1)施工现场的总配电箱和分配电箱设置两级漏电保护器,且两级漏电保护器的额定漏电动作电流和额定漏电动作时间应作合理配合,使之具有分级保护的功能;2)开关箱中必须设置漏电保护器,施工现场所有用电设备除做保护接零外,必须在设备负荷线的首端处安装漏电保护器。1.4 电器设备的设置:1)动力配电箱与照明配电箱宜分别设置;2)开关箱做到一机一闸一漏一箱;3)配电箱、开关箱应装设在干燥、通风及常温场所,...
