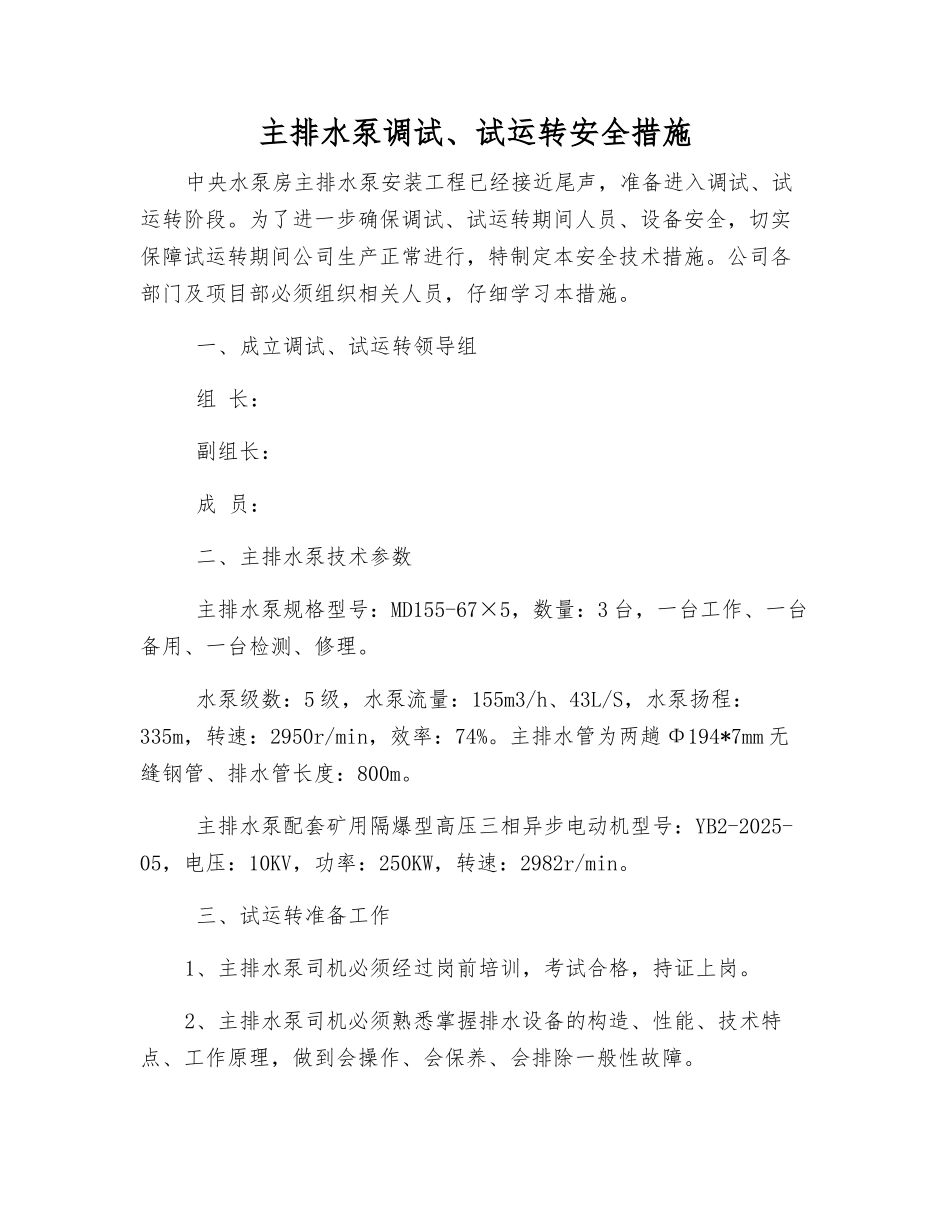

主排水泵调试、试运转安全措施中央水泵房主排水泵安装工程已经接近尾声,准备进入调试、试运转阶段
为了进一步确保调试、试运转期间人员、设备安全,切实保障试运转期间公司生产正常进行,特制定本安全技术措施
公司各部门及项目部必须组织相关人员,仔细学习本措施
一、成立调试、试运转领导组 组 长: 副组长: 成 员: 二、主排水泵技术参数 主排水泵规格型号:MD155-67×5,数量:3 台,一台工作、一台备用、一台检测、修理
水泵级数:5 级,水泵流量:155m3/h、43L/S,水泵扬程:335m,转速:2950r/min,效率:74%
主排水管为两趟 Φ194*7mm 无缝钢管、排水管长度:800m
主排水泵配套矿用隔爆型高压三相异步电动机型号:YB2-2025-05,电压:10KV,功率:250KW,转速:2982r/min
三、试运转准备工作1、主排水泵司机必须经过岗前培训,考试合格,持证上岗
2、主排水泵司机必须熟悉掌握排水设备的构造、性能、技术特点、工作原理,做到会操作、会保养、会排除一般性故障

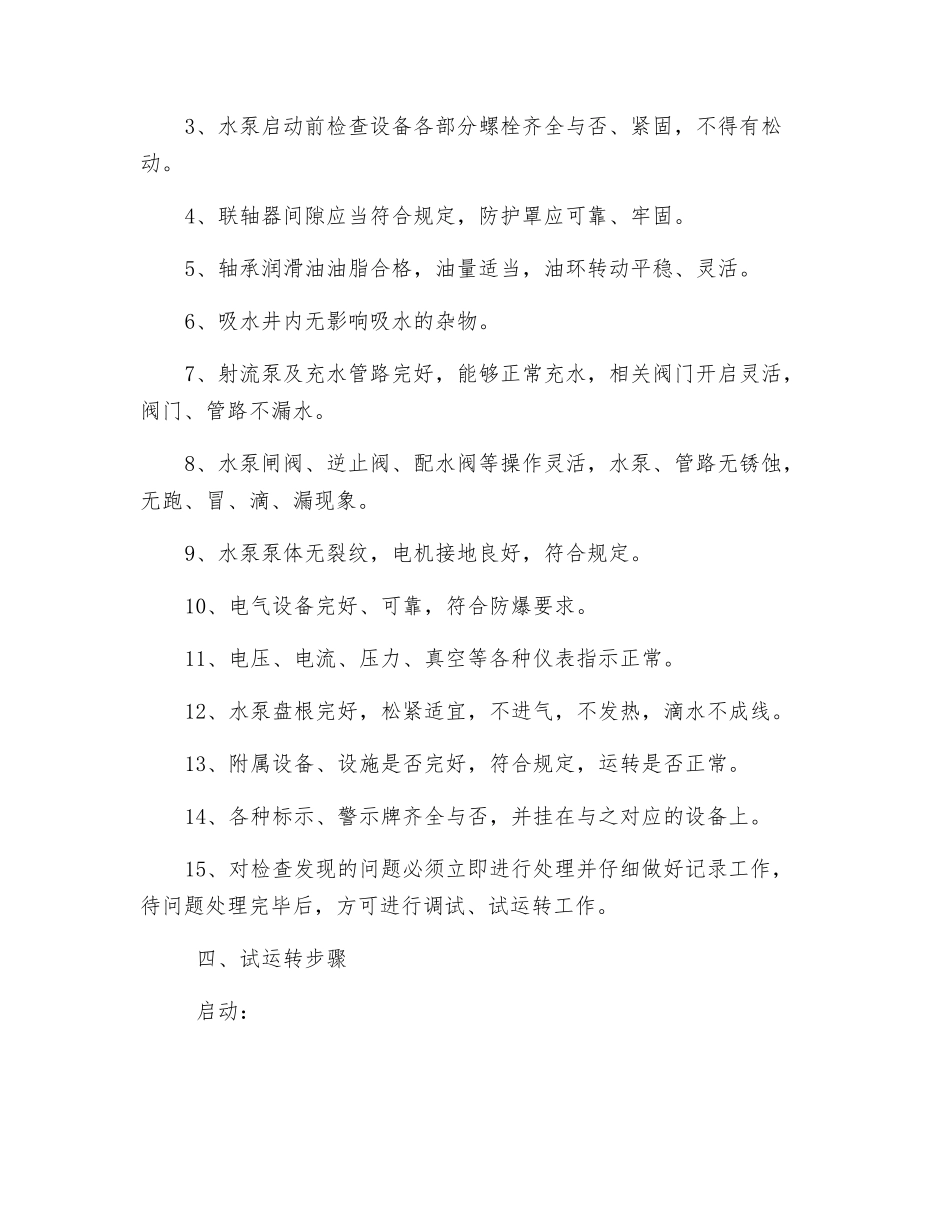

3、水泵启动前检查设备各部分螺栓齐全与否、紧固,不得有松动
4、联轴器间隙应当符合规定,防护罩应可靠、牢固
5、轴承润滑油油脂合格,油量适当,油环转动平稳、灵活
6、吸水井内无影响吸水的杂物
7、射流泵及充水管路完好,能够正常充水,相关阀门开启灵活,阀门、管路不漏水
8、水泵闸阀、逆止阀、配水阀等操作灵活,水泵、管路无锈蚀,无跑、冒、滴、漏现象
9、水泵泵体无裂纹,电机接地良好,符合规定
10、电气设备完好、可靠,符合防爆要求
11、电压、电流、压力、真空等各种仪表指示正常
12、水泵盘根完好,松紧适宜,不进气,不发热,滴水不成线
13、附属设备、设施是否完好,符合规定,运转是否正常
14、各种标示、警示牌齐全与否,并挂在与之对应的设备上

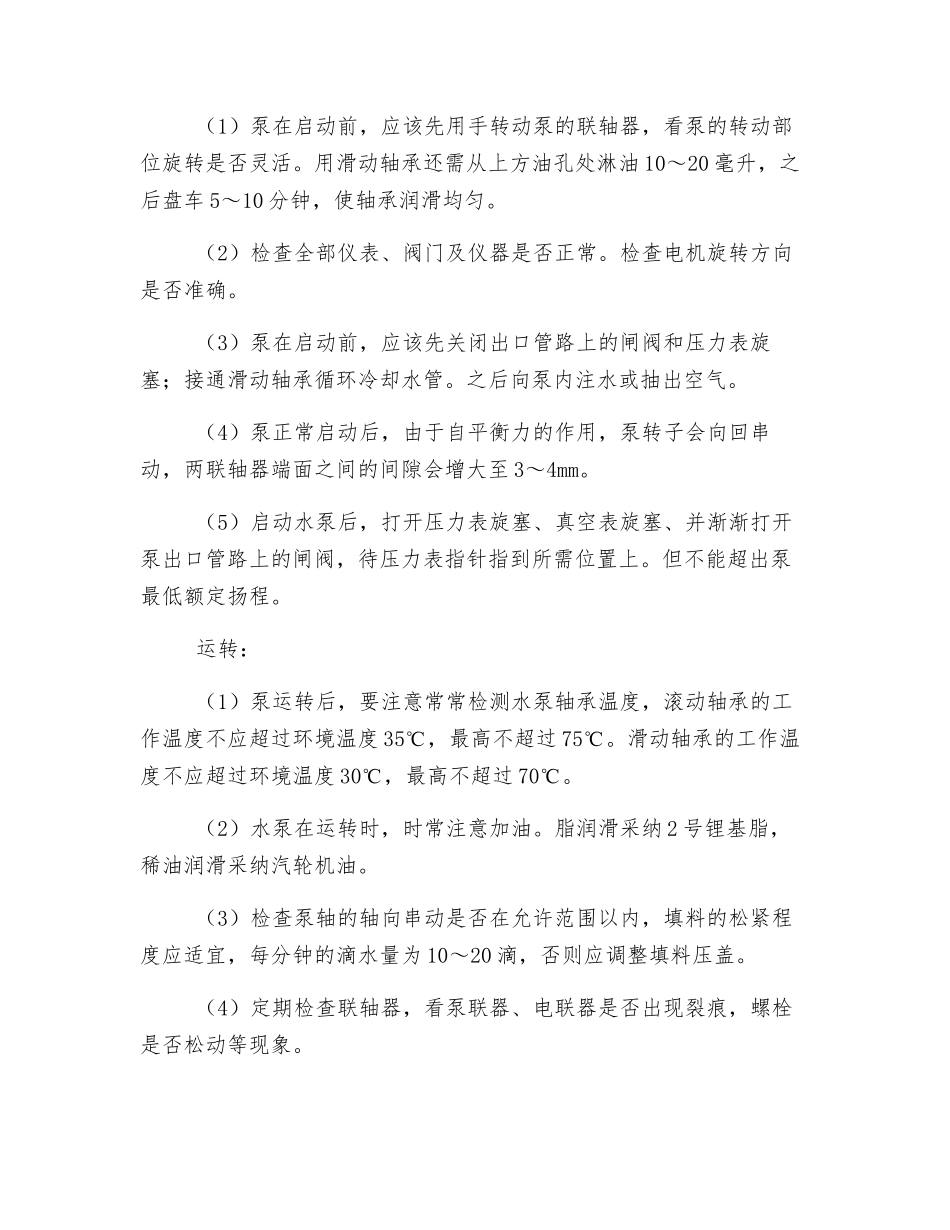

15、对检查发现的问题必须立即进
