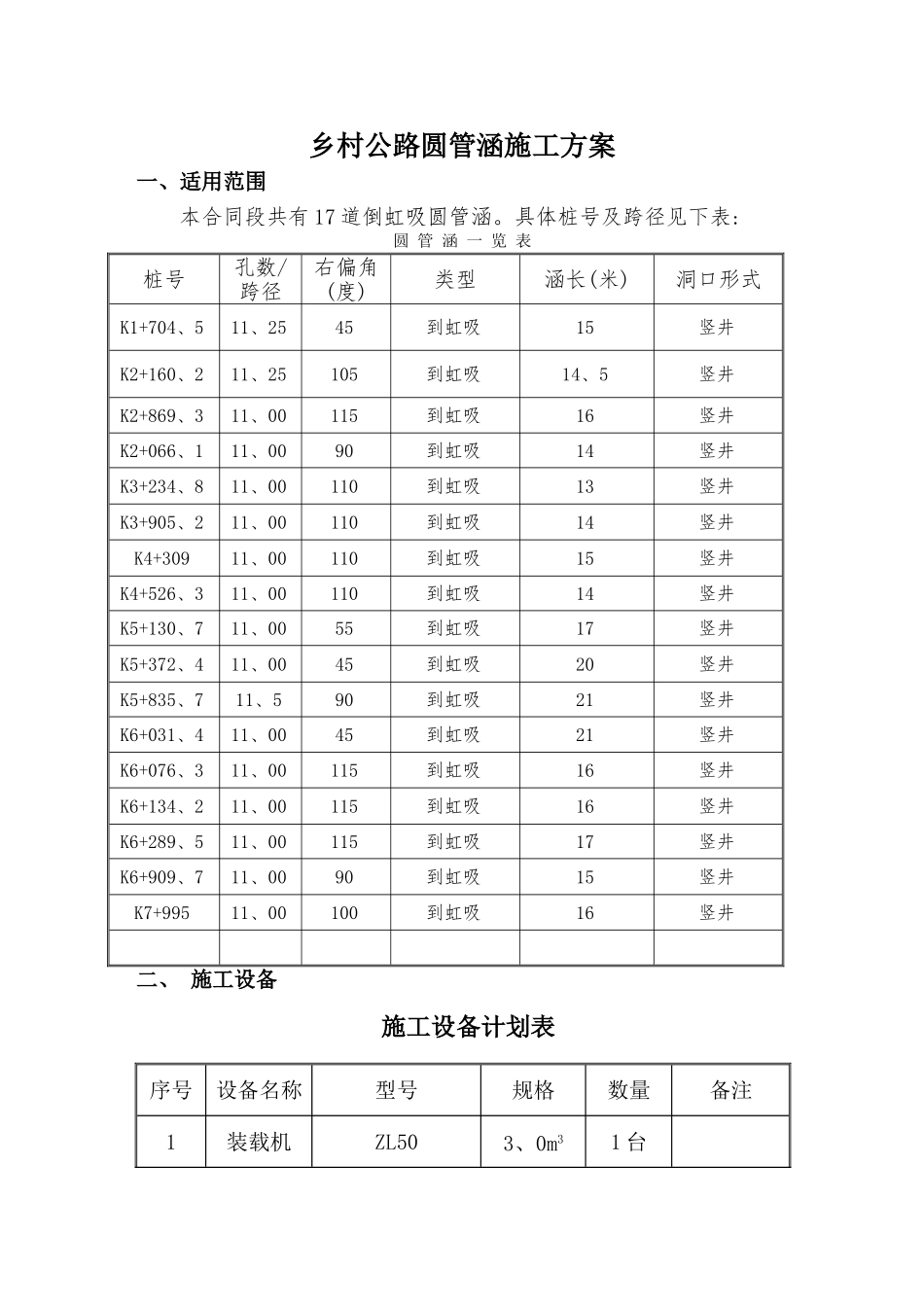

乡村公路圆管涵施工方案一、适用范围本合同段共有 17 道倒虹吸圆管涵
具体桩号及跨径见下表:圆 管 涵 一 览 表桩号孔数/跨径右偏角 (度)类型涵长(米)洞口形式K1+704、511、2545到虹吸15竖井K2+160、211、25105到虹吸14、5竖井K2+869、311、00115到虹吸16竖井K2+066、111、0090到虹吸14竖井K3+234、811、00110到虹吸13竖井K3+905、211、00110到虹吸14竖井K4+30911、00110到虹吸15竖井K4+526、311、00110到虹吸14竖井K5+130、711、0055到虹吸17竖井K5+372、411、0045到虹吸20竖井K5+835、711、590到虹吸21竖井K6+031、411、0045到虹吸21竖井K6+076、311、00115到虹吸16竖井K6+134、211、00115到虹吸16竖井K6+289、511、00115到虹吸17竖井K6+909、711、0090到虹吸15竖井K7+99511、00100到虹吸16竖井二、 施工设备 施工设备计划表序号设备名称型号规格数量备注1装载机ZL503、0m31 台2挖掘机小松2201 台3水泵XA32/16/7、18Kw1 台4振捣棒2 台5打夯机2 台三、 圆管涵施工方法3、1 施工准备(1)测量放样,根据图纸在原地面准确放出涵洞得纵、横向轴线,并在施工范围之外作好引桩,以便随时进行校检,放出基础开挖边线得准确位置,检查原地面标高确定基础得开挖深度
(2)现场核对结构物位置,结构物设计与实际就是否相符,如有出入,报请监理工程师,在项目调整后,重新进行测量放样
(3)对各种原材料:水泥、砂、碎石、等检测合格后方可使用,确定各部位混凝土配合比
3、2 基坑开挖开挖前先在基坑周围作好排水处理以防基坑积水,基坑根据设计基础宽度两侧加宽 50c
