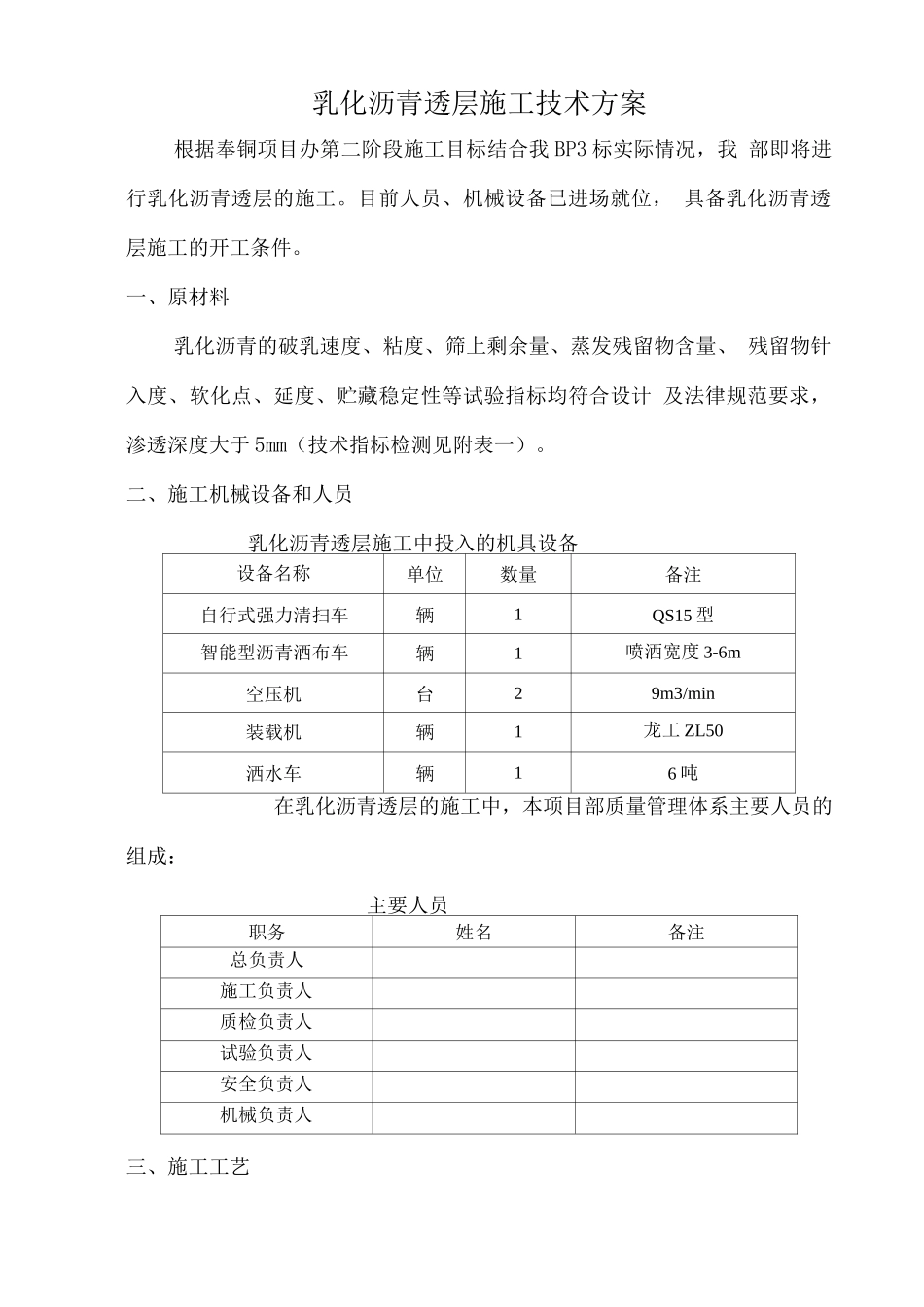

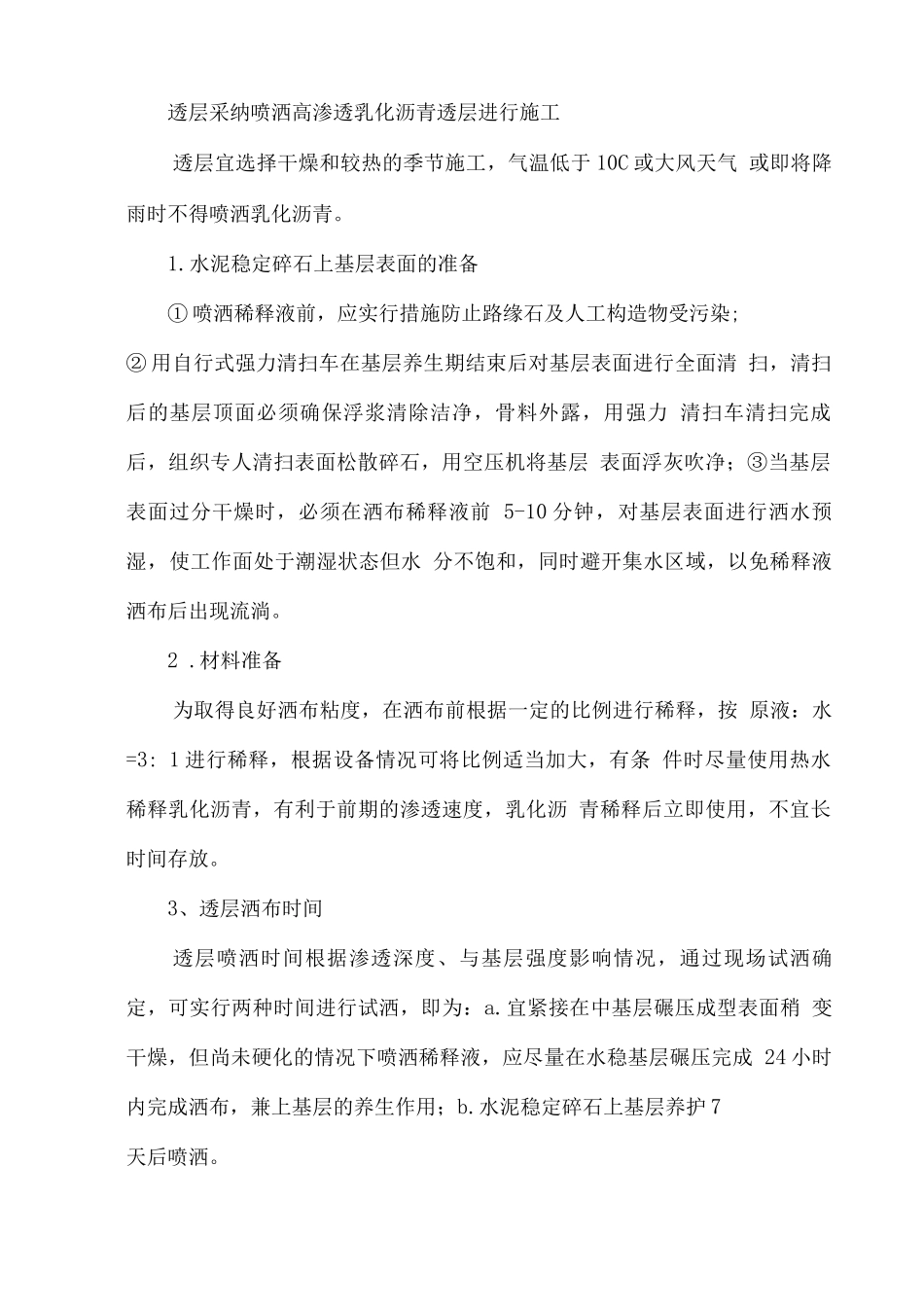

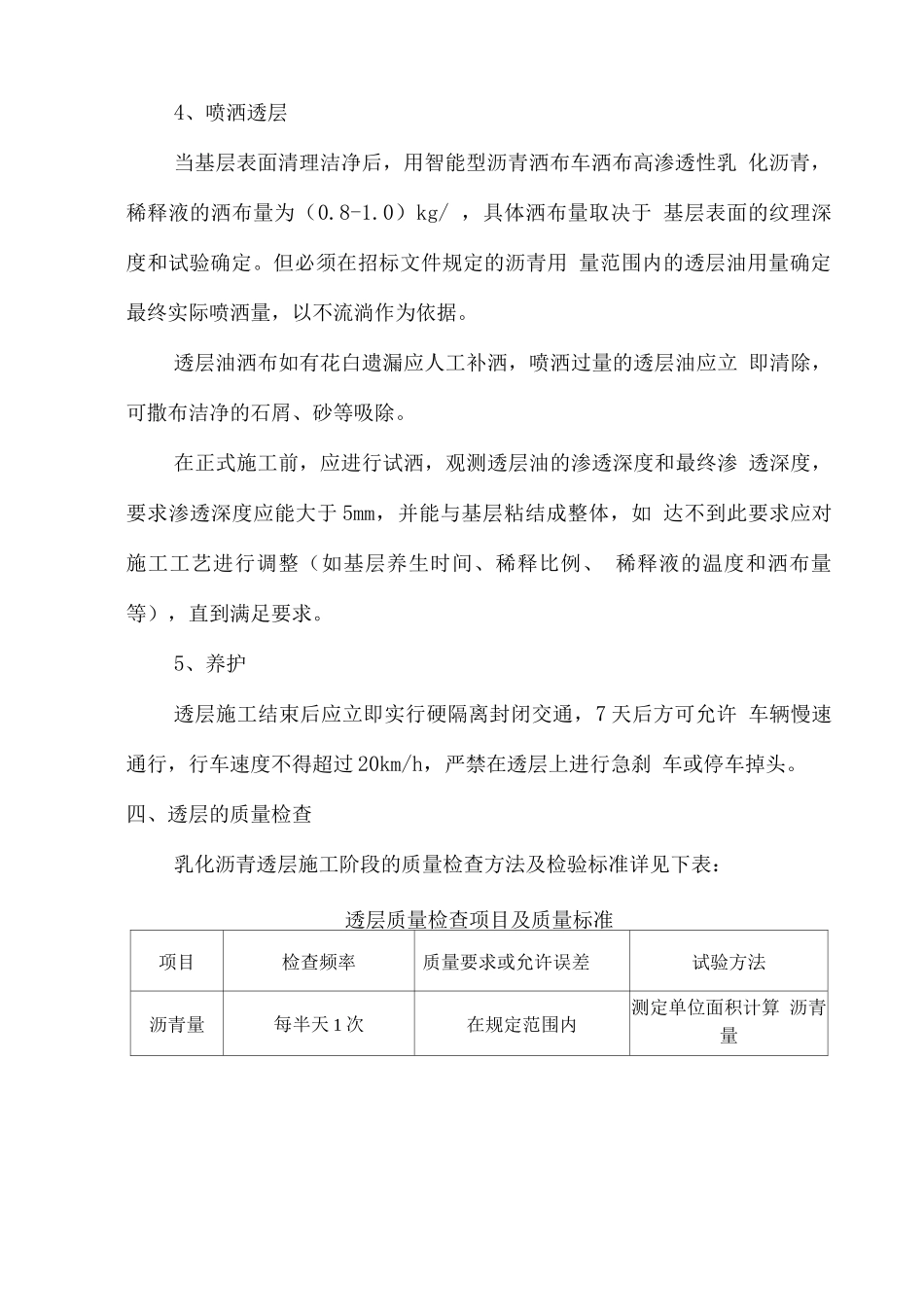

乳化沥青透层施工技术方案根据奉铜项目办第二阶段施工目标结合我 BP3 标实际情况,我 部即将进行乳化沥青透层的施工。目前人员、机械设备已进场就位, 具备乳化沥青透层施工的开工条件。一、原材料乳化沥青的破乳速度、粘度、筛上剩余量、蒸发残留物含量、 残留物针入度、软化点、延度、贮藏稳定性等试验指标均符合设计 及法律规范要求,渗透深度大于 5mm(技术指标检测见附表一)。二、施工机械设备和人员乳化沥青透层施工中投入的机具设备设备名称单位数量备注自行式强力清扫车辆1QS15 型智能型沥青洒布车辆1喷洒宽度 3-6m空压机台29m3/min装载机辆1龙工 ZL50洒水车辆16 吨在乳化沥青透层的施工中,本项目部质量管理体系主要人员的组成:主要人员职务姓名备注总负责人施工负责人质检负责人试验负责人安全负责人机械负责人三、施工工艺透层采纳喷洒高渗透乳化沥青透层进行施工透层宜选择干燥和较热的季节施工,气温低于 10C 或大风天气 或即将降雨时不得喷洒乳化沥青。1.水泥稳定碎石上基层表面的准备① 喷洒稀释液前,应实行措施防止路缘石及人工构造物受污染;② 用自行式强力清扫车在基层养生期结束后对基层表面进行全面清 扫,清扫后的基层顶面必须确保浮浆清除洁净,骨料外露,用强力 清扫车清扫完成后,组织专人清扫表面松散碎石,用空压机将基层 表面浮灰吹净;③当基层表面过分干燥时,必须在洒布稀释液前 5-10 分钟,对基层表面进行洒水预湿,使工作面处于潮湿状态但水 分不饱和,同时避开集水区域,以免稀释液洒布后出现流淌。2 .材料准备为取得良好洒布粘度,在洒布前根据一定的比例进行稀释,按 原液:水=3: 1 进行稀释,根据设备情况可将比例适当加大,有条 件时尽量使用热水稀释乳化沥青,有利于前期的渗透速度,乳化沥 青稀释后立即使用,不宜长时间存放。3、透层洒布时间透层喷洒时间根据渗透深度、与基层强度影响情况,通过现场试洒确 定,可实行两种时间进行试洒,即为:a.宜紧接在中基层碾压成型表面稍 变干燥,但尚未硬化的情况下喷洒稀释液,应尽量在水稳基层碾压完成 24 小时内完成洒布,兼上基层的养生作用;b.水泥稳定碎石上基层养护 7天后喷洒。4、喷洒透层当基层表面清理洁净后,用智能型沥青洒布车洒布高渗透性乳 化沥青,稀释液的洒布量为(0.8-1.0)kg/ ,具体洒布量取决于 基层表面的纹理深度和试验确定。但必须在招标文件规定的沥青用 量范围内的透层油用量确定最终实际喷洒...
