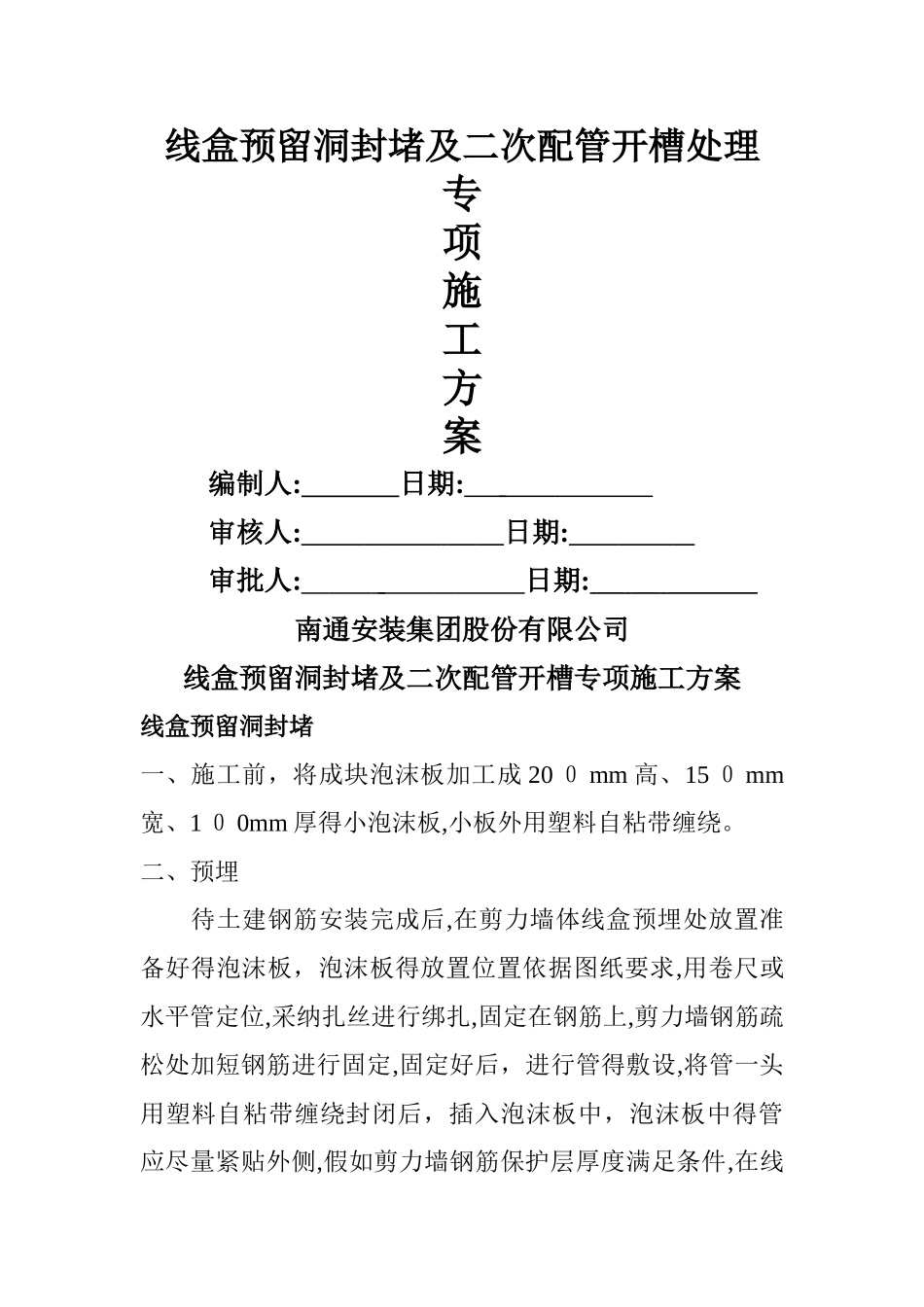

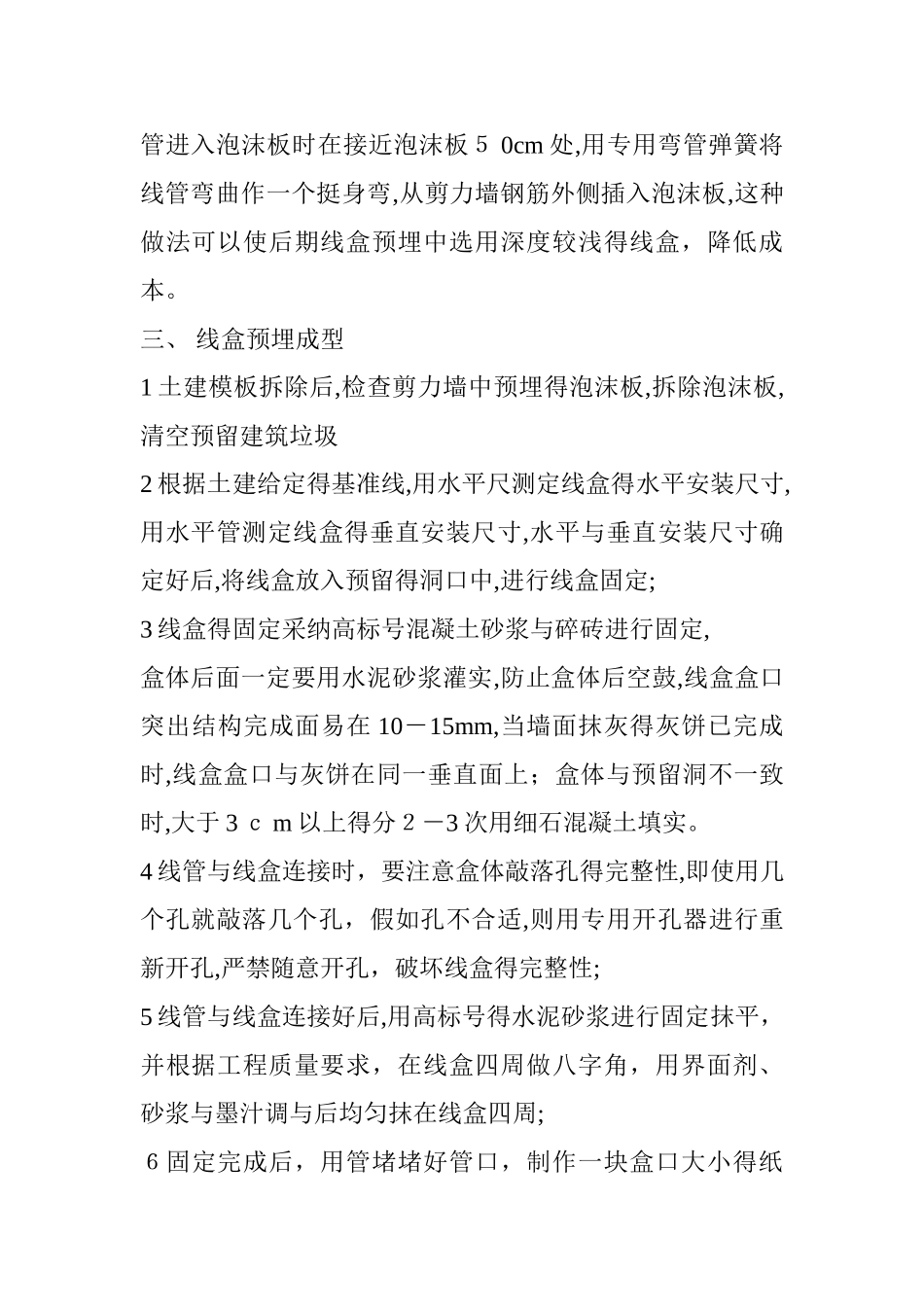

线盒预留洞封堵及二次配管开槽处理专项施工方案编制人: 日期: 审核人: 日期: 审批人: 日期: 南通安装集团股份有限公司线盒预留洞封堵及二次配管开槽专项施工方案线盒预留洞封堵一、施工前,将成块泡沫板加工成 20 0 mm 高、15 0 mm宽、1 0 0mm 厚得小泡沫板,小板外用塑料自粘带缠绕。 二、预埋 待土建钢筋安装完成后,在剪力墙体线盒预埋处放置准备好得泡沫板,泡沫板得放置位置依据图纸要求,用卷尺或水平管定位,采纳扎丝进行绑扎,固定在钢筋上,剪力墙钢筋疏松处加短钢筋进行固定,固定好后,进行管得敷设,将管一头用塑料自粘带缠绕封闭后,插入泡沫板中,泡沫板中得管应尽量紧贴外侧,假如剪力墙钢筋保护层厚度满足条件,在线管进入泡沫板时在接近泡沫板5 0cm 处,用专用弯管弹簧将线管弯曲作一个挺身弯,从剪力墙钢筋外侧插入泡沫板,这种做法可以使后期线盒预埋中选用深度较浅得线盒,降低成本。 三、 线盒预埋成型 1 土建模板拆除后,检查剪力墙中预埋得泡沫板,拆除泡沫板,清空预留建筑垃圾2 根据土建给定得基准线,用水平尺测定线盒得水平安装尺寸,用水平管测定线盒得垂直安装尺寸,水平与垂直安装尺寸确定好后,将线盒放入预留得洞口中,进行线盒固定;3 线盒得固定采纳高标号混凝土砂浆与碎砖进行固定,盒体后面一定要用水泥砂浆灌实,防止盒体后空鼓,线盒盒口突出结构完成面易在 10-15mm,当墙面抹灰得灰饼已完成时,线盒盒口与灰饼在同一垂直面上;盒体与预留洞不一致时,大于 3 c m 以上得分2-3 次用细石混凝土填实。4 线管与线盒连接时,要注意盒体敲落孔得完整性,即使用几个孔就敲落几个孔,假如孔不合适,则用专用开孔器进行重新开孔,严禁随意开孔,破坏线盒得完整性; 5 线管与线盒连接好后,用高标号得水泥砂浆进行固定抹平,并根据工程质量要求,在线盒四周做八字角,用界面剂、砂浆与墨汁调与后均匀抹在线盒四周; 6固定完成后,用管堵堵好管口,制作一块盒口大小得纸板,塞在线盒内,外用塑料自粘带进行封口,以防止土建抹灰时,砂浆进入线管内,污染盒体。电气配管施工开槽 施工做法 1、线槽处理方案 (1)、采纳人工手持工具形式,一人持机一人浇水除尘得方式进行,高度超过2 M 得位置登高作业并执行相关安全要求。 开槽以现开 V 字形再开口字形得顺序进行,对于轻体墙拉筋以穿越方式通过,无法穿越得进行切割处理,并加深沟槽在表层增设同原钢筋尺寸拉筋。 预埋 Φ20JDG 管槽宽为 30 mm深为 6...
