二水平胶带巷打设临时水仓安全措施为解决二水平胶带巷内积水乱流现象,经现场勘察决定在该巷 58米处的底板下打设临时水仓,为了进一步确保安全作业,制定安全措施如下:一、作业地点概况与目的1、概括:施施工场地点顶板属石灰岩层稳定地段
作业地点的巷道已采纳锚杆、锚梁与网片护顶、护帮
巷道南侧安设 800 皮带运输机、顶板吊挂风筒;北侧底板铺设轨道及行人,侧帮悬挂各种电缆
2、目的:解决掘进期间因地质涌水、超前钻探涌水而导致巷道积水乱流现象
二、规格设计1、设计说明:计划在巷道北帮 58-60 米处的底板处下凿成长方形水仓
2、规格要求:凿成长 2
0 米,宽 1
0 米,深 1
3、水仓沉淀池规格:在靠近水仓 0
5 米处,凿成长 0
8 米,宽0
5 米,深 0
5 米的长方形式,然后对水仓、沉淀池用红砖呈 120mm 四面砌墙、铺地
4、完成后上面盖一片钢筋网,防止人员坠入或落入物件
三、施工方法及顺序1、开口前,先用风镐凿成型,然后打眼、装药、爆破松动岩石
爆破之后,要快速进行处理崩坏的支护

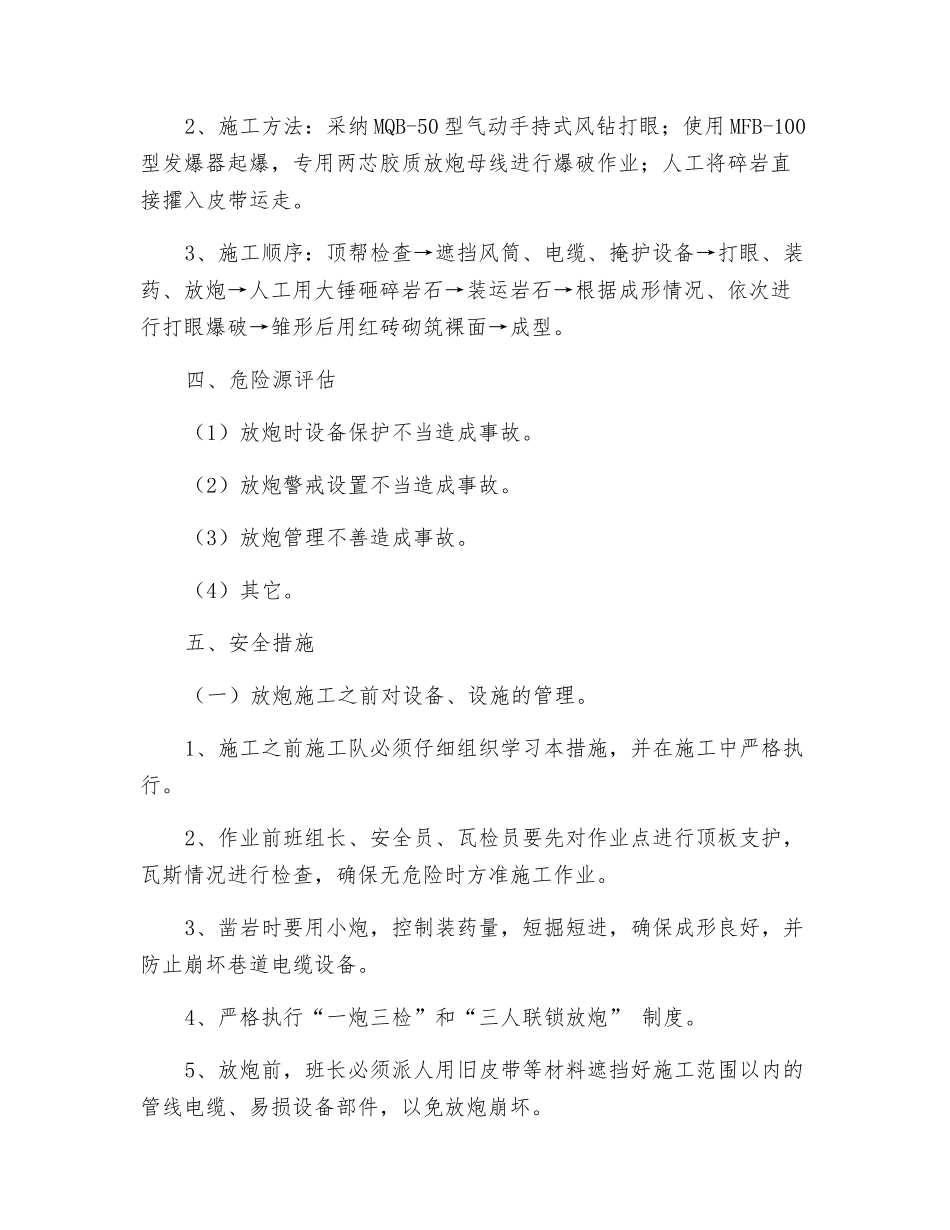

2、施工方法:采纳 MQB-50 型气动手持式风钻打眼;使用 MFB-100型发爆器起爆,专用两芯胶质放炮母线进行爆破作业;人工将碎岩直接攉入皮带运走
3、施工顺序:顶帮检查→遮挡风筒、电缆、掩护设备→打眼、装药、放炮→人工用大锤砸碎岩石→装运岩石→根据成形情况、依次进行打眼爆破→雏形后用红砖砌筑裸面→成型

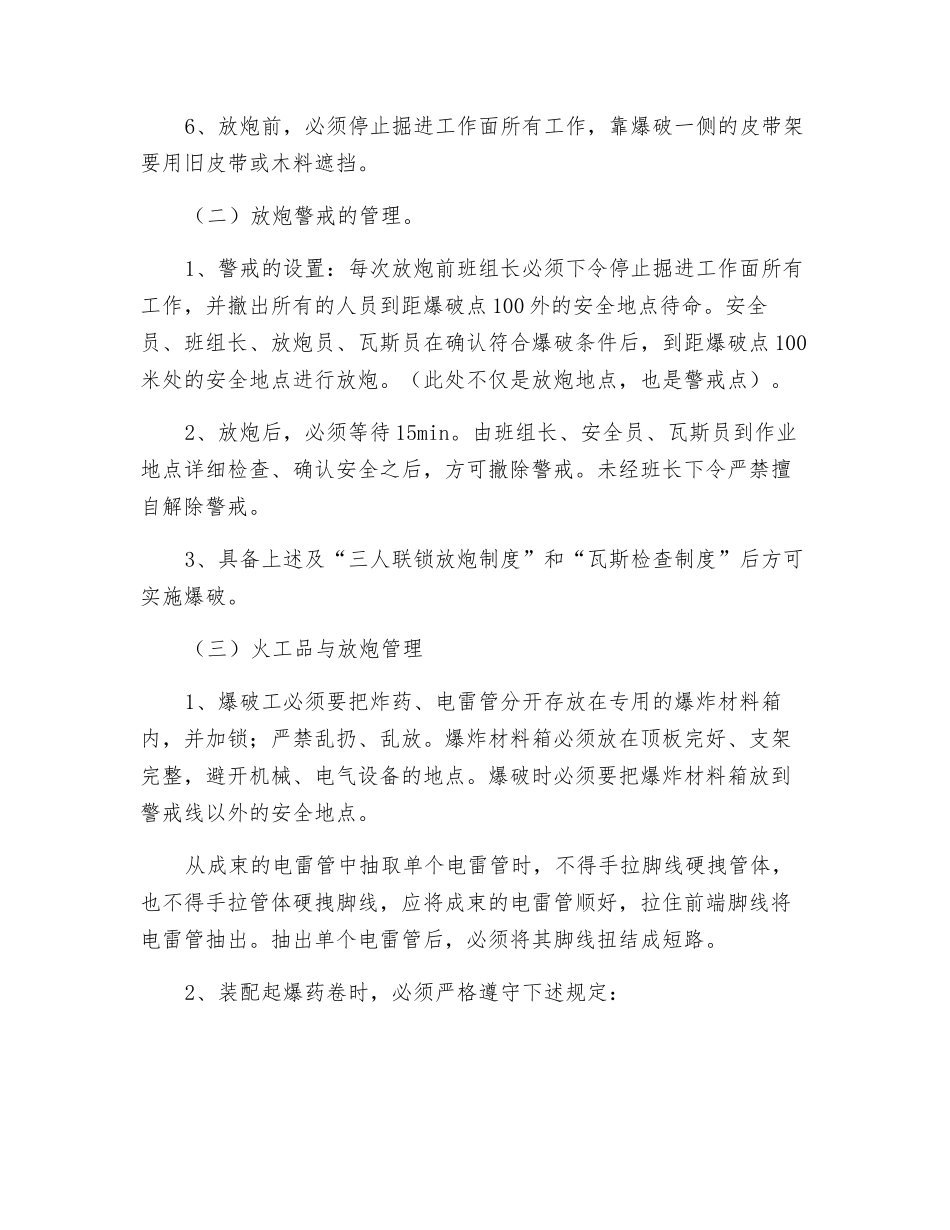

四、危险源评估(1)放炮时设备保护不当造成事故
(2)放炮警戒设置不当造成事故
(3)放炮管理不善造成事故
五、安全措施(一)放炮施工之前对设备、设施的管理
1、施工之前施工队必须仔细组织学习本措施,并在施工中严格执行
2、作业前班组长、安全员、瓦检员要先对作业点进行顶板支护,瓦斯情况进行检查,确保无危险时方准施工作业
3、凿岩时要用小炮,控制装药量,短掘短进,
