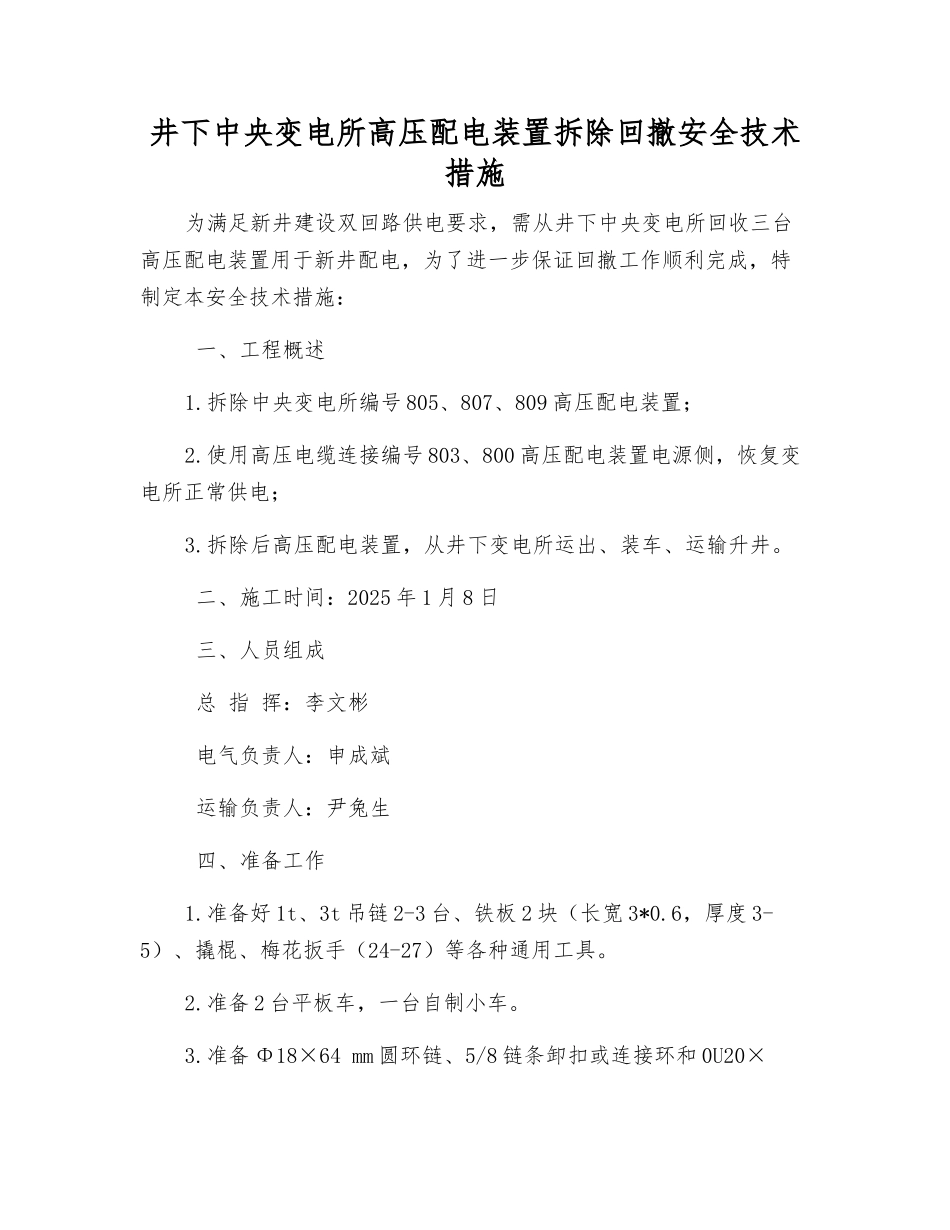

井下中央变电所高压配电装置拆除回撤安全技术措施为满足新井建设双回路供电要求,需从井下中央变电所回收三台高压配电装置用于新井配电,为了进一步保证回撤工作顺利完成,特制定本安全技术措施: 一、工程概述1
拆除中央变电所编号 805、807、809 高压配电装置;2
使用高压电缆连接编号 803、800 高压配电装置电源侧,恢复变电所正常供电;3
拆除后高压配电装置,从井下变电所运出、装车、运输升井
二、施工时间:2025 年 1 月 8 日 三、人员组成 总 指 挥:李文彬 电气负责人:申成斌 运输负责人:尹兔生 四、准备工作1
准备好 1t、3t 吊链 2-3 台、铁板 2 块(长宽 3*0
6,厚度 3-5)、撬棍、梅花扳手(24-27)等各种通用工具
准备 2 台平板车,一台自制小车
准备 Φ18×64 mm 圆环链、5/8 链条卸扣或连接环和 0U20×300mm 花篮螺丝等封车材料
高开接线筒及出线喇叭嘴 2 副
8m 高压电缆一根
五、施工方案 高压配电装置拆除1
编号 801 高压配电装置(1#进线柜)停电、退出小车;2
编号 800 高压配电装置(联络柜)停电、退出小车;3
拆除编号 803、805、807、809、800 五台高压配电装置之间的连接牌,将编号 805、807、809 高压配电装置移出
中央变电所恢复供电1
使用预先准备的高压电缆连接编号 803、800 高压配电装置电源侧,恢复设备完好
编号 800 高压配电装置(联络柜)合闸,恢复正常供电
高压配电装置运输、回收1
风门处提前处理轨道,保证运输安全
使用自制小车将高压配电装运输至变电所回风侧巷道中
使用吊链装车,妥善捆绑,使用绞车经暗斜井、主井运输至地面
使用叉车运输至设备库,工作结束

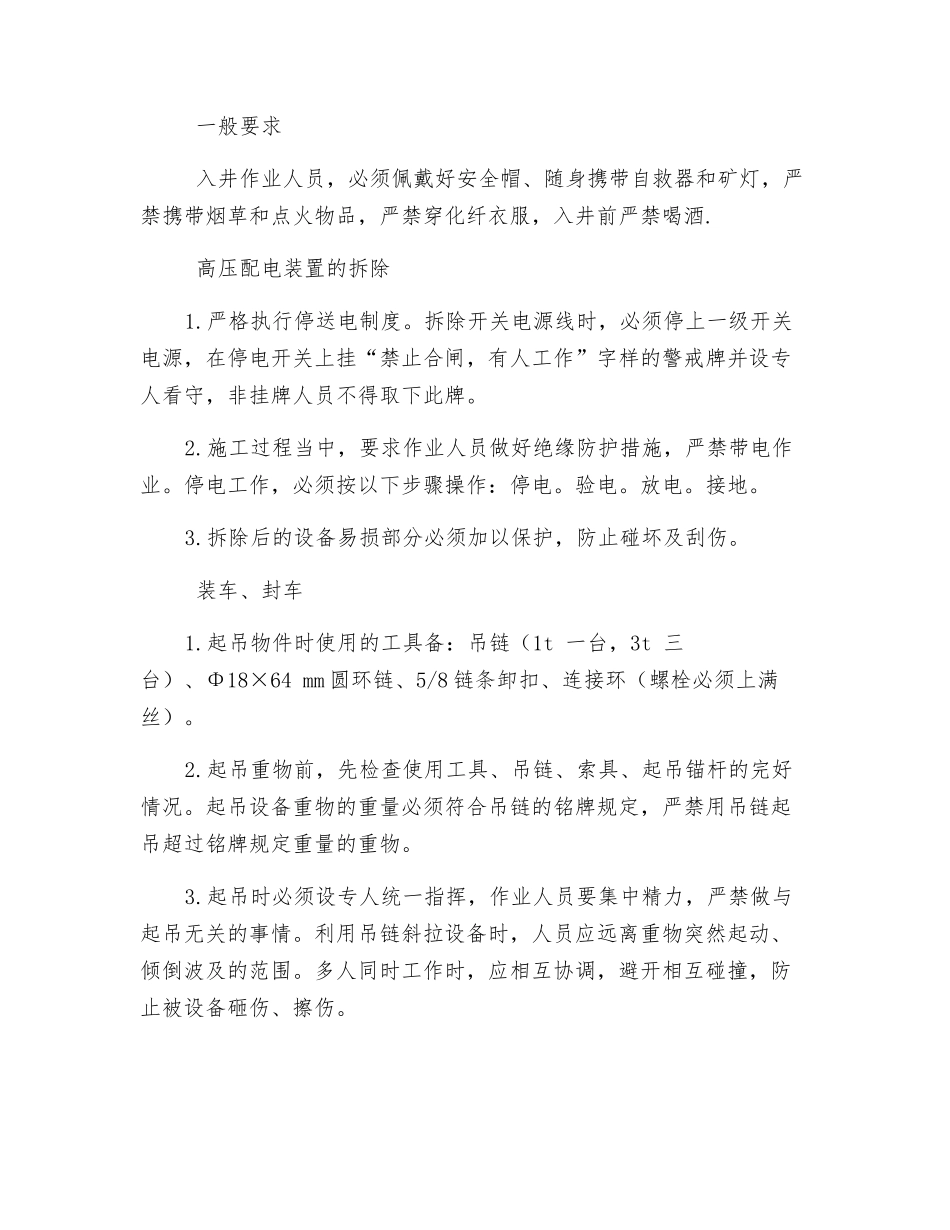

六 安全措施 一般要求 入井作业人员,必须佩戴好安全帽、随身携带自
