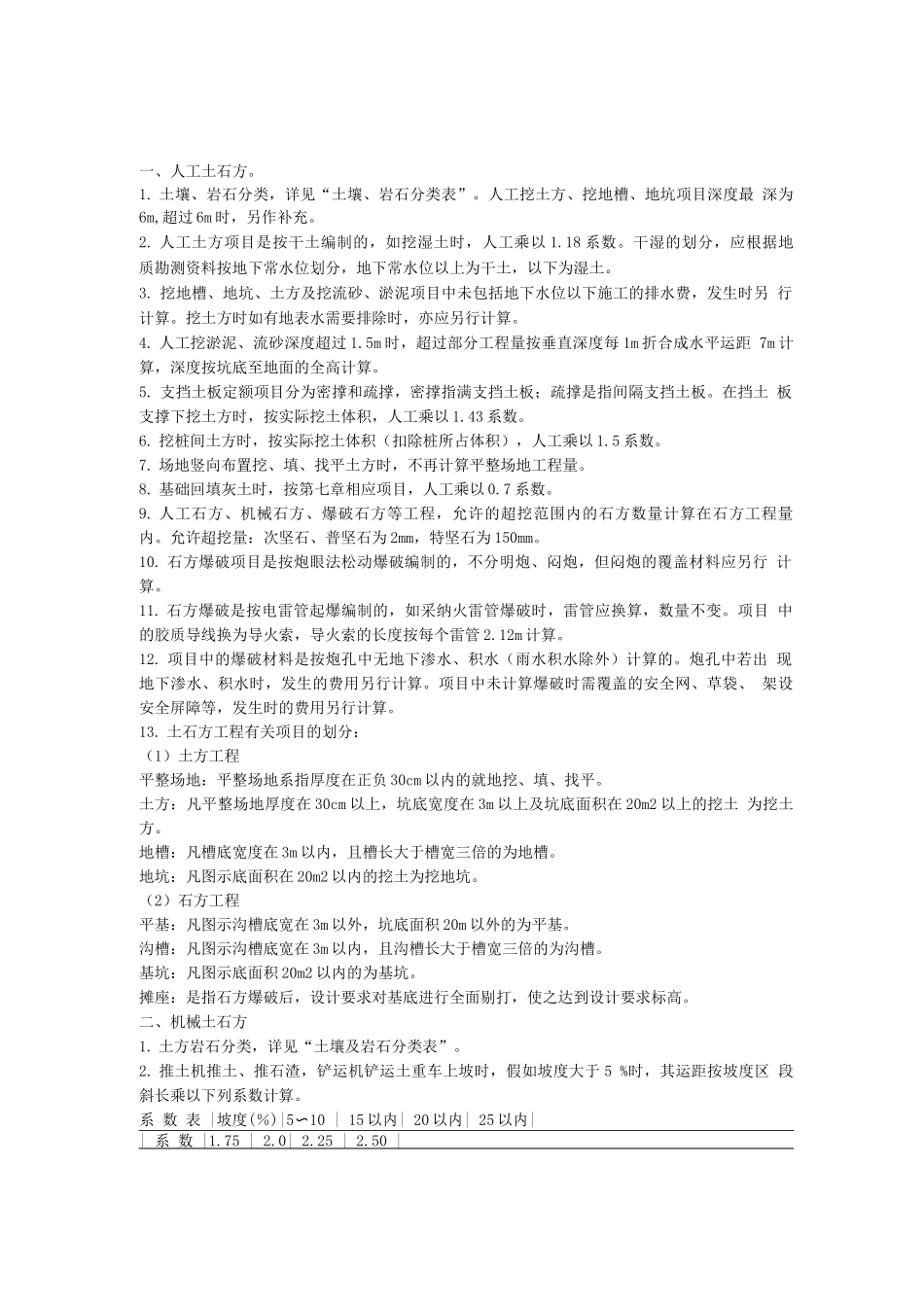

一、人工土石方。1. 土壤、岩石分类,详见“土壤、岩石分类表”。人工挖土方、挖地槽、地坑项目深度最 深为6m,超过 6m 时,另作补充。2. 人工土方项目是按干土编制的,如挖湿土时,人工乘以 1.18 系数。干湿的划分,应根据地 质勘测资料按地下常水位划分,地下常水位以上为干土,以下为湿土。3. 挖地槽、地坑、土方及挖流砂、淤泥项目中未包括地下水位以下施工的排水费,发生时另 行计算。挖土方时如有地表水需要排除时,亦应另行计算。4. 人工挖淤泥、流砂深度超过 1.5m 时,超过部分工程量按垂直深度每 1m 折合成水平运距 7m 计算,深度按坑底至地面的全高计算。5. 支挡土板定额项目分为密撑和疏撑,密撑指满支挡土板;疏撑是指间隔支挡土板。在挡土 板支撑下挖土方时,按实际挖土体积,人工乘以 1.43 系数。6. 挖桩间土方时,按实际挖土体积(扣除桩所占体积),人工乘以 1.5 系数。7. 场地竖向布置挖、填、找平土方时,不再计算平整场地工程量。8. 基础回填灰土时,按第七章相应项目,人工乘以 0.7 系数。9. 人工石方、机械石方、爆破石方等工程,允许的超挖范围内的石方数量计算在石方工程量 内。允许超挖量:次坚石、普坚石为 2mm,特坚石为 150mm。10. 石方爆破项目是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行 计算。11. 石方爆破是按电雷管起爆编制的,如采纳火雷管爆破时,雷管应换算,数量不变。项目 中的胶质导线换为导火索,导火索的长度按每个雷管 2.12m 计算。12. 项目中的爆破材料是按炮孔中无地下渗水、积水(雨水积水除外)计算的。炮孔中若出 现地下渗水、积水时,发生的费用另行计算。项目中未计算爆破时需覆盖的安全网、草袋、 架设安全屏障等,发生时的费用另行计算。13. 土石方工程有关项目的划分:(1)土方工程平整场地:平整场地系指厚度在正负 30cm 以内的就地挖、填、找平。土方:凡平整场地厚度在 30cm 以上,坑底宽度在 3m 以上及坑底面积在 20m2 以上的挖土 为挖土方。地槽:凡槽底宽度在 3m 以内,且槽长大于槽宽三倍的为地槽。地坑:凡图示底面积在 20m2 以内的挖土为挖地坑。(2)石方工程平基:凡图示沟槽底宽在 3m 以外,坑底面积 20m 以外的为平基。沟槽:凡图示沟槽底宽在 3m 以内,且沟槽长大于槽宽三倍的为沟槽。基坑:凡图示底面积 20m2 以内的为基坑。摊座:是指石方爆破后,设计要求对基底进行全面剔打,使之达...
