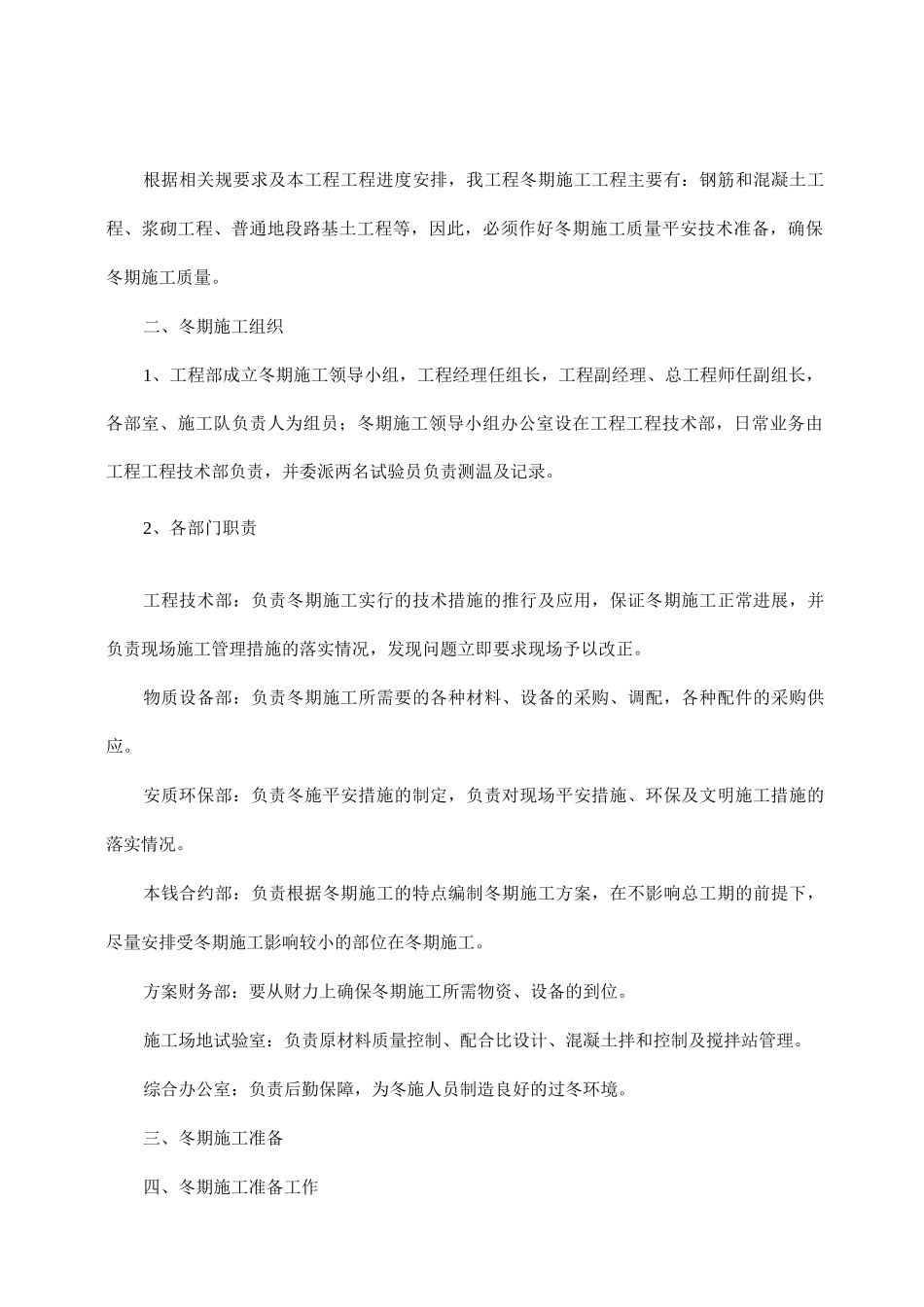

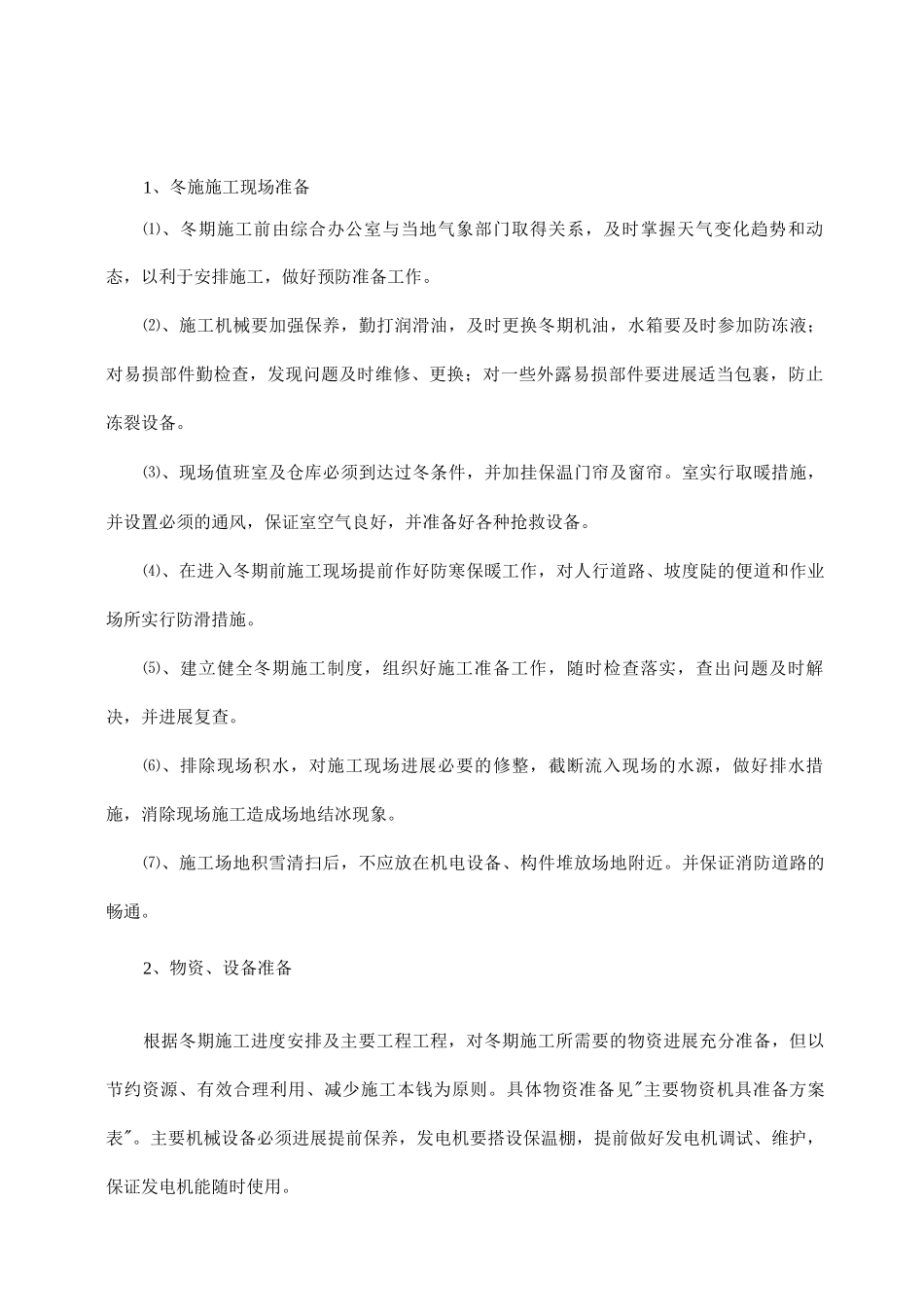

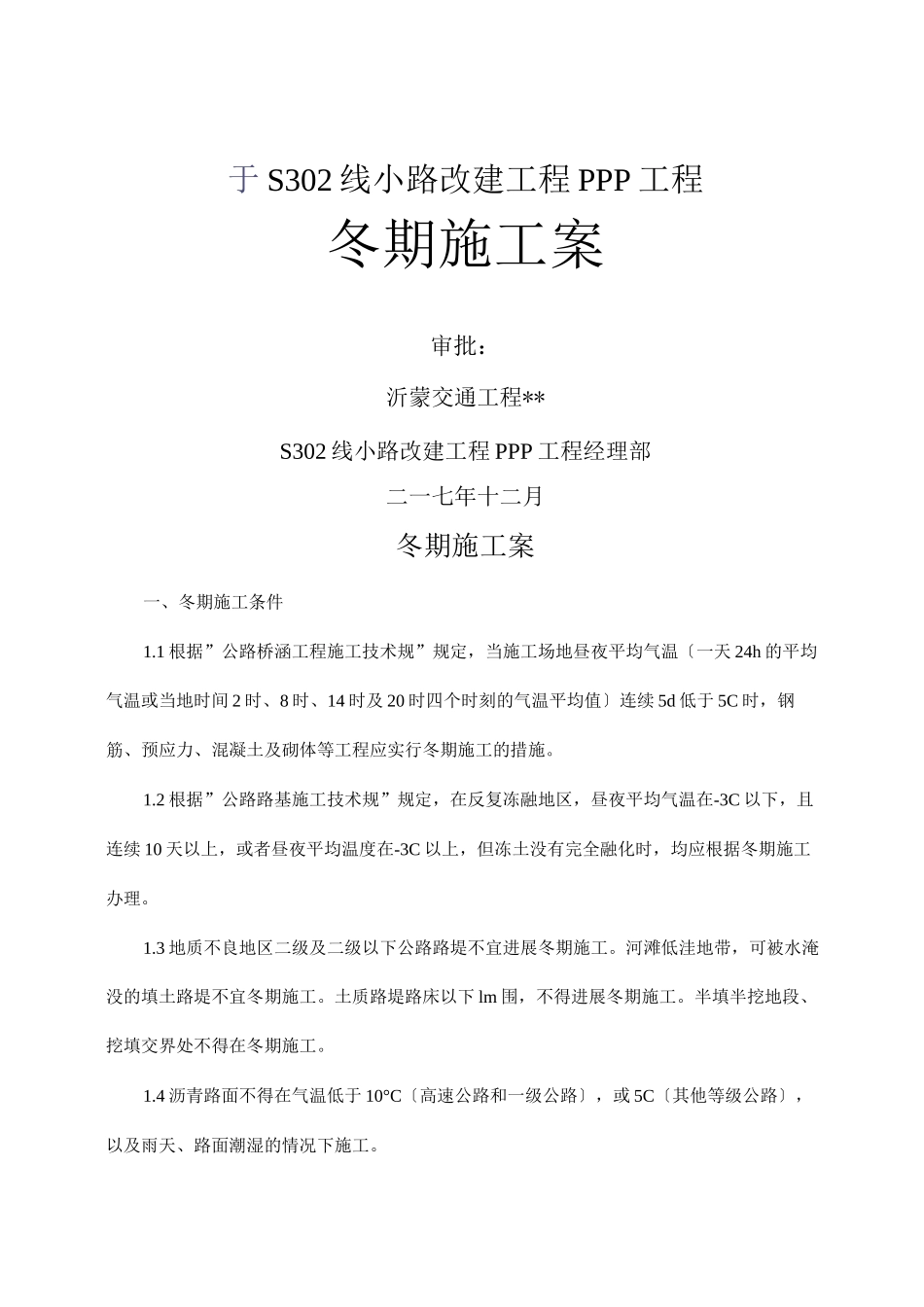

于 S302 线小路改建工程 PPP 工程冬期施工案审批:沂蒙交通工程**S302 线小路改建工程 PPP 工程经理部二一七年十二月冬期施工案一、冬期施工条件1.1 根据”公路桥涵工程施工技术规”规定,当施工场地昼夜平均气温〔一天 24h 的平均气温或当地时间 2 时、8 时、14 时及 20 时四个时刻的气温平均值〕连续 5d 低于 5C 时,钢筋、预应力、混凝土及砌体等工程应实行冬期施工的措施。1.2 根据”公路路基施工技术规”规定,在反复冻融地区,昼夜平均气温在-3C 以下,且连续 10 天以上,或者昼夜平均温度在-3C 以上,但冻土没有完全融化时,均应根据冬期施工办理。1.3 地质不良地区二级及二级以下公路路堤不宜进展冬期施工。河滩低洼地带,可被水淹没的填土路堤不宜冬期施工。土质路堤路床以下 lm 围,不得进展冬期施工。半填半挖地段、挖填交界处不得在冬期施工。1.4 沥青路面不得在气温低于 10°C〔高速公路和一级公路〕,或 5C〔其他等级公路〕,以及雨天、路面潮湿的情况下施工。根据相关规要求及本工程工程进度安排,我工程冬期施工工程主要有:钢筋和混凝土工程、浆砌工程、普通地段路基土工程等,因此,必须作好冬期施工质量平安技术准备,确保冬期施工质量。二、冬期施工组织1、工程部成立冬期施工领导小组,工程经理任组长,工程副经理、总工程师任副组长,各部室、施工队负责人为组员;冬期施工领导小组办公室设在工程工程技术部,日常业务由工程工程技术部负责,并委派两名试验员负责测温及记录。2、各部门职责工程技术部:负责冬期施工实行的技术措施的推行及应用,保证冬期施工正常进展,并负责现场施工管理措施的落实情况,发现问题立即要求现场予以改正。物质设备部:负责冬期施工所需要的各种材料、设备的采购、调配,各种配件的采购供应。安质环保部:负责冬施平安措施的制定,负责对现场平安措施、环保及文明施工措施的落实情况。本钱合约部:负责根据冬期施工的特点编制冬期施工方案,在不影响总工期的前提下,尽量安排受冬期施工影响较小的部位在冬期施工。方案财务部:要从财力上确保冬期施工所需物资、设备的到位。施工场地试验室:负责原材料质量控制、配合比设计、混凝土拌和控制及搅拌站管理。综合办公室:负责后勤保障,为冬施人员制造良好的过冬环境。三、冬期施工准备四、冬期施工准备工作1、冬施施工现场准备⑴、冬期施工前由综合办公室与当地气象部门取得关系,及时掌握天气变化趋势和动态,...
