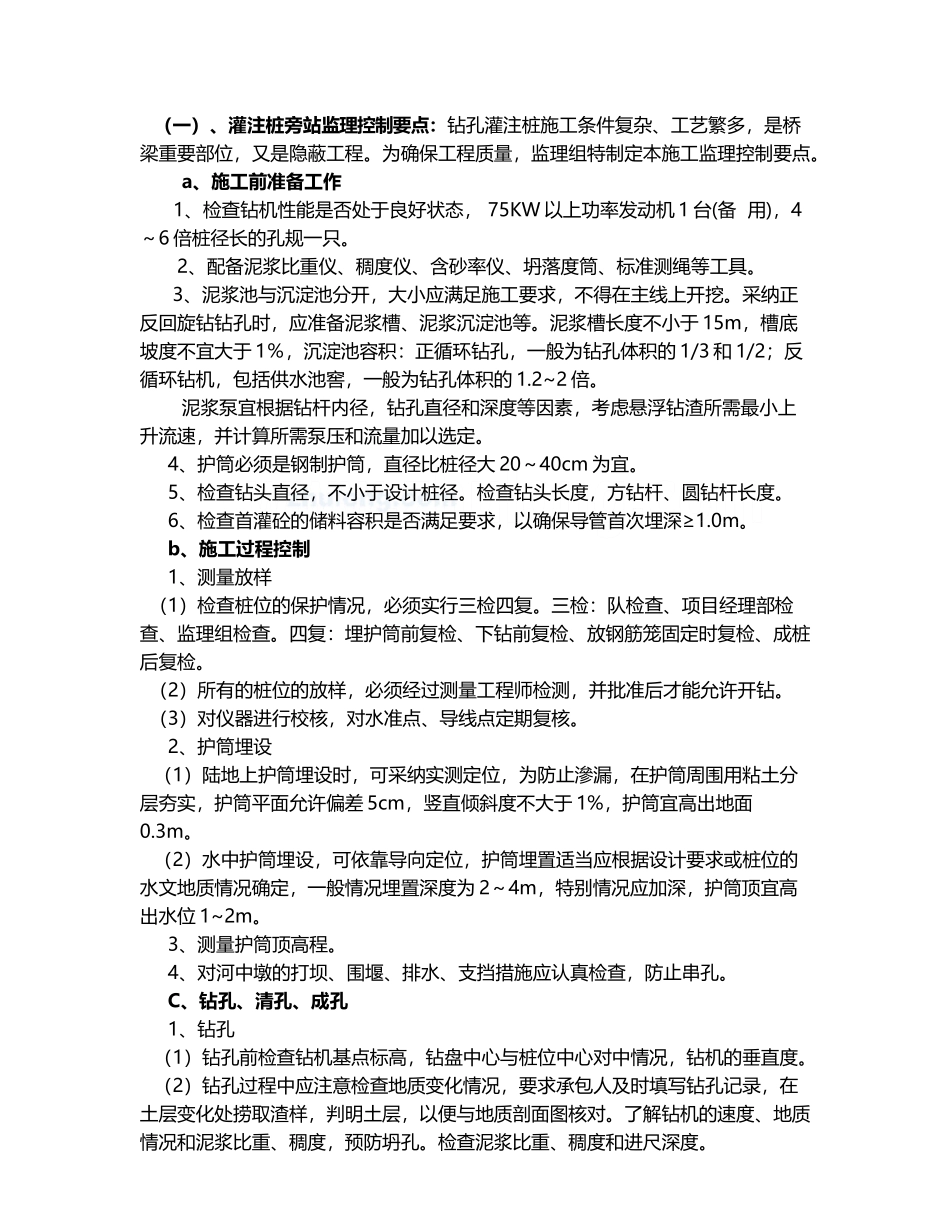

(一)、灌注桩旁站监理控制要点:钻孔灌注桩施工条件复杂、工艺繁多,是桥梁重要部位,又是隐蔽工程
为确保工程质量,监理组特制定本施工监理控制要点
a、施工前准备工作 1、检查钻机性能是否处于良好状态, 75KW 以上功率发动机 1 台(备 用),4~6 倍桩径长的孔规一只
2、配备泥浆比重仪、稠度仪、含砂率仪、坍落度筒、标准测绳等工具
3、泥浆池与沉淀池分开,大小应满足施工要求,不得在主线上开挖
采纳正反回旋钻钻孔时,应准备泥浆槽、泥浆沉淀池等
泥浆槽长度不小于 15m,槽底坡度不宜大于 1%,沉淀池容积:正循环钻孔,一般为钻孔体积的 1/3 和 1/2;反循环钻机,包括供水池窖,一般为钻孔体积的 1
泥浆泵宜根据钻杆内径,钻孔直径和深度等因素,考虑悬浮钻渣所需最小上升流速,并计算所需泵压和流量加以选定
4、护筒必须是钢制护筒,直径比桩径大 20~40cm 为宜
5、检查钻头直径,不小于设计桩径
检查钻头长度,方钻杆、圆钻杆长度
6、检查首灌砼的储料容积是否满足要求,以确保导管首次埋深≥1
b、施工过程控制1、测量放样(1)检查桩位的保护情况,必须实行三检四复
三检:队检查、项目经理部检查、监理组检查
四复:埋护筒前复检、下钻前复检、放钢筋笼固定时复检、成桩后复检
(2)所有的桩位的放样,必须经过测量工程师检测,并批准后才能允许开钻
(3)对仪器进行校核,对水准点、导线点定期复核
2、护筒埋设(1)陆地上护筒埋设时,可采纳实测定位,为防止滲漏,在护筒周围用粘土分层夯实,护筒平面允许偏差 5cm,竖直倾斜度不大于 1%,护筒宜高出地面0
(2)水中护筒埋设,可依靠导向定位,护筒埋置适当应根据设计要求或桩位的水文地质情况确定,一般情况埋置
