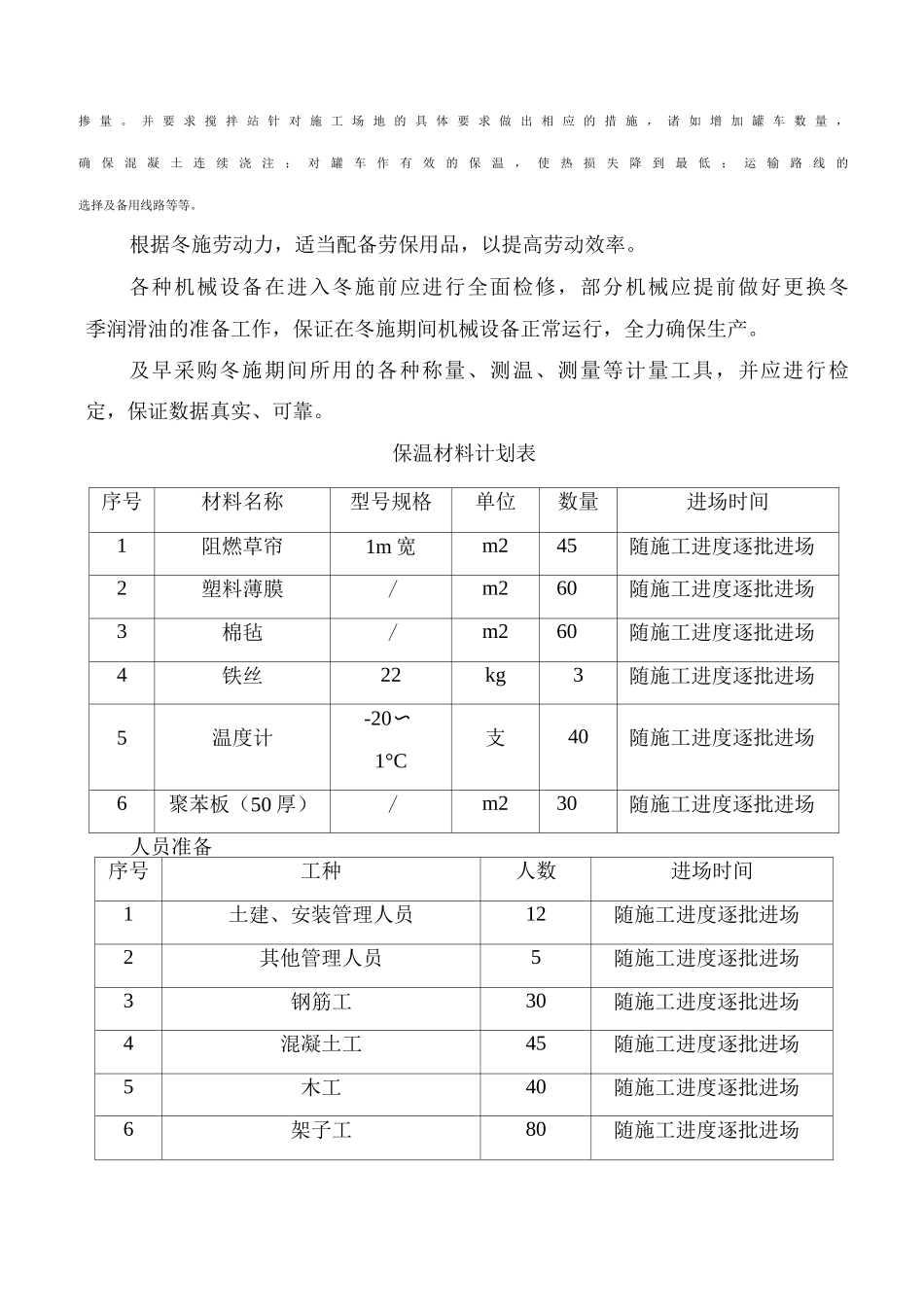

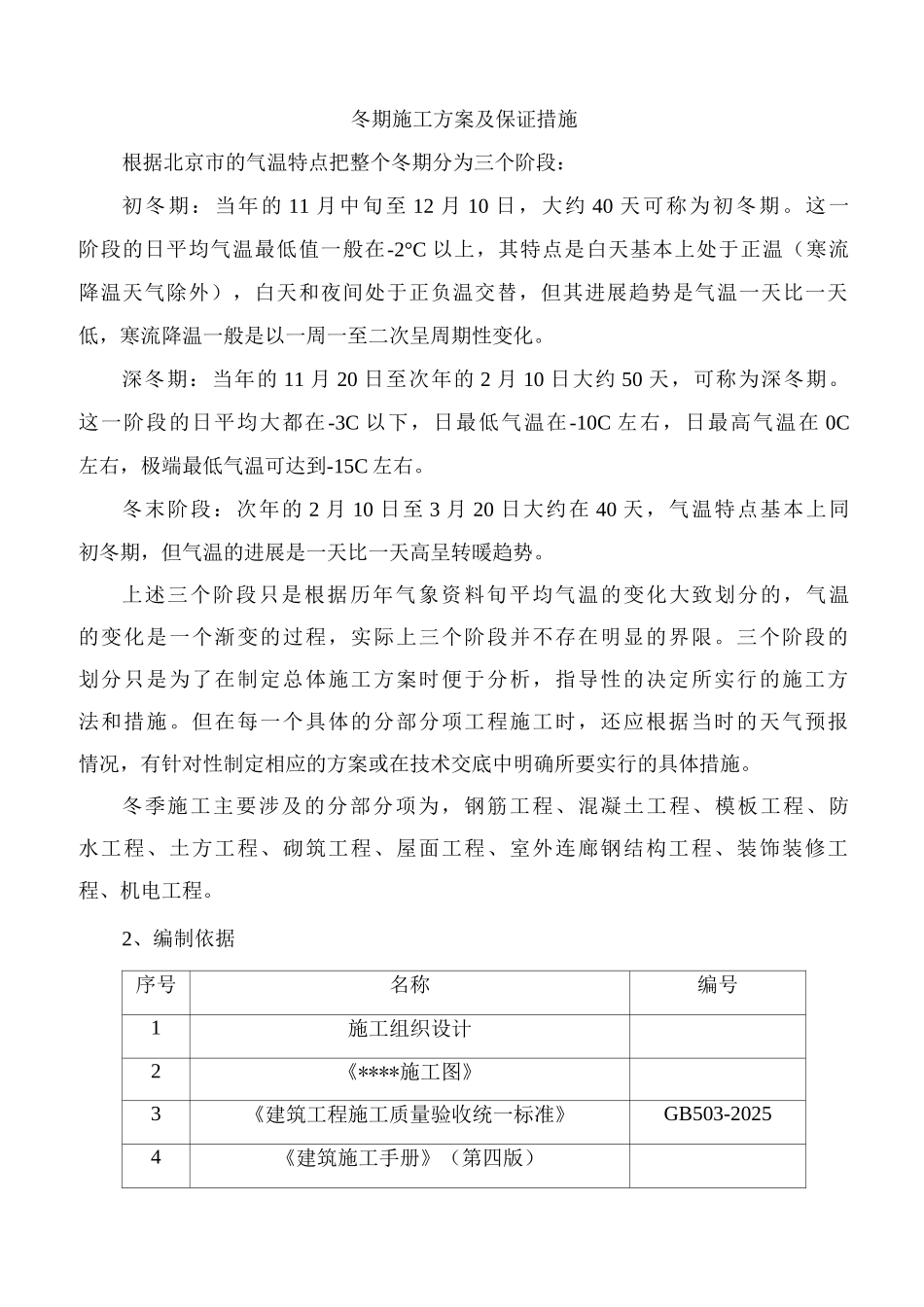

冬期施工方案及保证措施根据北京市的气温特点把整个冬期分为三个阶段:初冬期:当年的 11 月中旬至 12 月 10 日,大约 40 天可称为初冬期。这一阶段的日平均气温最低值一般在-2°C 以上,其特点是白天基本上处于正温(寒流降温天气除外),白天和夜间处于正负温交替,但其进展趋势是气温一天比一天低,寒流降温一般是以一周一至二次呈周期性变化。深冬期:当年的 11 月 20 日至次年的 2 月 10 日大约 50 天,可称为深冬期。这一阶段的日平均大都在-3C 以下,日最低气温在-10C 左右,日最高气温在 0C左右,极端最低气温可达到-15C 左右。冬末阶段:次年的 2 月 10 日至 3 月 20 日大约在 40 天,气温特点基本上同初冬期,但气温的进展是一天比一天高呈转暖趋势。上述三个阶段只是根据历年气象资料旬平均气温的变化大致划分的,气温的变化是一个渐变的过程,实际上三个阶段并不存在明显的界限。三个阶段的划分只是为了在制定总体施工方案时便于分析,指导性的决定所实行的施工方法和措施。但在每一个具体的分部分项工程施工时,还应根据当时的天气预报情况,有针对性制定相应的方案或在技术交底中明确所要实行的具体措施。冬季施工主要涉及的分部分项为,钢筋工程、混凝土工程、模板工程、防水工程、土方工程、砌筑工程、屋面工程、室外连廊钢结构工程、装饰装修工程、机电工程。2、编制依据序号名称编号1施工组织设计2《****施工图》3《建筑工程施工质量验收统一标准》GB503-20254《建筑施工手册》(第四版)5《混凝土结构工程施工质量验收法律规范》GB50204-20256《砌体工程施工质量验收法律规范》GB50203-20257《建筑工程冬季施工规程》JGJ/T 104-2025三、施 丘工部署根据施工进度情况,本工程历时 963 天,在冬季施工期间涉及到工程有:钢筋工程、混凝土工程、模板工程、防水工程、土方工程、砌筑工程、屋面工程、室外连廊钢结构工程、装饰装修工程、机电工程。1、资源配置计划冬季施工主要资源准备为保温材料的准备。各种保温材料要求确保保温性能良好、价格经济实惠、易于就地取材等。根据使用部位准备如下:混凝土表面覆盖保温:选用隔气性能较好的塑料薄膜、保温棉毡及稻草草帘子等。模板保温:使用质轻、防火、保温性能好的聚苯乙烯泡沫板等。小车、灰浆桶机具保温:选用聚苯乙烯泡沫板等。门窗洞封闭保温:选用塑料布封闭、草帘遮挡等。根据需要,准备适量的电暖气等取暖保温设备。现场夜间值班人员...
