创优工程技术管理措施1
1 新技术、新工艺、新材料、新设备的推广应用计划序号新技术、新工艺、新材料、新设备名称工程中使用部位推广部门备注1钢筋滚轧直螺纹连接技术地下结构技术部2高层混凝土泵送技术主体结构技术部3大钢模、电梯井模、竹胶板模板应用结构技术部4均衡小流水施工技术结构技术部5计算机应用和管理技术资料管理技术部1

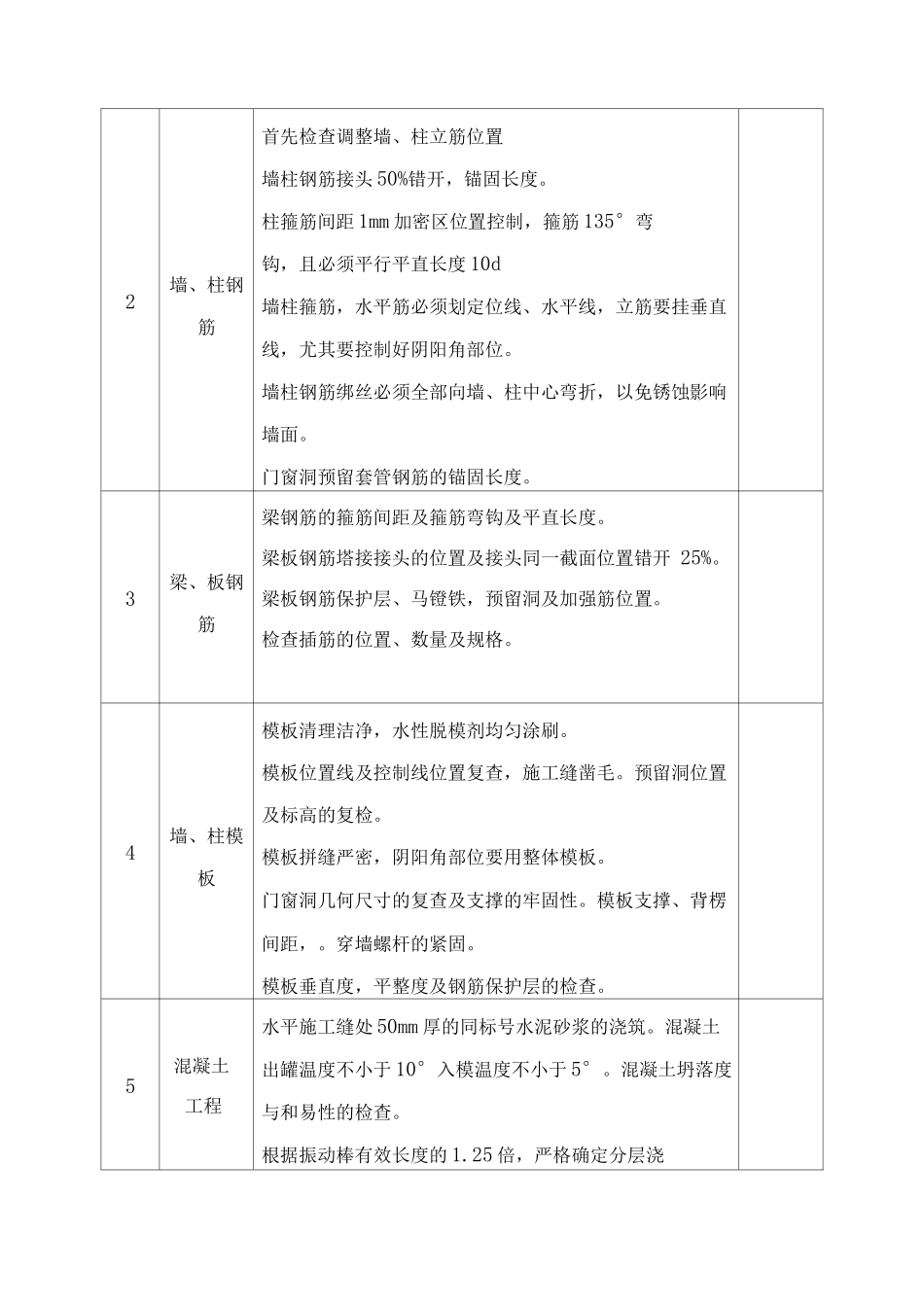

2 结构成型质量标准序号施工项目控制要点备注1基础底板施工首先对基础底板的坑、井、墙、柱位置、标高、轴线检查和验收保护层表面清理洁净,弹好钢筋位置,拉线绑扎底板钢筋,注意支模位置
检查钢筋直螺纹丝头、连接质量
接头错开,同一截面错开 50%,钢筋锚固符合设计法律规范要求
保护层:垫块为梅花形布置
墙、柱插筋的位置上下定位,设立定位筋,采纳塑料套管进行立筋的保护,防止钢筋污染
施工缝企模板稳定,牢固,位置、标高准确
混凝土分层浇筑,出罐、入模温度、坍落度、压光、养护等必须符合验收法律规范要求
混凝土、钢筋、钢筋连接三方见证取样30%2墙、柱钢筋首先检查调整墙、柱立筋位置墙柱钢筋接头 50%错开,锚固长度
柱箍筋间距 1mm 加密区位置控制,箍筋 135°弯钩,且必须平行平直长度 10d墙柱箍筋,水平筋必须划定位线、水平线,立筋要挂垂直线,尤其要控制好阴阳角部位
墙柱钢筋绑丝必须全部向墙、柱中心弯折,以免锈蚀影响墙面
门窗洞预留套管钢筋的锚固长度
3梁、板钢筋梁钢筋的箍筋间距及箍筋弯钩及平直长度
梁板钢筋塔接接头的位置及接头同一截面位置错开 25%
梁板钢筋保护层、马镫铁,预留洞及加强筋位置
检查插筋的位置、数量及规格
4墙、柱模板模板清理洁净,水性脱模剂均匀涂刷
模板位置线及控制线位置复查,施工缝凿毛
预留洞位置及标高的复检
模板拼缝严密,阴阳角部位要用整体模板
门窗洞几何尺寸的复查及支撑的牢固性
模板支撑、背楞间距,
穿墙螺杆的紧固
模板垂直度,平整度及钢筋
