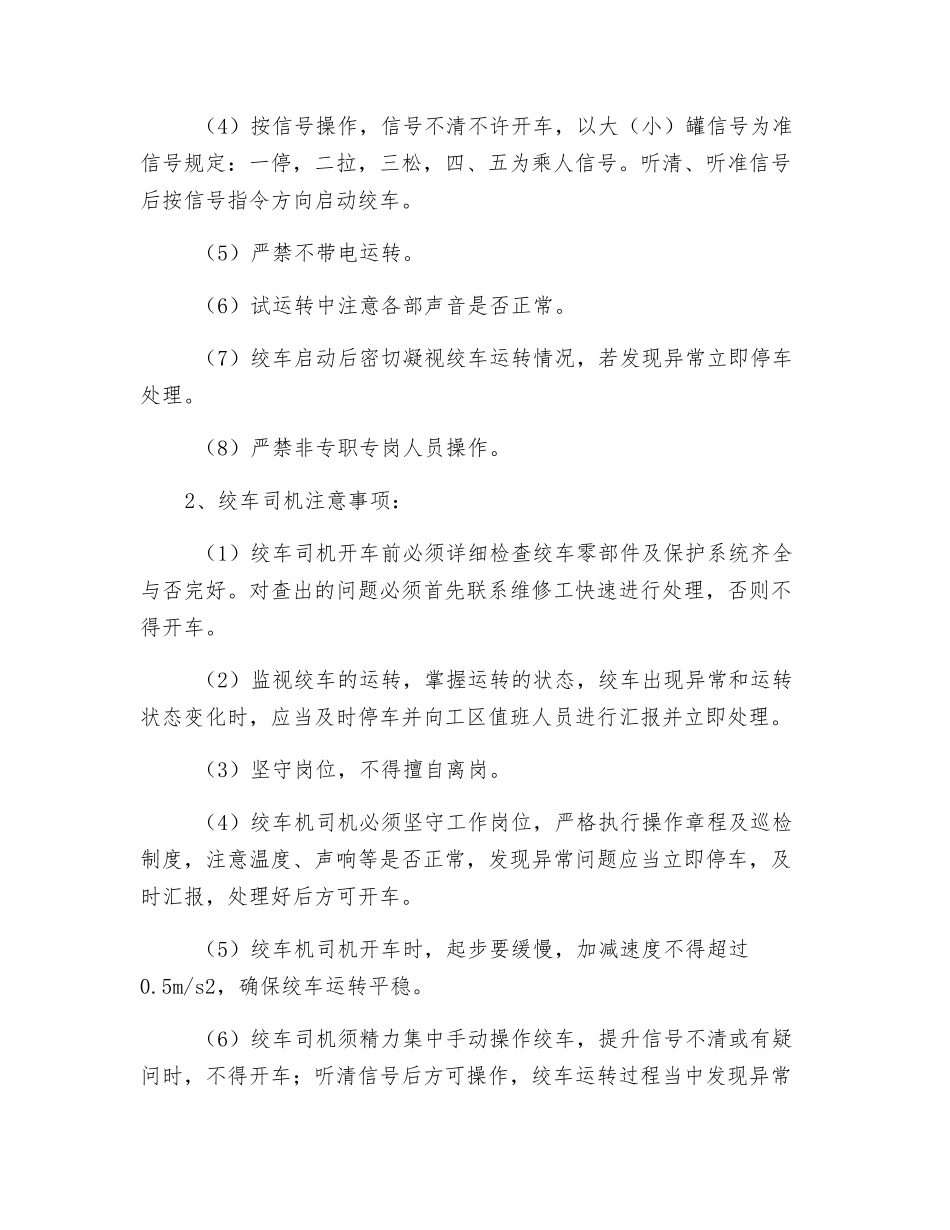

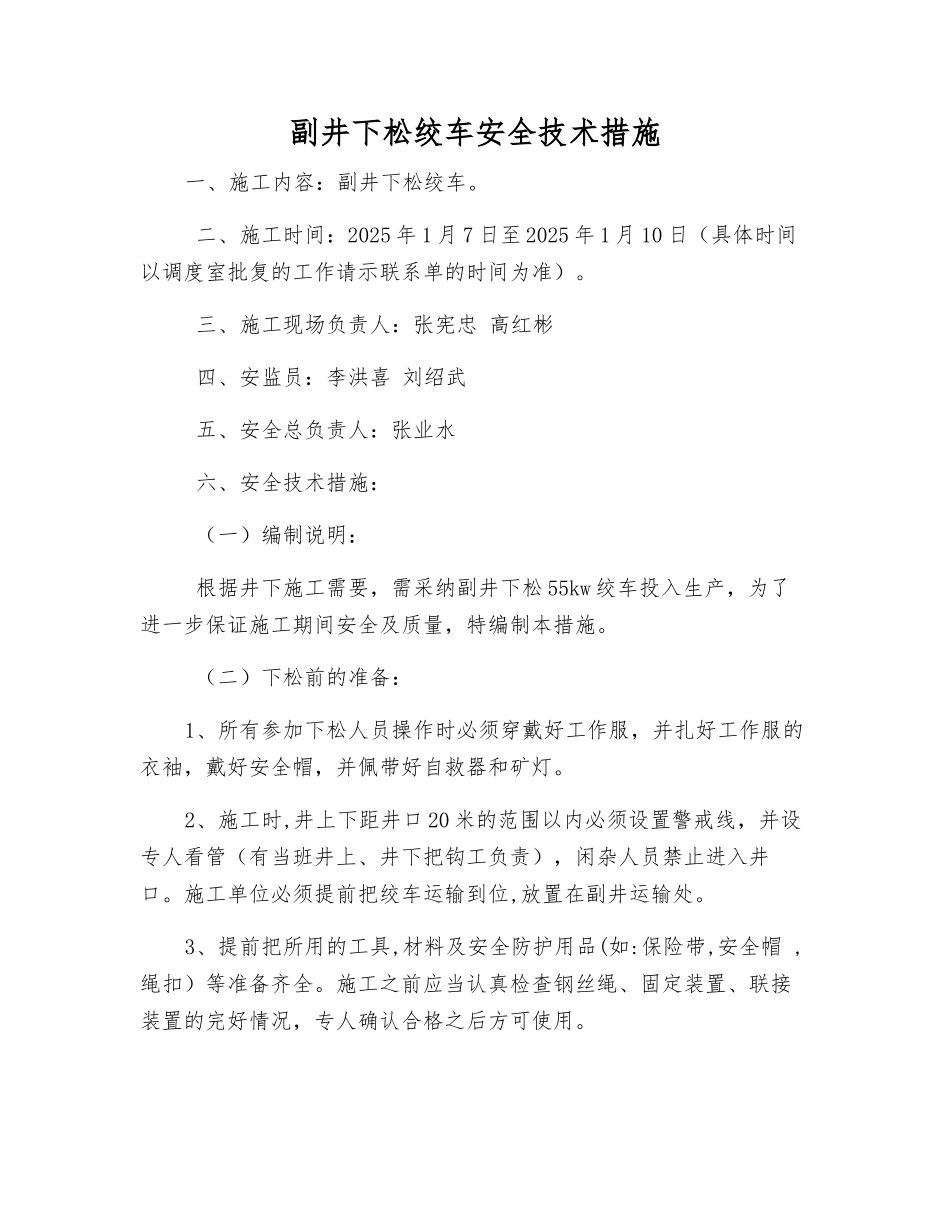

副井下松绞车安全技术措施一、施工内容:副井下松绞车。 二、施工时间:2025 年 1 月 7 日至 2025 年 1 月 10 日(具体时间以调度室批复的工作请示联系单的时间为准)。 三、施工现场负责人:张宪忠 高红彬 四、安监员:李洪喜 刘绍武 五、安全总负责人:张业水 六、安全技术措施: (一)编制说明: 根据井下施工需要,需采纳副井下松 55kw 绞车投入生产,为了进一步保证施工期间安全及质量,特编制本措施。 (二)下松前的准备:1、所有参加下松人员操作时必须穿戴好工作服,并扎好工作服的衣袖,戴好安全帽,并佩带好自救器和矿灯。2、施工时,井上下距井口 20 米的范围以内必须设置警戒线,并设专人看管(有当班井上、井下把钩工负责),闲杂人员禁止进入井口。施工单位必须提前把绞车运输到位,放置在副井运输处。3、提前把所用的工具,材料及安全防护用品(如:保险带,安全帽 ,绳扣)等准备齐全。施工之前应当认真检查钢丝绳、固定装置、联接装置的完好情况,专人确认合格之后方可使用。4、下松绞车前,必须事先通知副井绞车司机,报矿调度室、机电运输部经批准后方可施工。下松绞车前,绞车司机、井上下信号工应联系好,经过同意后方可施工,否则不得下松。 (三)装、卸施工工序:1、罐笼松至井口以下,顶部与井口持平,通知绞车司机、信号工严禁运转绞车。2、绞车要固定紧固、可靠,经现场负责人及安监员确认安全无误后,方可进行施工。4、固定方式:罐笼内绞车用钢丝绳固定牢固,前后用保险挡挡好。确保最突出部位在罐笼周边以内。5、下放时,必须固定牢固,重心稳定。把钩工、信号工要目接目送,确保其安全通过。6、井上下装、卸绞车时,必须待罐笼停稳并与地面信号工及绞车司机联系清楚后进行,装、卸期间井口四周严禁从事其他工作。 (四)副井运输规定:1、绞车司机: (1)绞车司机必须经过专门培训,由取得合格证的人员担任并做到持证上岗。 (2)必须严格根据《煤矿安全规程》操作使用好各种安全防护设备设施。 (3)操作前应检查绞车安全防护装置、信号装置齐全与否、灵敏、可靠确保其完好。 (4)按信号操作,信号不清不许开车,以大(小)罐信号为准信号规定:一停,二拉,三松,四、五为乘人信号。听清、听准信号后按信号指令方向启动绞车。 (5)严禁不带电运转。 (6)试运转中注意各部声音是否正常。 (7)绞车启动后密切凝视绞车运转情况,若发现异常立即停车处理。 (8)严禁非专职专岗...
