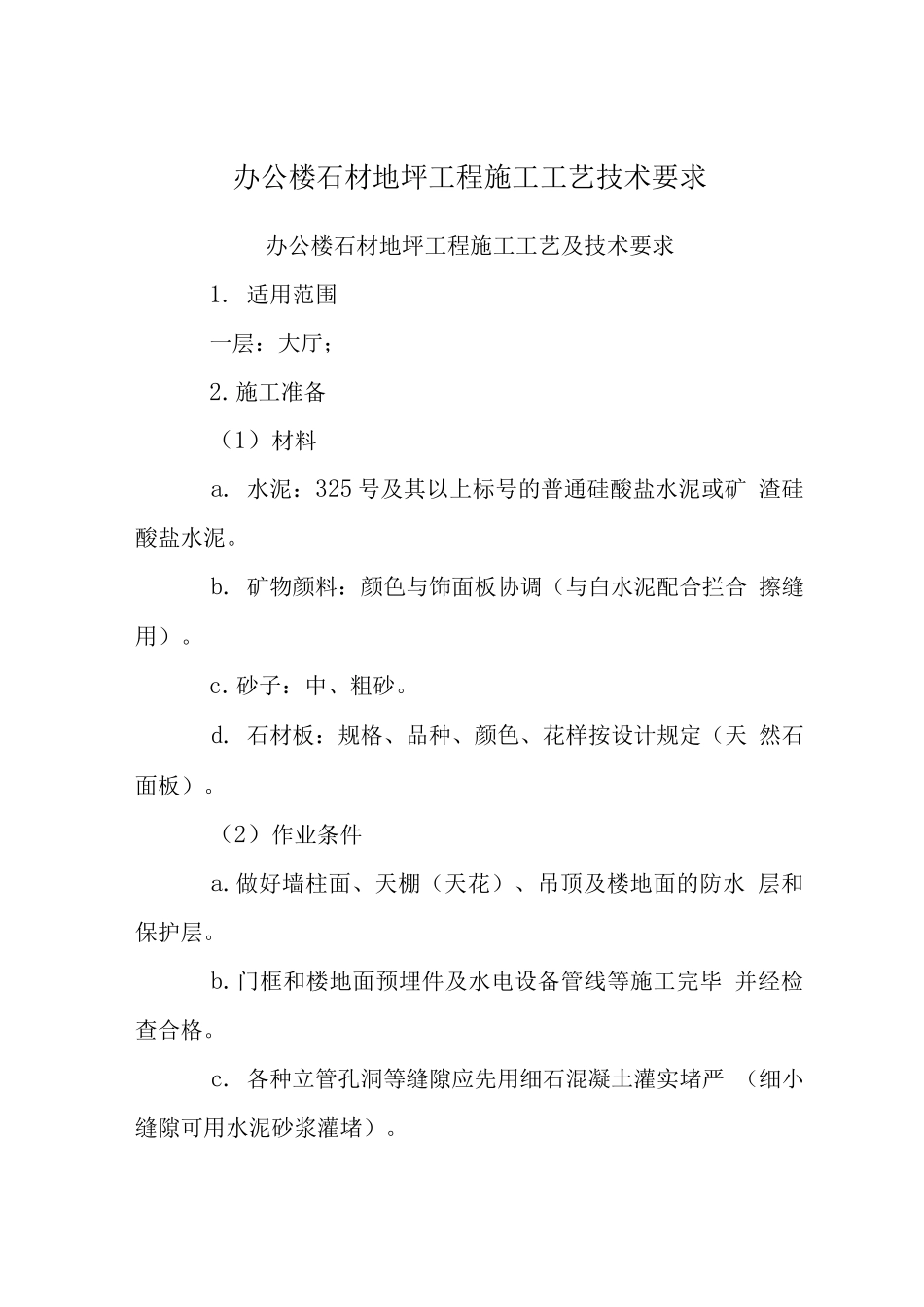

办公楼石材地坪工程施工工艺技术要求办公楼石材地坪工程施工工艺及技术要求1
适用范围一层:大厅;2
施工准备(1)材料a
水泥:325 号及其以上标号的普通硅酸盐水泥或矿 渣硅酸盐水泥
矿物颜料:颜色与饰面板协调(与白水泥配合拦合 擦缝用)
砂子:中、粗砂
石材板:规格、品种、颜色、花样按设计规定(天 然石面板)
(2)作业条件a
做好墙柱面、天棚(天花)、吊顶及楼地面的防水 层和保护层
门框和楼地面预埋件及水电设备管线等施工完毕 并经检查合格
各种立管孔洞等缝隙应先用细石混凝土灌实堵严 (细小缝隙可用水泥砂浆灌堵)

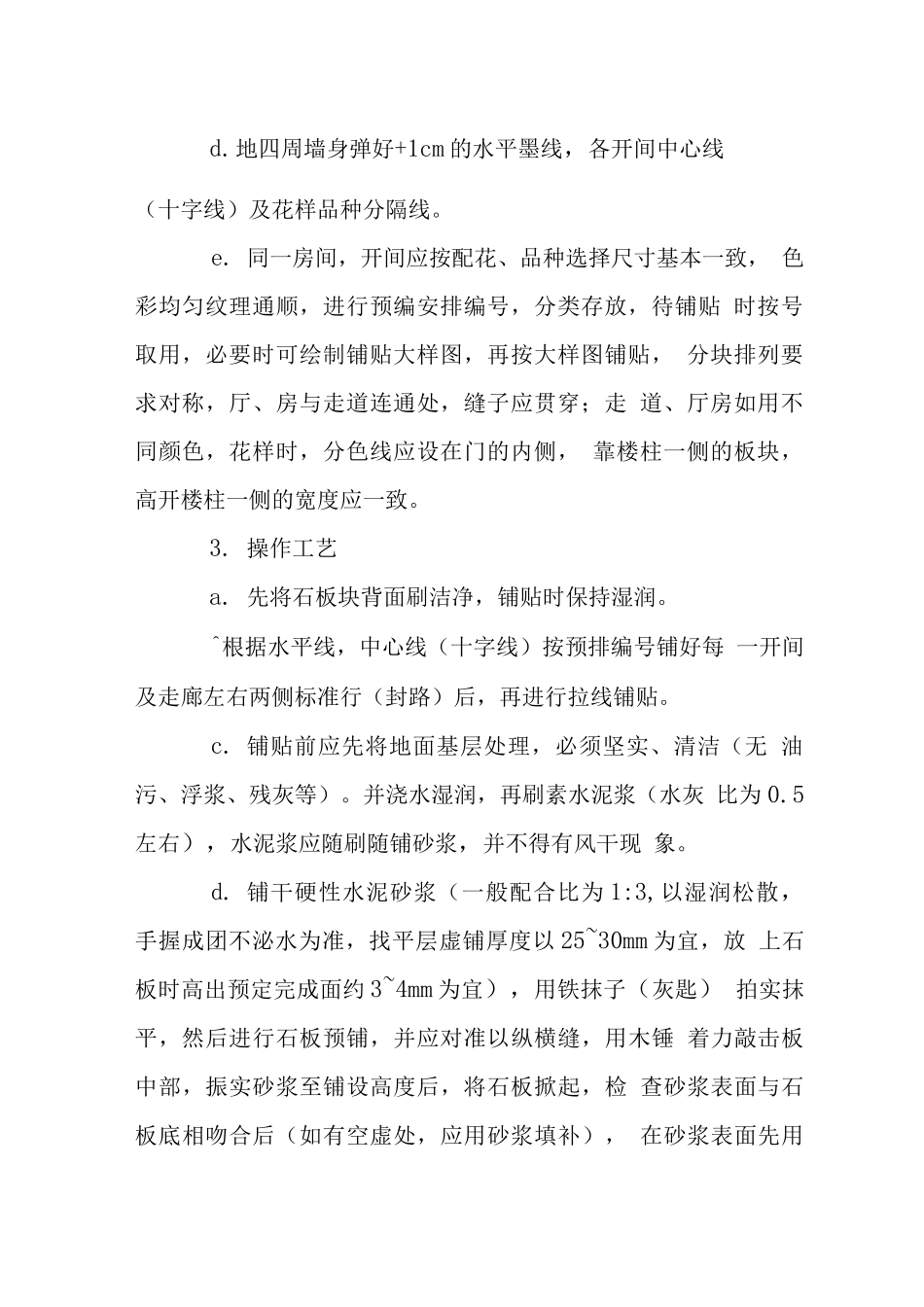

地四周墙身弹好+1cm 的水平墨线,各开间中心线(十字线)及花样品种分隔线
同一房间,开间应按配花、品种选择尺寸基本一致, 色彩均匀纹理通顺,进行预编安排编号,分类存放,待铺贴 时按号取用,必要时可绘制铺贴大样图,再按大样图铺贴, 分块排列要求对称,厅、房与走道连通处,缝子应贯穿;走 道、厅房如用不同颜色,花样时,分色线应设在门的内侧, 靠楼柱一侧的板块,高开楼柱一侧的宽度应一致
先将石板块背面刷洁净,铺贴时保持湿润
^根据水平线,中心线(十字线)按预排编号铺好每 一开间及走廊左右两侧标准行(封路)后,再进行拉线铺贴
铺贴前应先将地面基层处理,必须坚实、清洁(无 油污、浮浆、残灰等)
并浇水湿润,再刷素水泥浆(水灰 比为 0
5左右),水泥浆应随刷随铺砂浆,并不得有风干现 象
铺干硬性水泥砂浆(一般配合比为 1:3,以湿润松散, 手握成团不泌水为准,找平层虚铺厚度以 25~30mm 为宜,放 上石板时高出预定完成面约 3~4mm 为宜),用铁抹子(灰匙) 拍实抹平,然后进行石板预铺,并应对准以纵横缝,用木锤 着力敲击板中部,振实砂浆至铺设高度后,将石板掀起,检 查砂浆表面与石板底相吻合后(如
