劳动力计划及主要施工机械材料计划一、劳动力计划做好施工管理人员及劳动力的计划、决策、组织、指挥、监督、协调 等项的工作,达到最有效、最合理地组织劳动力,以确保工期、质量、安 全目标的实现
1、劳动力的优化性选择2、劳动力安排根据工程量的大小不同配备二个混合施工队
主体施工时以木工、钢 筋工、砼工为主,包括架子工、试验工、砼养护工和力工等;砌体施工时 以瓦工和泥工为主,包括架子工、钢筋工、砼工;装修阶段施工组成装饰 队,包括泥工、抹灰工、木工、油漆工等;屋面防水有专业防水施工队施 工
各班组之间进行流水作业,具体人员配备详见《劳动力计划表》
对 于技术要求高的工序由项目部统一安排人员施工,如,测量放线、沉降观 测、机械操作、脚手架搭设、钢筋焊接等

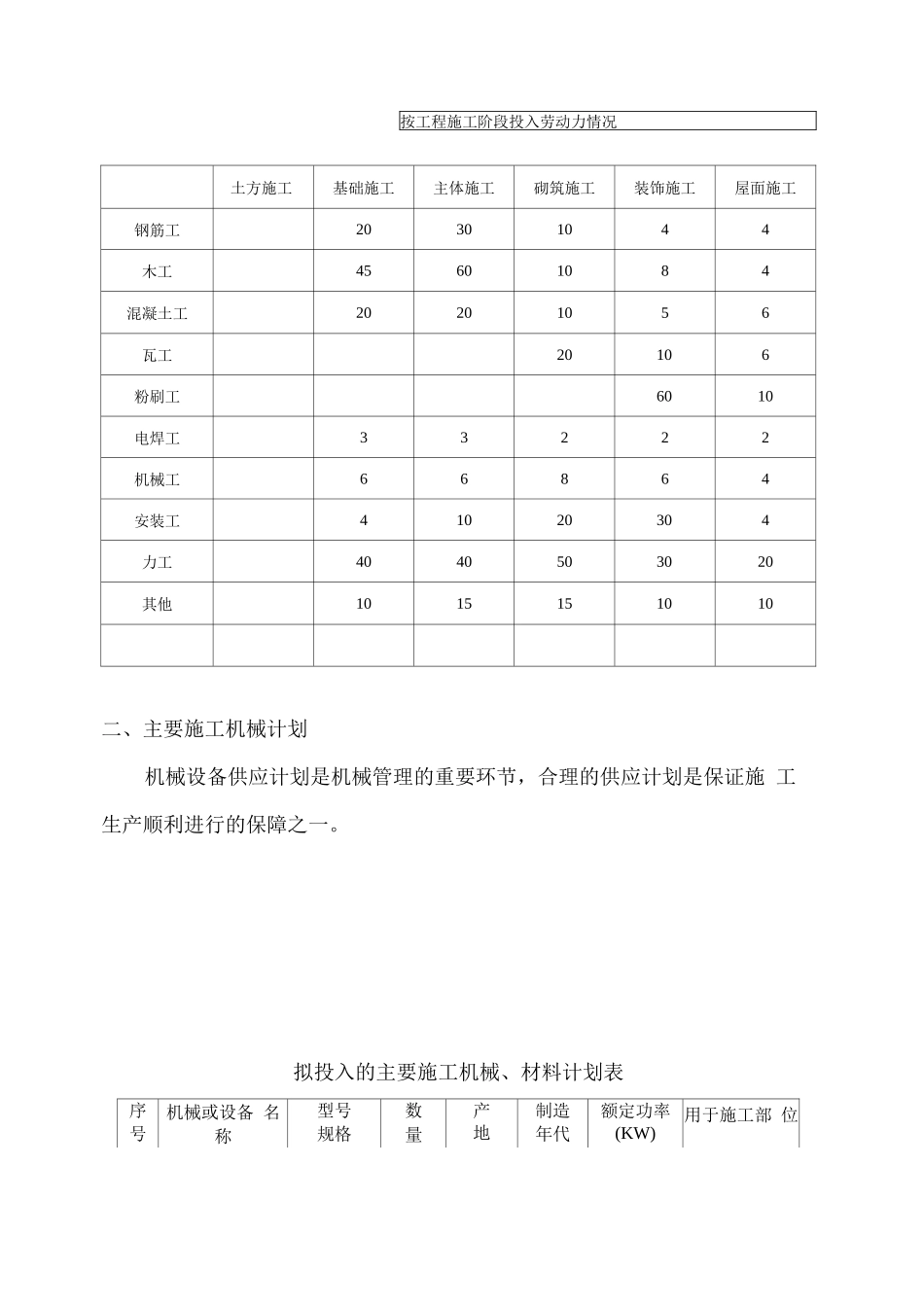

劳动力计划表单位:按工程施工阶段投入劳动力情况土方施工基础施工主体施工砌筑施工装饰施工屋面施工钢筋工20301044木工45601084混凝土工20201056瓦工20106粉刷工6010电焊工33222机械工66864安装工41020304力工4040503020其他1015151010二、主要施工机械计划机械设备供应计划是机械管理的重要环节,合理的供应计划是保证施 工生产顺利进行的保障之一

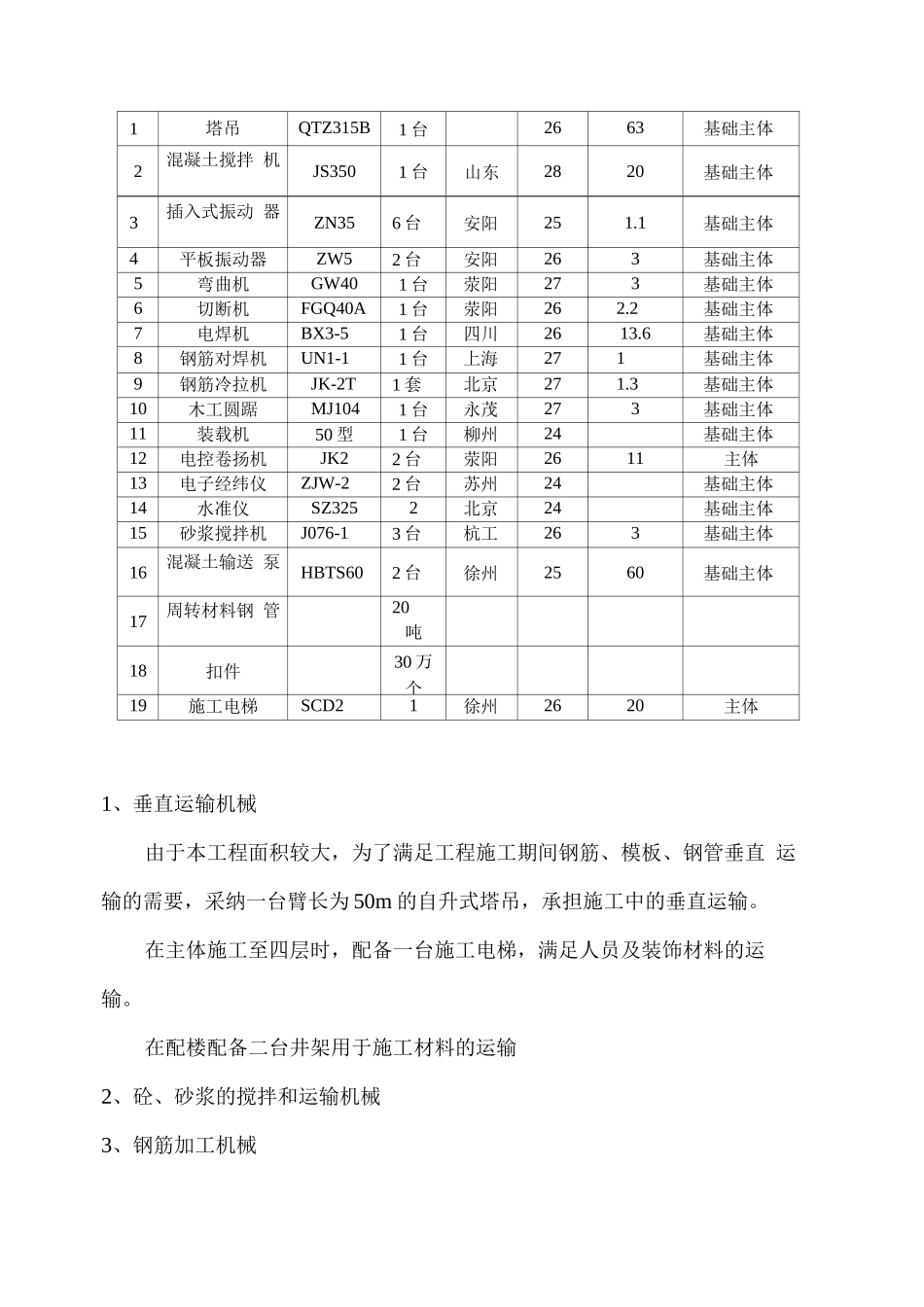

拟投入的主要施工机械、材料计划表序号机械或设备 名称型号规格数量产地制造年代额定功率 (KW)用于施工部 位1塔吊QTZ315B1 台2663基础主体2混凝土搅拌 机JS3501 台山东2820基础主体3插入式振动 器ZN356 台安阳251
1基础主体4平板振动器ZW52 台安阳263基础主体5弯曲机GW401 台荥阳273基础主体6切断机FGQ40A1 台荥阳262
2基础主体7电焊机BX3-51 台四川2613
6基础主体8钢筋对焊机UN1-11 台上海271基础主体9钢筋冷拉机JK-2T1 套北京271
3基础主体10木工圆踞MJ10
