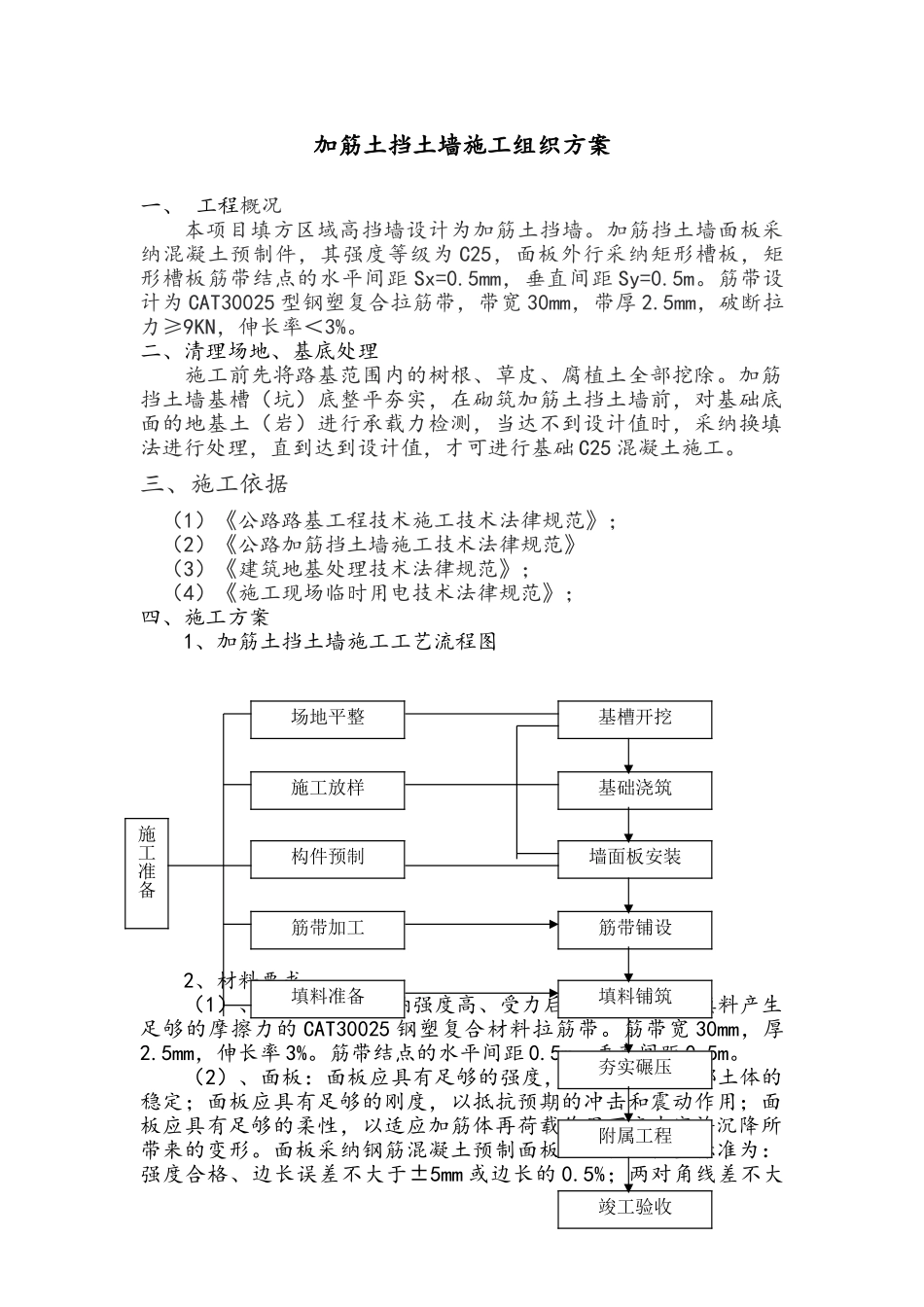

加筋土挡土墙施工组织方案一、 工程概况本项目填方区域高挡墙设计为加筋土挡墙。加筋挡土墙面板采纳混凝土预制件,其强度等级为 C25,面板外行采纳矩形槽板,矩形槽板筋带结点的水平间距 Sx=0.5mm,垂直间距 Sy=0.5m。筋带设计为 CAT30025 型钢塑复合拉筋带,带宽 30mm,带厚 2.5mm,破断拉力≥9KN,伸长率<3%。二、清理场地、基底处理 施工前先将路基范围内的树根、草皮、腐植土全部挖除。加筋挡土墙基槽(坑)底整平夯实,在砌筑加筋土挡土墙前,对基础底面的地基土(岩)进行承载力检测,当达不到设计值时,采纳换填法进行处理,直到达到设计值,才可进行基础 C25 混凝土施工。 三、施工依据 (1)《公路路基工程技术施工技术法律规范》; (2)《公路加筋挡土墙施工技术法律规范》 (3)《建筑地基处理技术法律规范》;(4)《施工现场临时用电技术法律规范》;四、施工方案1、加筋土挡土墙施工工艺流程图2、材料要求(1)、筋带:筋带采纳强度高、受力后变形小、能与填料产生足够的摩擦力的 CAT30025 钢塑复合材料拉筋带。筋带宽 30mm,厚2.5mm,伸长率 3%。筋带结点的水平间距 0.5m,垂直间距 0.5m。(2)、面板:面板应具有足够的强度,以保证拉筋端部土体的稳定;面板应具有足够的刚度,以抵抗预期的冲击和震动作用;面板应具有足够的柔性,以适应加筋体再荷载作用下产生容许沉降所带来的变形。面板采纳钢筋混凝土预制面板。面板的检查标准为:强度合格、边长误差不大于±5mm 或边长的 0.5%;两对角线差不大场地平整施工准备构件预制施工放样筋带加工填料准备筋带铺设基槽开挖基础浇筑墙面板安装填料铺筑竣工验收附属工程夯实碾压于 10mm 或最大对角线长的 0.7%。厚度误差在+5mm~-3mm 之间。表面平整度误差不大于 4mm 或长(宽)的 0.3%。筋带穿筋孔无明显偏差,且易于穿筋。面板应表面平整,外光内实,外形轮廓清楚,线条顺直,不得有露筋翘曲、掉角、啃边。面板设置面板插销孔时,插销孔位置应准确通畅以便于安装施工。面板脱模后应养护 28 天以上方可安装使用。不符合上述标准的面板严禁使用(3)、填料:填料施工应易于填筑与压实,与筋带之间能产生足够的摩擦力,对筋带材料无腐蚀性,且水稳性好。填料优先选用有一定级配、透水性较好的砂类土、碎(砾)石类土,以保证筋带与填料之间能发挥较大的摩擦力,确保结构稳定。填料最大粒径不得大于 15cm。3、基础工程面板基槽的开挖、基础换填及扩大基础...
