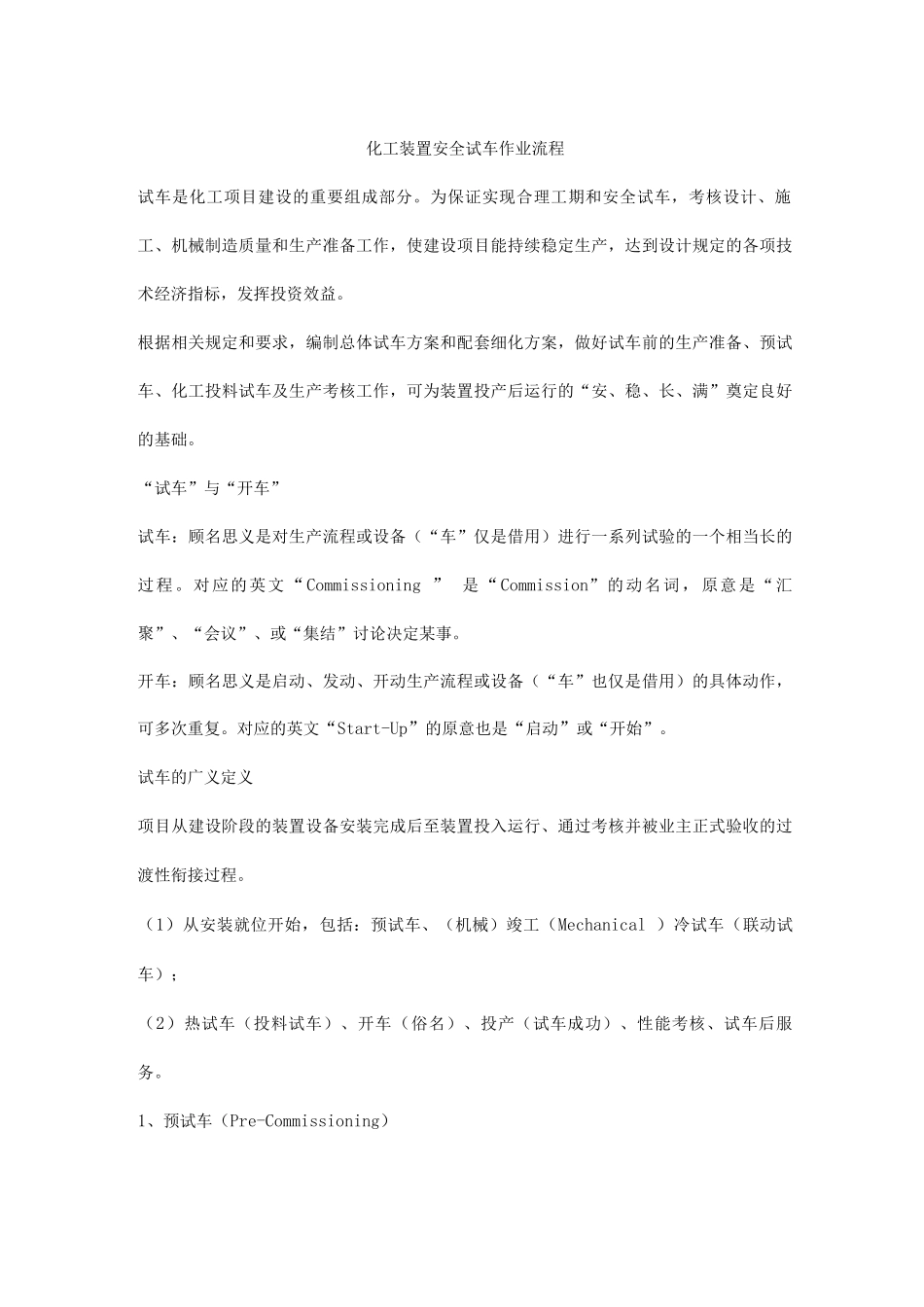

化工装置安全试车作业流程试车是化工项目建设的重要组成部分
为保证实现合理工期和安全试车,考核设计、施工、机械制造质量和生产准备工作,使建设项目能持续稳定生产,达到设计规定的各项技术经济指标,发挥投资效益
根据相关规定和要求,编制总体试车方案和配套细化方案,做好试车前的生产准备、预试车、化工投料试车及生产考核工作,可为装置投产后运行的“安、稳、长、满”奠定良好的基础
“试车”与“开车”试车:顾名思义是对生产流程或设备(“车”仅是借用)进行一系列试验的一个相当长的过程
对应的英文“Commissioning ” 是“Commission”的动名词,原意是“汇聚”、“会议”、或“集结”讨论决定某事
开车:顾名思义是启动、发动、开动生产流程或设备(“车”也仅是借用)的具体动作,可多次重复
对应的英文“Start-Up”的原意也是“启动”或“开始”
试车的广义定义项目从建设阶段的装置设备安装完成后至装置投入运行、通过考核并被业主正式验收的过渡性衔接过程
(1)从安装就位开始,包括:预试车、(机械)竣工(Mechanical )冷试车(联动试车);(2)热试车(投料试车)、开车(俗名)、投产(试车成功)、性能考核、试车后服务

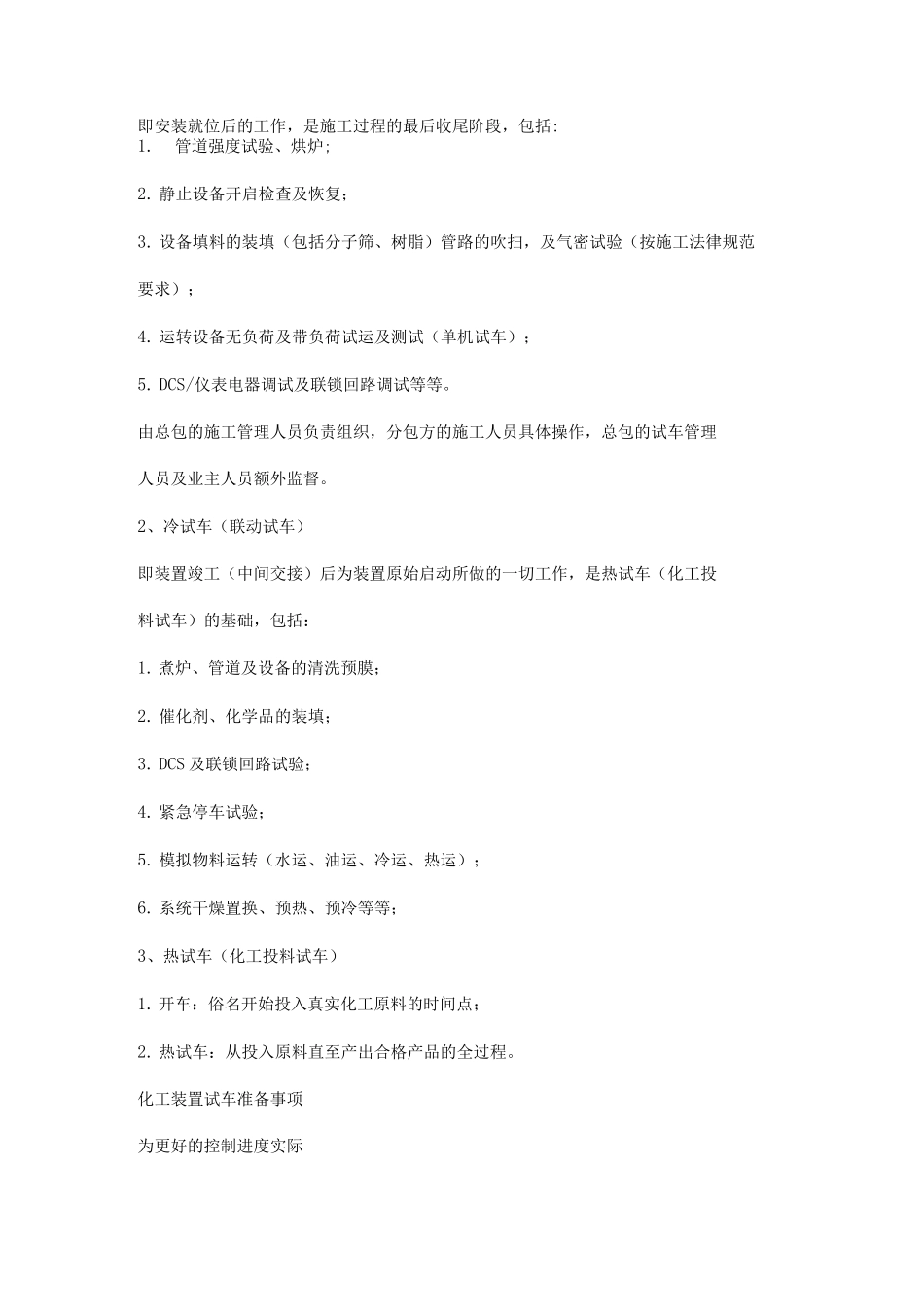

1、预试车(Pre-Commissioning)即安装就位后的工作,是施工过程的最后收尾阶段,包括:1
管道强度试验、烘炉;2
静止设备开启检查及恢复;3
设备填料的装填(包括分子筛、树脂)管路的吹扫,及气密试验(按施工法律规范要求);4
运转设备无负荷及带负荷试运及测试(单机试车);5
DCS/仪表电器调试及联锁回路调试等等
由总包的施工管理人员负责组织,分包方的施工人员具体操作,总包的试车管理人员及业主人员额外监督
2、冷试车(联动试车)即装置竣工(中间交接)后为装置原始启动所做的一切工作,是热试车(化工投料试车)的基础,包括:1

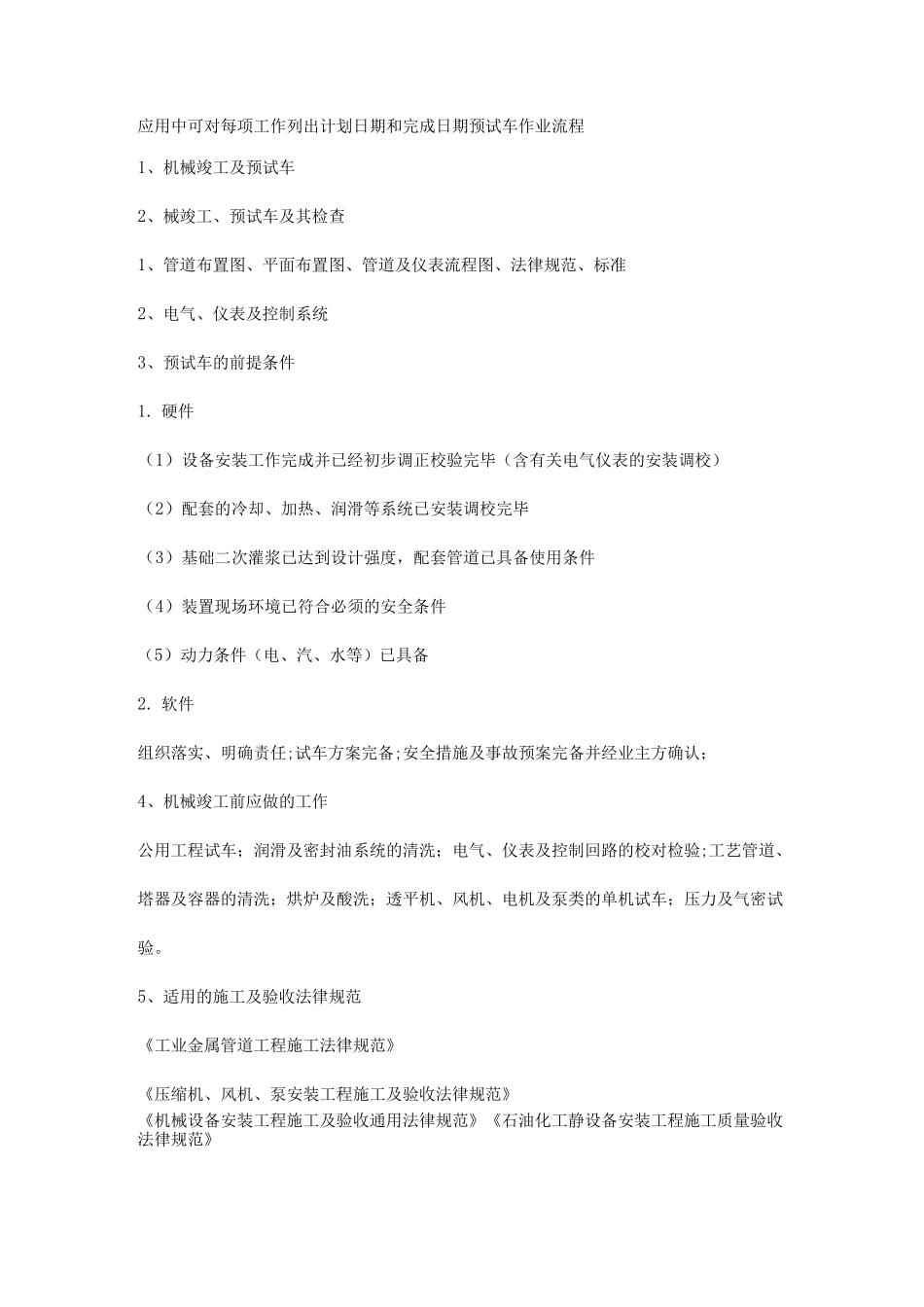

煮炉、管道及设备的
