电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

单位公司企业项目部考核制度

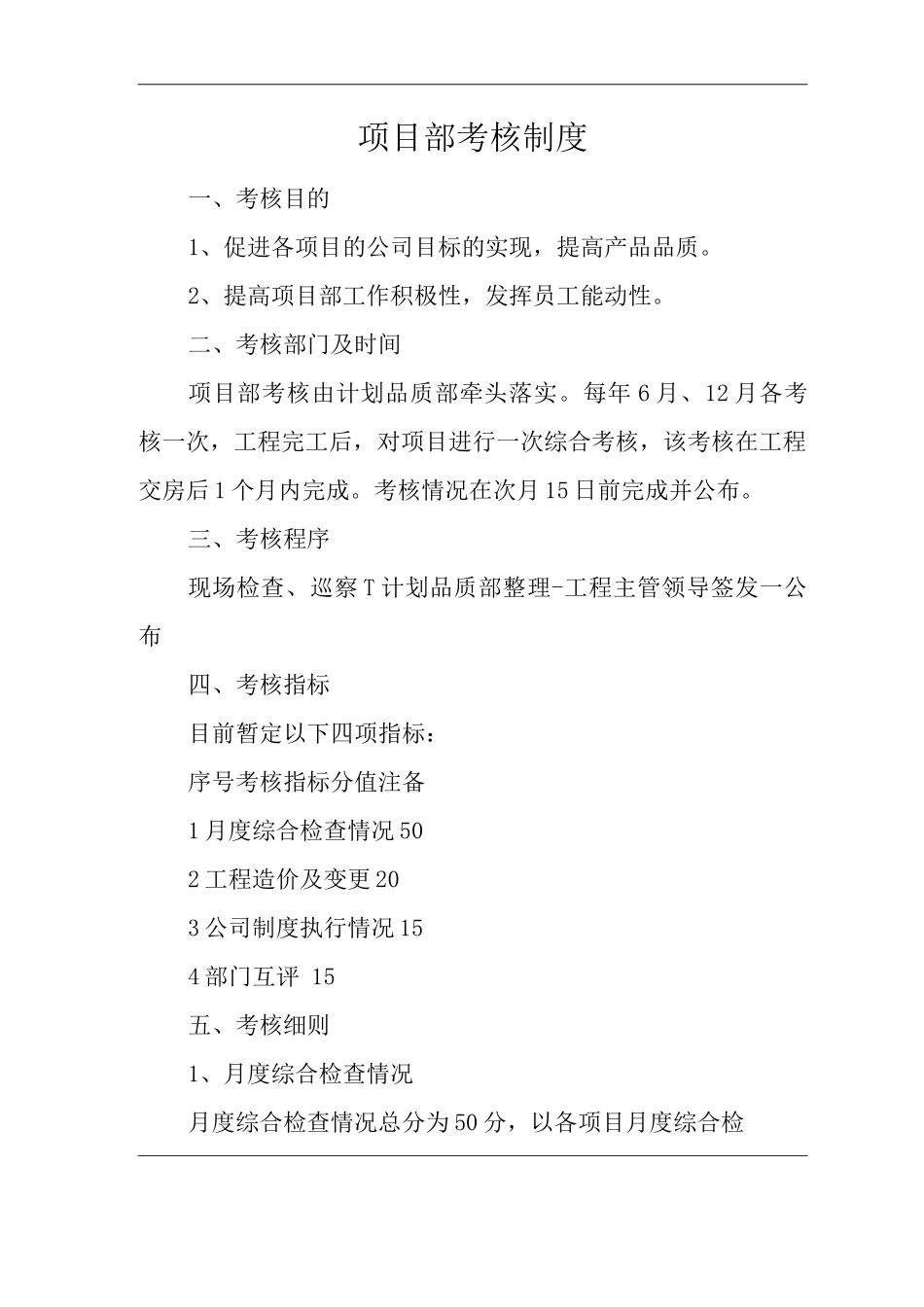

单位公司企业项目部考核制度_第1页
1/6

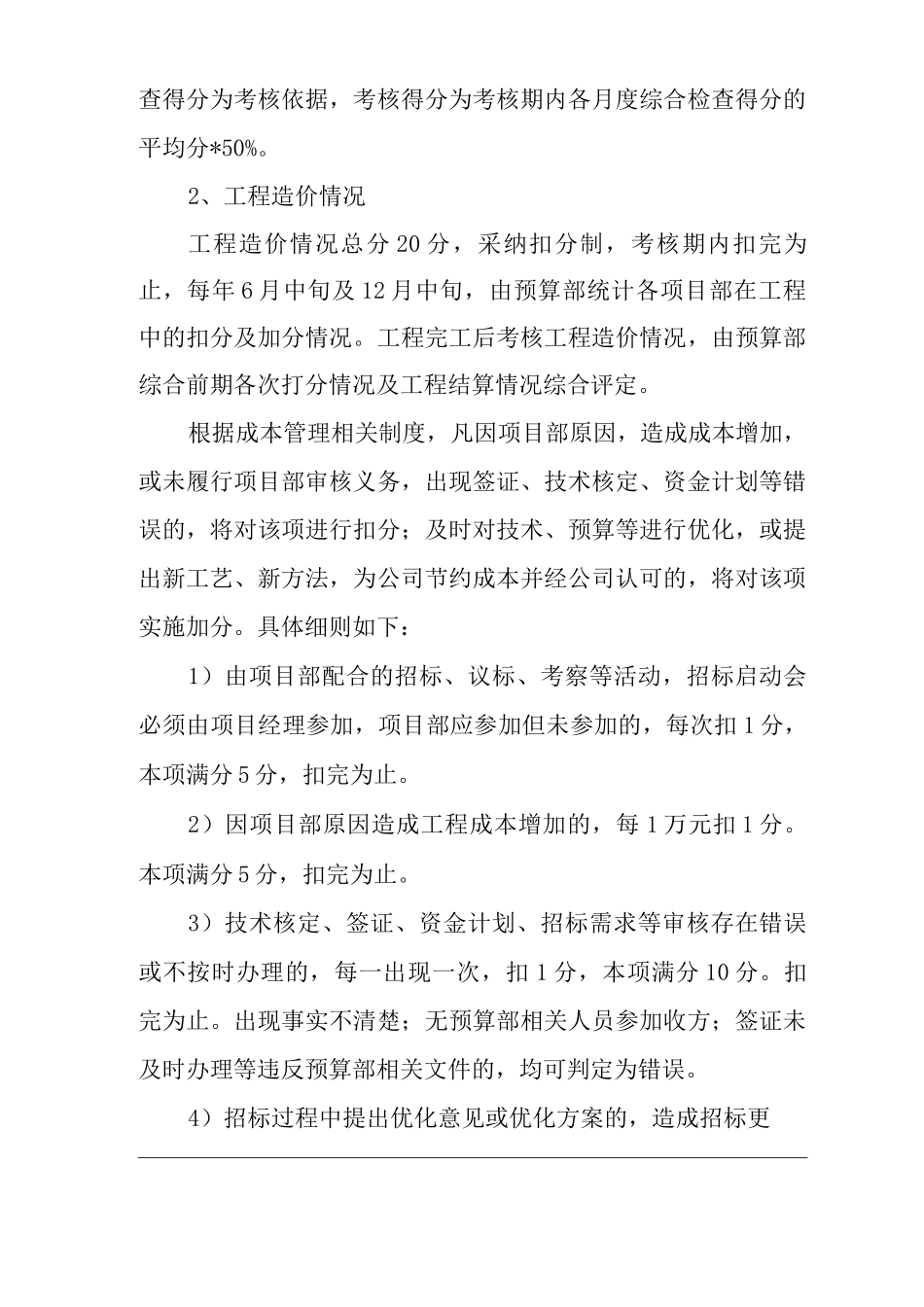

单位公司企业项目部考核制度_第2页
2/6

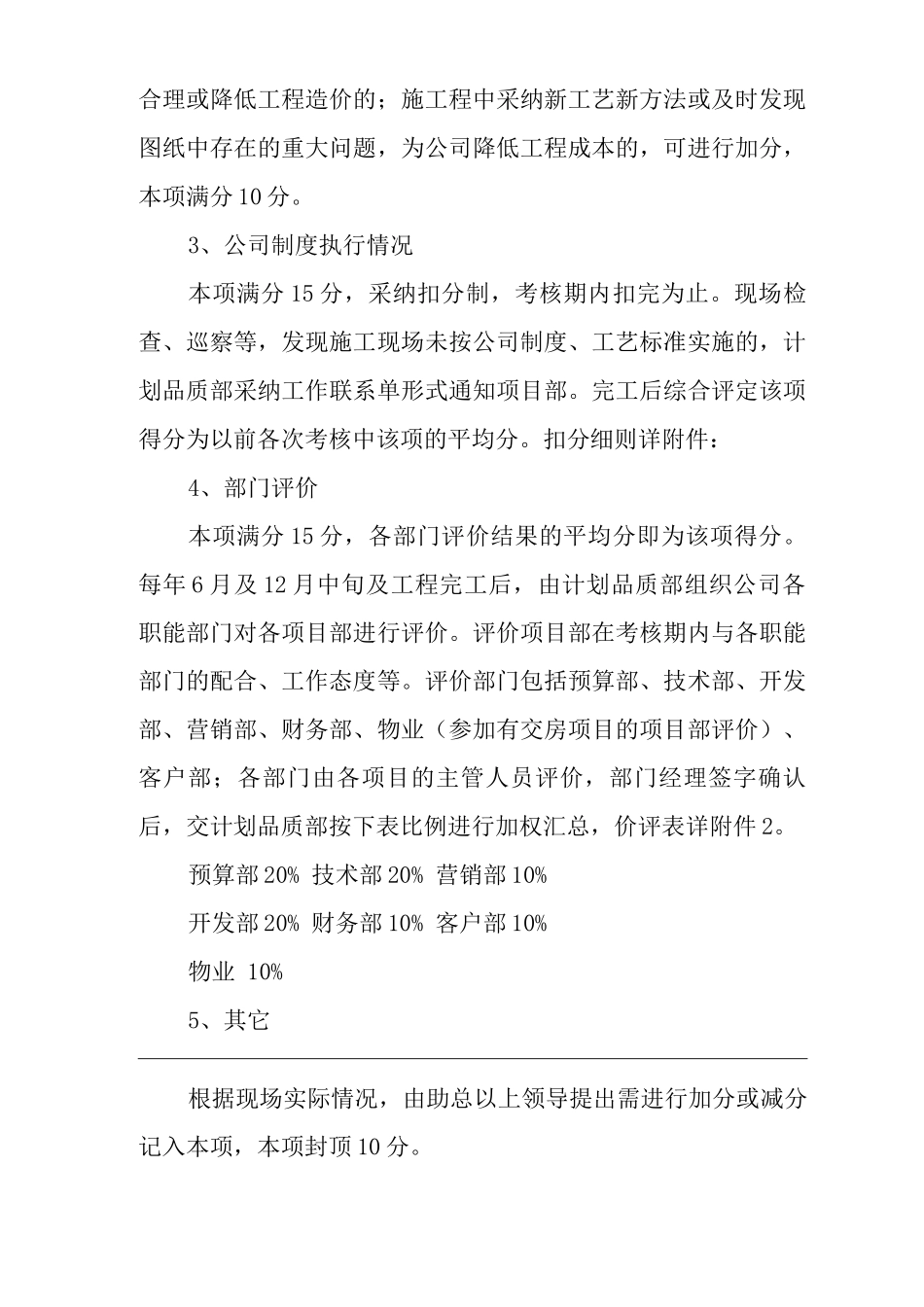

单位公司企业项目部考核制度_第3页
3/6
项目部考核制度一、考核目的1、促进各项目的公司目标的实现,提高产品品质。2、提高项目部工作积极性,发挥员工能动性。二、考核部门及时间项目部考核由计划品质部牵头落实。每年 6 月、12 月各考核一次,工程完工后,对项目进行一次综合考核,该考核在工程交房后 1 个月内完成。考核情况在次月 15 日前完成并公布。三、考核程序现场检查、巡察 T 计划品质部整理-工程主管领导签发一公布四、考核指标目前暂定以下四项指标:序号考核指标分值注备1 月度综合检查情况 502 工程造价及变更 203 公司制度执行情况 154 部门互评 15五、考核细则1、月度综合检查情况月度综合检查情况总分为 50 分,以各项目月度综合检查得分为考核依据,考核得分为考核期内各月度综合检查得分的平均分*50%。2、工程造价情况工程造价情况总分 20 分,采纳扣分制,考核期内扣完为止,每年 6 月中旬及 12 月中旬,由预算部统计各项目部在工程中的扣分及加分情况。工程完工后考核工程造价情况,由预算部综合前期各次打分情况及工程结算情况综合评定。根据成本管理相关制度,凡因项目部原因,造成成本增加,或未履行项目部审核义务,出现签证、技术核定、资金计划等错误的,将对该项进行扣分;及时对技术、预算等进行优化,或提出新工艺、新方法,为公司节约成本并经公司认可的,将对该项实施加分。具体细则如下:1)由项目部配合的招标、议标、考察等活动,招标启动会必须由项目经理参加,项目部应参加但未参加的,每次扣 1 分,本项满分 5 分,扣完为止。2)因项目部原因造成工程成本增加的,每 1 万元扣 1 分。本项满分 5 分,扣完为止。3)技术核定、签证、资金计划、招标需求等审核存在错误或不按时办理的,每一出现一次,扣 1 分,本项满分 10 分。扣完为止。出现事实不清楚;无预算部相关人员参加收方;签证未及时办理等违反预算部相关文件的,均可判定为错误。4)招标过程中提出优化意见或优化方案的,造成招标更合理或降低工程造价的;施工程中采纳新工艺新方法或及时发现图纸中存在的重大问题,为公司降低工程成本的,可进行加分,本项满分 10 分。3、公司制度执行情况本项满分 15 分,采纳扣分制,考核期内扣完为止。现场检查、巡察等,发现施工现场未按公司制度、工艺标准实施的,计划品质部采纳工作联系单形式通知项目部。完工后综合评定该项得分为以前各次考核中该项的平均分。扣分细则详附件:4、部门评价本项满分 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

单位公司企业项目部考核制度

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
