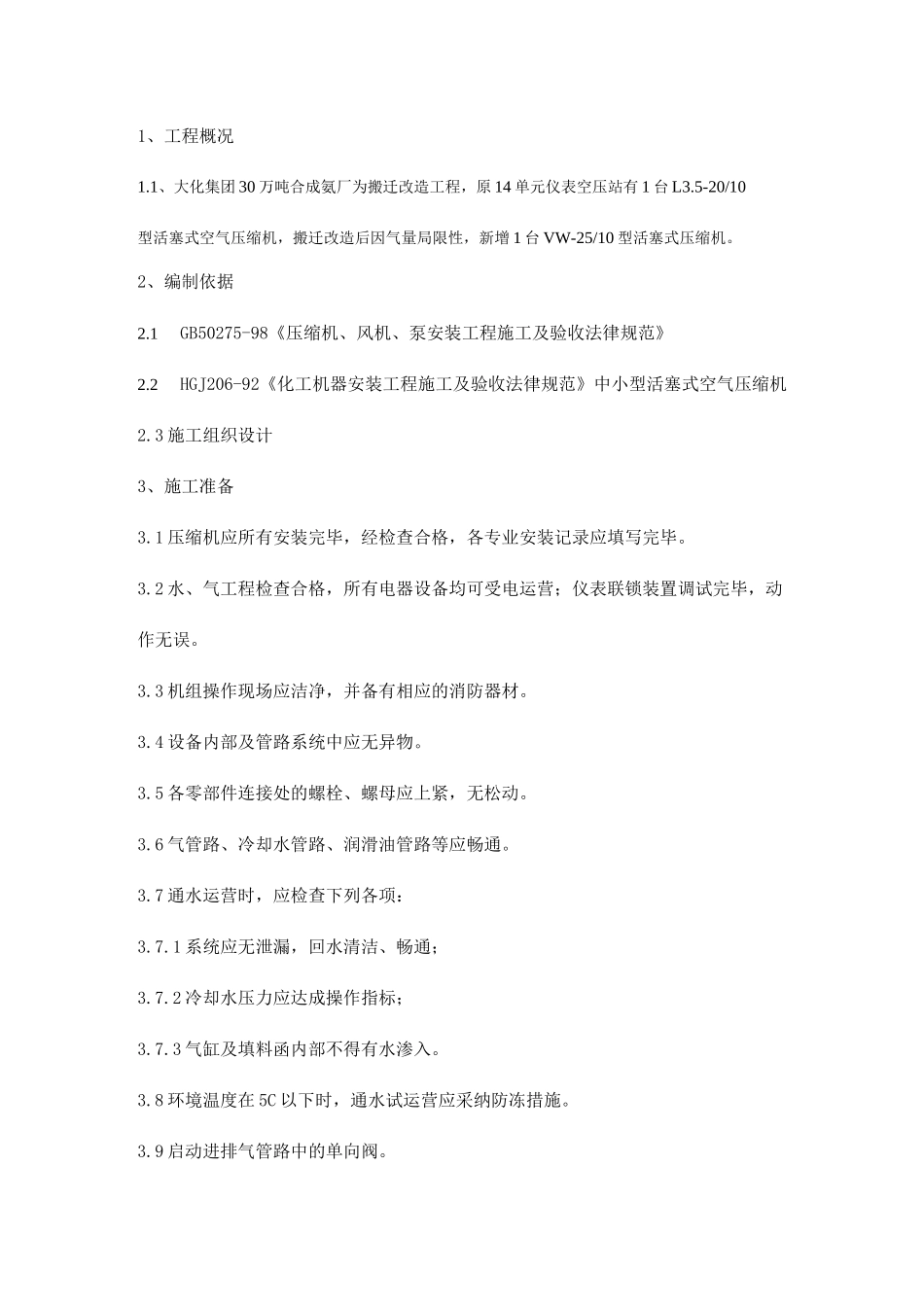

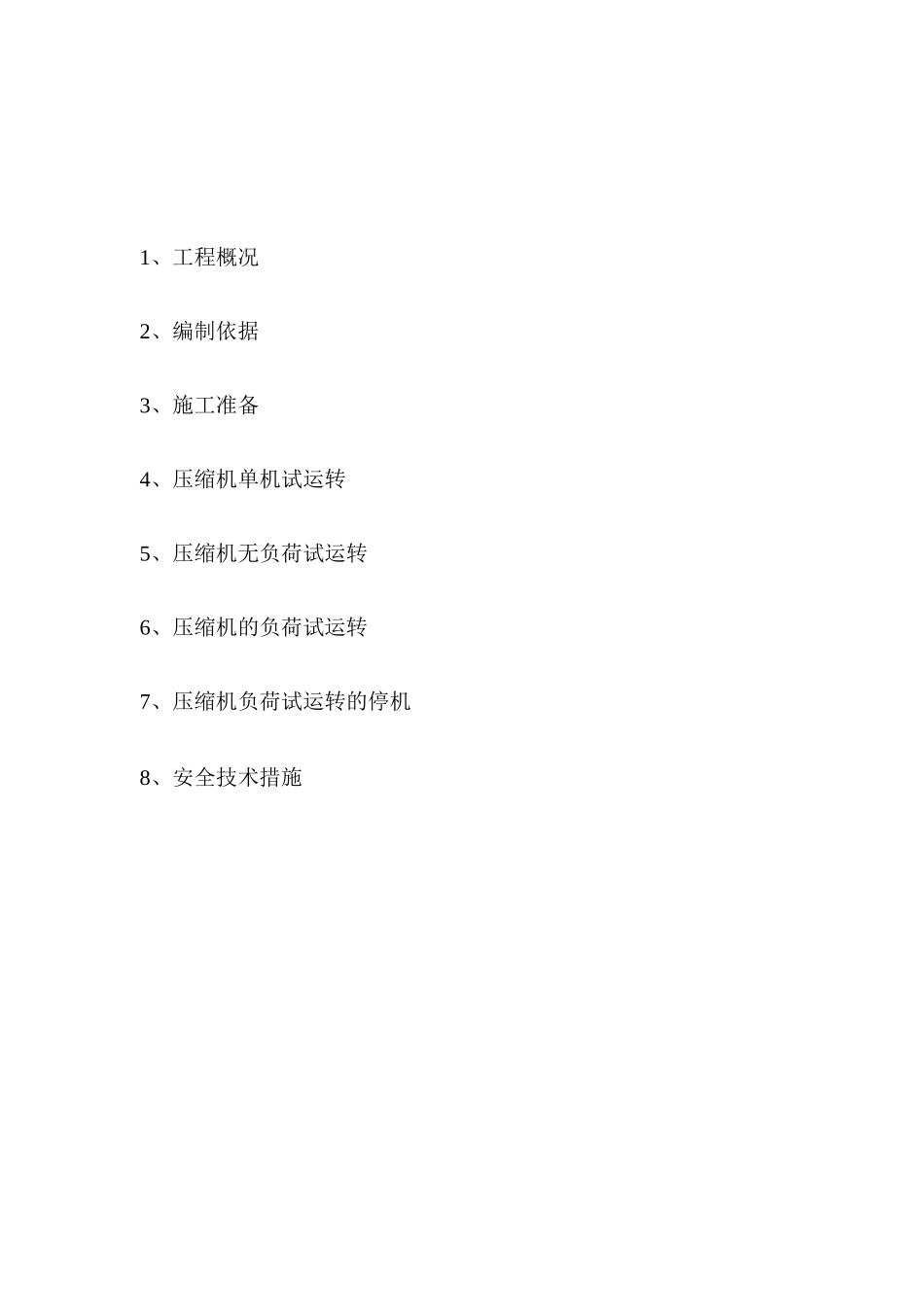

1、工程概况2、编制依据3、施工准备4、压缩机单机试运转5、压缩机无负荷试运转6、压缩机的负荷试运转7、压缩机负荷试运转的停机8、安全技术措施1、工程概况1
1、大化集团 30 万吨合成氨厂为搬迁改造工程,原 14 单元仪表空压站有 1 台 L3
5-20/10型活塞式空气压缩机,搬迁改造后因气量局限性,新增 1 台 VW-25/10 型活塞式压缩机
2、编制依据2
1GB50275-98《压缩机、风机、泵安装工程施工及验收法律规范》2
2HGJ206-92《化工机器安装工程施工及验收法律规范》中小型活塞式空气压缩机2
3 施工组织设计3、施工准备3
1 压缩机应所有安装完毕,经检查合格,各专业安装记录应填写完毕
2 水、气工程检查合格,所有电器设备均可受电运营;仪表联锁装置调试完毕,动作无误
3 机组操作现场应洁净,并备有相应的消防器材
4 设备内部及管路系统中应无异物
5 各零部件连接处的螺栓、螺母应上紧,无松动
6 气管路、冷却水管路、润滑油管路等应畅通
7 通水运营时,应检查下列各项:3
1 系统应无泄漏,回水清洁、畅通;3
2 冷却水压力应达成操作指标;3
3 气缸及填料函内部不得有水渗入
8 环境温度在 5C 以下时,通水试运营应采纳防冻措施
9 启动进排气管路中的单向阀
10 按规定转向,将皮带轮转几圈,其运营应灵活无阻滞现象

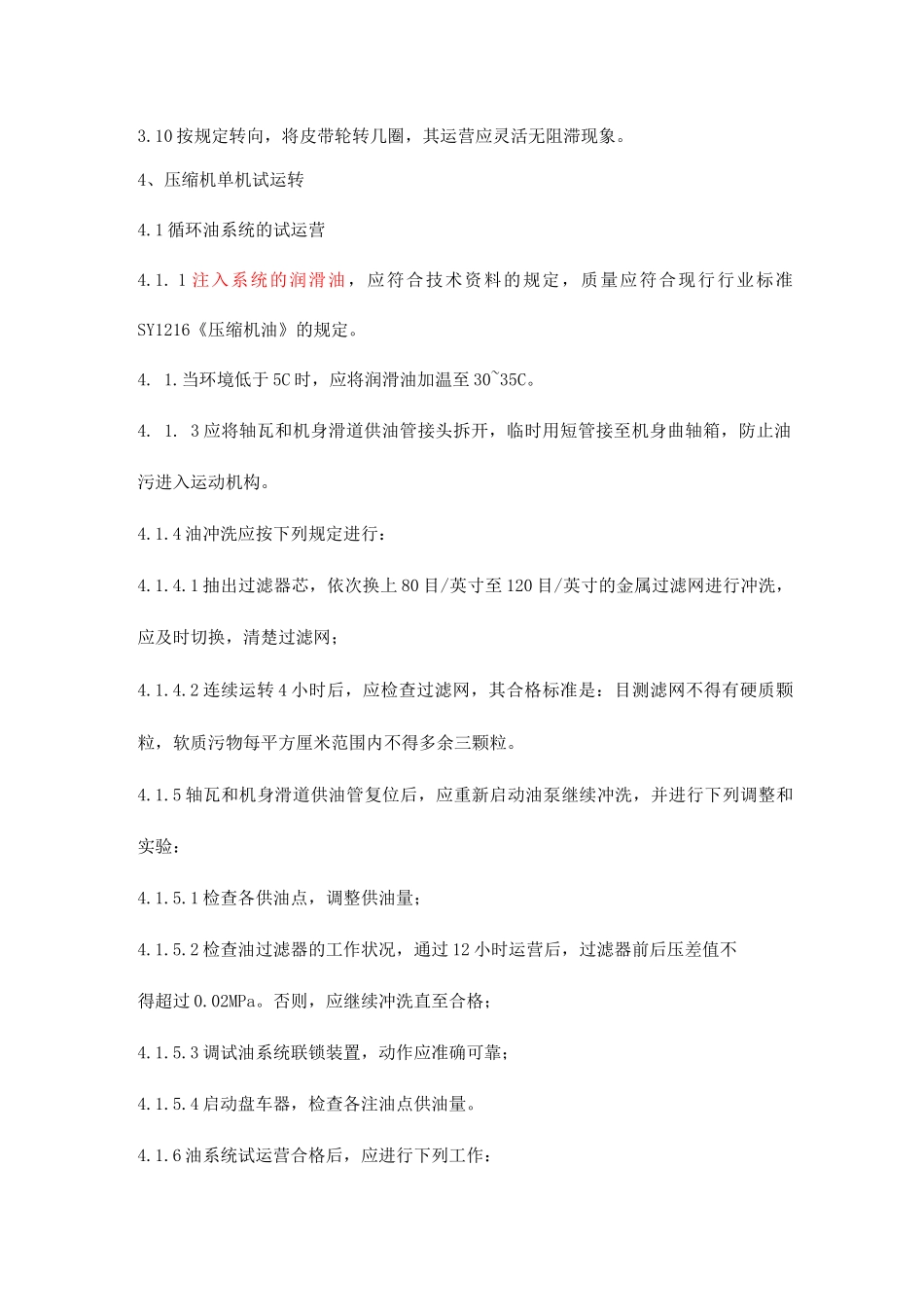

4、压缩机单机试运转4
1 循环油系统的试运营4
1 注入系统的润滑油,应符合技术资料的规定,质量应符合现行行业标准SY1216《压缩机油》的规定
当环境低于 5C 时,应将润滑油加温至 30~35C
3 应将轴瓦和机身滑道供油管接头拆开,临时用短管接至机身曲轴箱,防止油污进入运动机构
4 油冲洗应按下列规定进行:4
1 抽出过滤器芯,依次换上
