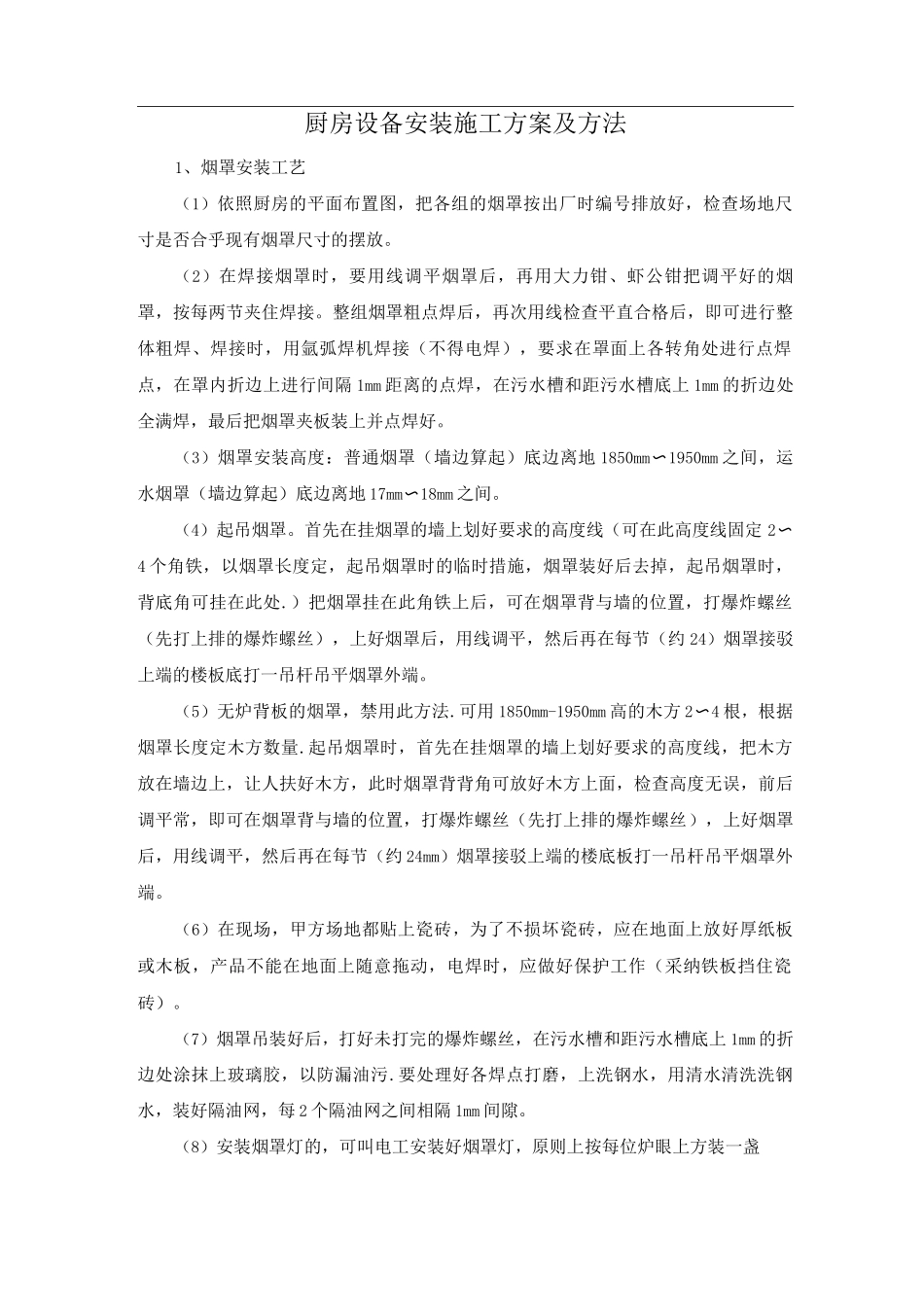

厨房设备安装施工方案及方法1、烟罩安装工艺(1)依照厨房的平面布置图,把各组的烟罩按出厂时编号排放好,检查场地尺寸是否合乎现有烟罩尺寸的摆放
(2)在焊接烟罩时,要用线调平烟罩后,再用大力钳、虾公钳把调平好的烟罩,按每两节夹住焊接
整组烟罩粗点焊后,再次用线检查平直合格后,即可进行整体粗焊、焊接时,用氩弧焊机焊接(不得电焊),要求在罩面上各转角处进行点焊点,在罩内折边上进行间隔 1mm 距离的点焊,在污水槽和距污水槽底上 1mm 的折边处全满焊,最后把烟罩夹板装上并点焊好
(3)烟罩安装高度:普通烟罩(墙边算起)底边离地 1850mm〜1950mm 之间,运水烟罩(墙边算起)底边离地 17mm〜18mm 之间
(4)起吊烟罩
首先在挂烟罩的墙上划好要求的高度线(可在此高度线固定 2〜4 个角铁,以烟罩长度定,起吊烟罩时的临时措施,烟罩装好后去掉,起吊烟罩时,背底角可挂在此处
)把烟罩挂在此角铁上后,可在烟罩背与墙的位置,打爆炸螺丝(先打上排的爆炸螺丝),上好烟罩后,用线调平,然后再在每节(约 24)烟罩接驳上端的楼板底打一吊杆吊平烟罩外端
(5)无炉背板的烟罩,禁用此方法
可用 1850mm-1950mm 高的木方 2〜4 根,根据烟罩长度定木方数量
起吊烟罩时,首先在挂烟罩的墙上划好要求的高度线,把木方放在墙边上,让人扶好木方,此时烟罩背背角可放好木方上面,检查高度无误,前后调平常,即可在烟罩背与墙的位置,打爆炸螺丝(先打上排的爆炸螺丝),上好烟罩后,用线调平,然后再在每节(约 24mm)烟罩接驳上端的楼底板打一吊杆吊平烟罩外端
(6)在现场,甲方场地都贴上瓷砖,为了不损坏瓷砖,应在地面上放好厚纸板或木板,产品不能在地面上随意拖动,电焊时,应做好保护工作(采纳铁板挡住瓷砖)
(7)烟罩吊装好后,打好未打完的爆炸螺丝,在污水槽和距污水槽底上 1mm 的折边处涂抹上玻璃胶,以
