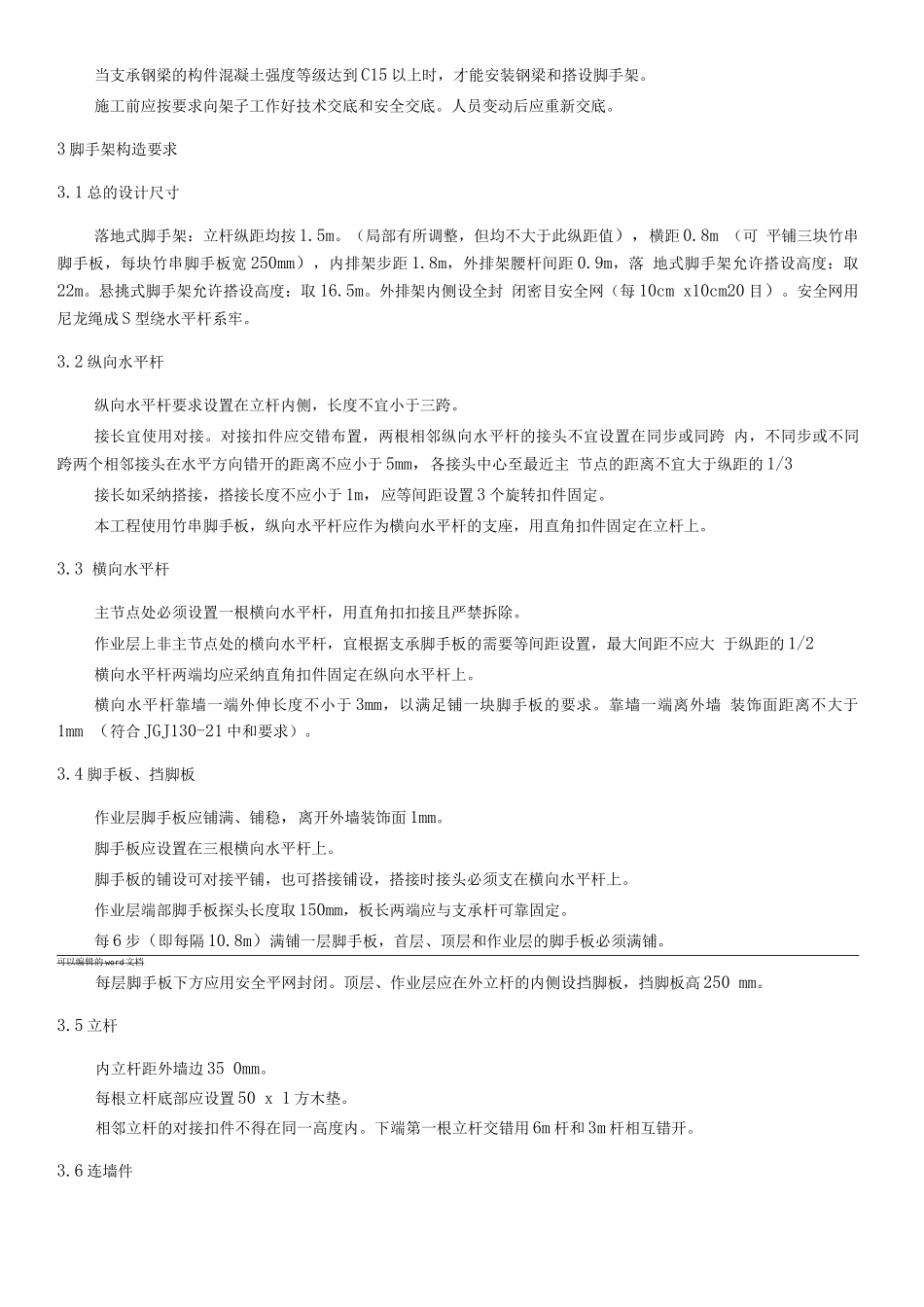

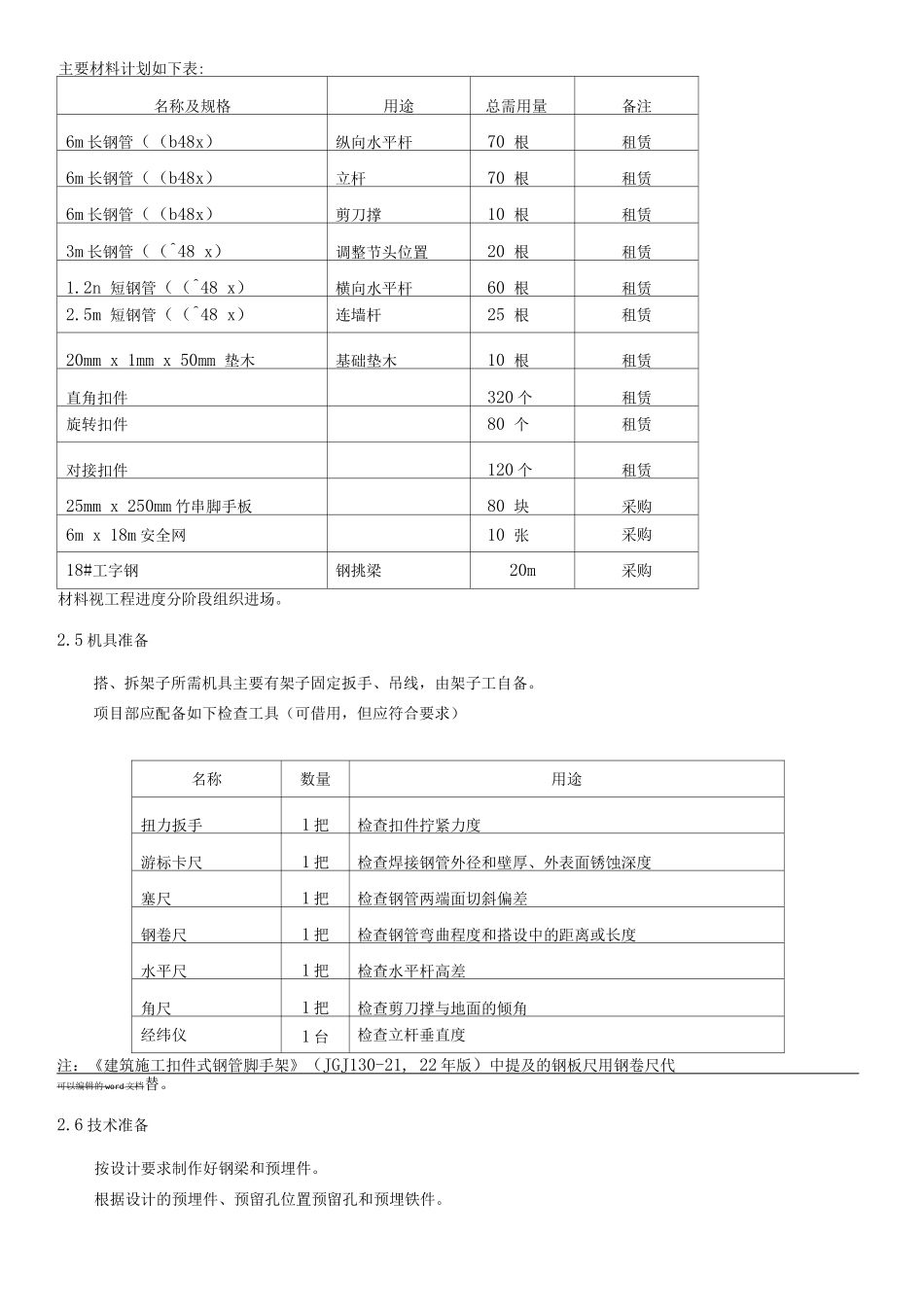

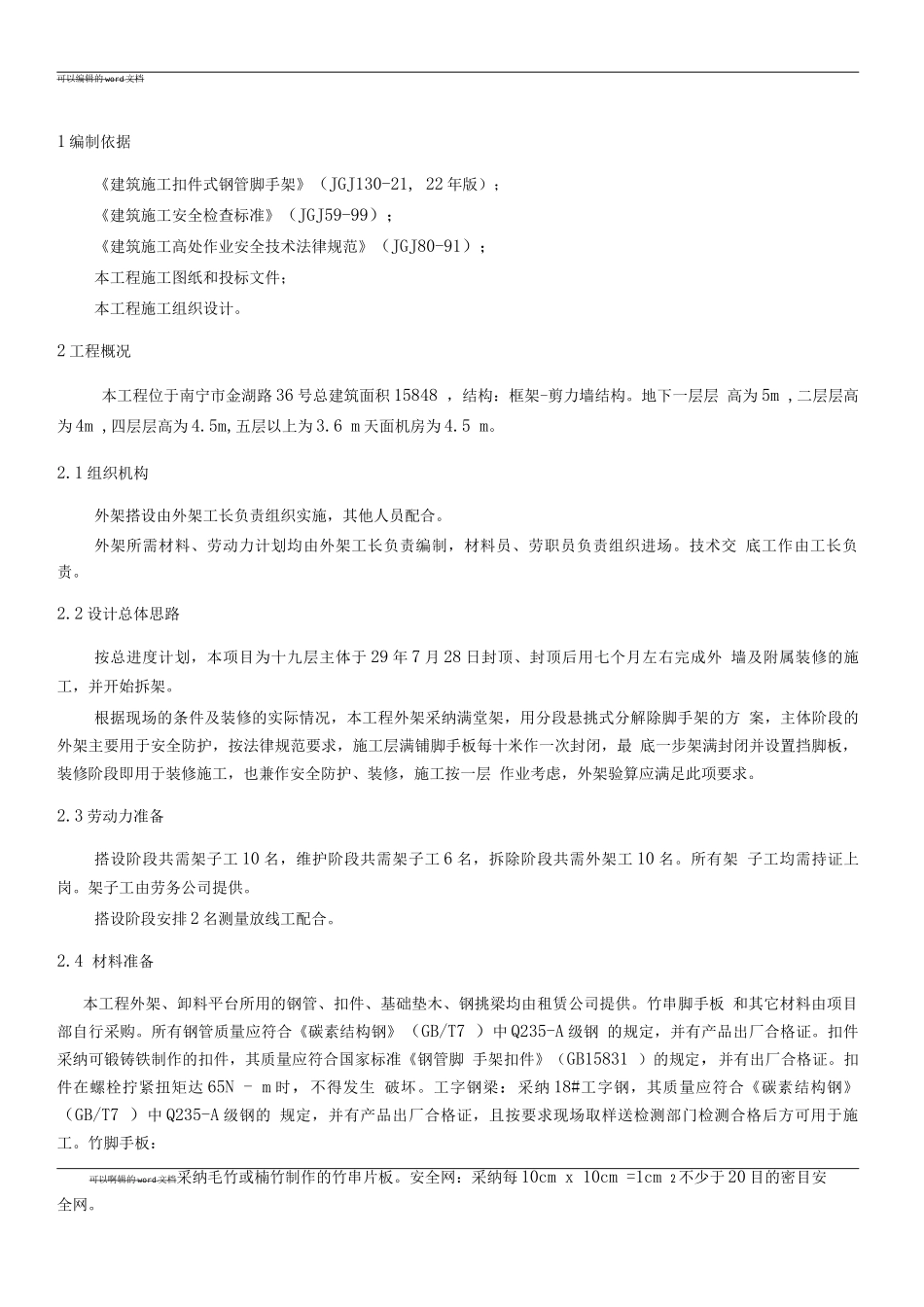

可以编辑的 word 文档1 编制依据《建筑施工扣件式钢管脚手架》(JGJ130-21, 22 年版);《建筑施工安全检查标准》(JGJ59-99);《建筑施工高处作业安全技术法律规范》(JGJ80-91);本工程施工图纸和投标文件;本工程施工组织设计
2 工程概况本工程位于南宁市金湖路 36 号总建筑面积 15848 ,结构:框架-剪力墙结构
地下一层层 高为 5m ,二层层高为 4m ,四层层高为 4
5m,五层以上为 3
6 m 天面机房为 4
1 组织机构外架搭设由外架工长负责组织实施,其他人员配合
外架所需材料、劳动力计划均由外架工长负责编制,材料员、劳职员负责组织进场
技术交 底工作由工长负责
2 设计总体思路按总进度计划,本项目为十九层主体于 29 年 7 月 28 日封顶、封顶后用七个月左右完成外 墙及附属装修的施工,并开始拆架
根据现场的条件及装修的实际情况,本工程外架采纳满堂架,用分段悬挑式分解除脚手架的方 案,主体阶段的外架主要用于安全防护,按法律规范要求,施工层满铺脚手板每十米作一次封闭,最 底一步架满封闭并设置挡脚板,装修阶段即用于装修施工,也兼作安全防护、装修,施工按一层 作业考虑,外架验算应满足此项要求
3 劳动力准备搭设阶段共需架子工 10 名,维护阶段共需架子工 6 名,拆除阶段共需外架工 10 名
所有架 子工均需持证上岗
架子工由劳务公司提供
搭设阶段安排 2 名测量放线工配合
4 材料准备本工程外架、卸料平台所用的钢管、扣件、基础垫木、钢挑梁均由租赁公司提供
竹串脚手板 和其它材料由项目部自行采购
所有钢管质量应符合《碳素结构钢》(GB/T7 )中 Q235-A 级钢 的规定,并有产品出厂合格证
扣件采纳可锻铸铁制作的扣件,其质量应符合国家标准《钢管脚 手架扣件》(GB15831 )的规定,并有出厂合格证
