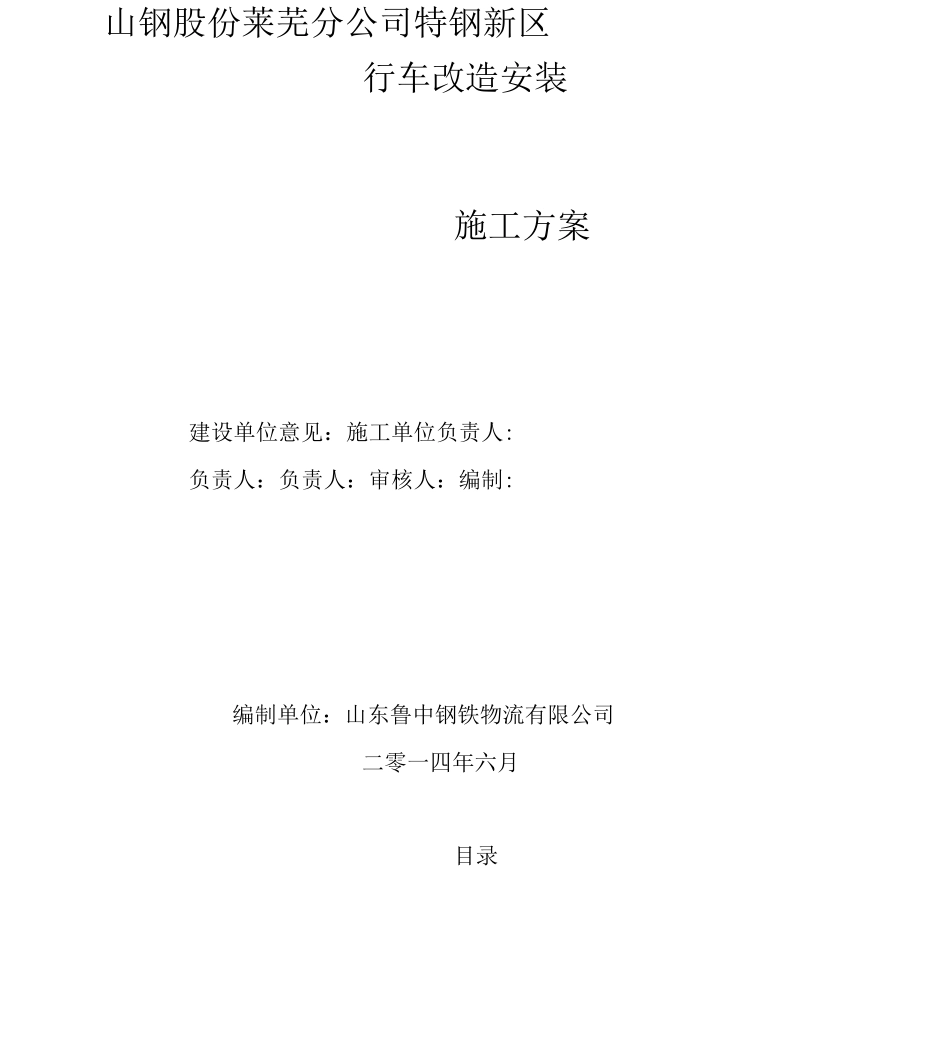

山钢股份莱芜分公司特钢新区行车改造安装施工方案建设单位意见:施工单位负责人:负责人:负责人:审核人:编制:编制单位:山东鲁中钢铁物流有限公司二零一四年六月目录、施工简介。。。。。。。。。。。。。。。二、起重机制作技术要求。。。。。。。。。。三、起重机改造方案制定。。。。。。。。。。四、起重机安装方案。。。。。。。。。。。。五、拟投入本次工程设备机具及检验器。。。。六、安装顺序和施工计划。。。。。。。。。。七、起重机施工组织计划及质量安全保证措施。八、质量承诺。。。。。。。。。。。。。。。1432吨起重机制作安装施工方案一、施工简介山东钢铁股份有限公司莱芜分公司特钢事业部连铸一车间 32T 桥式起重机主要用于连 铸 坯(冷、热)的装车工作。1、起重机结构与技术性能参数:起重机数量:1 台额定起重量:32t工作 A6起重机跨度:22m起升高度:16m主钩起升速度:13m/min道轨型号:QU80大车运行速度:75m/min滑线位置:主钩侧驾驶室位置:与滑线异侧2、根据现场情况及有关技术资料查询起重机单件重量及施工现场的场地 情况, 本次起重机拆除计划选用 1 台汽车起重机为主要安装设备。3、制作周期约为 50 天,拆除周期 2 天,安装周期为 5 天。二、起重机制作技术要求根据甲乙双方技术协议内容完全根据甲方要求制作。三、起重机安装方案制定一)总则1、起重机安装的全过程,确保在 ISO91 质量体系标准控制内进行施工;2、起重机在安装过程中,对解体部件实行全部查看图纸确定自重量,做到起吊每一 个部件心中有数;3、根据国家标准技术要求进行,在上工序未经检验合格、决不进行下一道工序;4、对起重机严格执行安全规程预防杜绝安全隐患。二)施工准备:1.了解该起重机技术条件(包括全套图纸、说明书等)。2.掌握施工技术要求和安全法律规范。3.了解施工现场、道路、核实现场和道路承载能力,道路转弯等基础情况。(依据现场情况,需要将车间内障碍物清理出去以方便吊车进入,此项由甲方协调解决)4.了解工作内容:工程概况、吊装办法、工程进度和技术、安全等方面事宜。四、起重机安装方案根据装卸桥部件单件重量及起重设备的高度,我公司计划采纳汽车起重机为主要 吊装设备.根据起重机使用现场条件和吊装具体要求,我公司确定采纳分部件安装方法,安装步骤如下:第一天、新车安装:1. 早七点 70 吨汽车吊进入施工现场到达指定位置站位(1)有安全员跟相关人员落实滑线断电并悬挂安全警...
