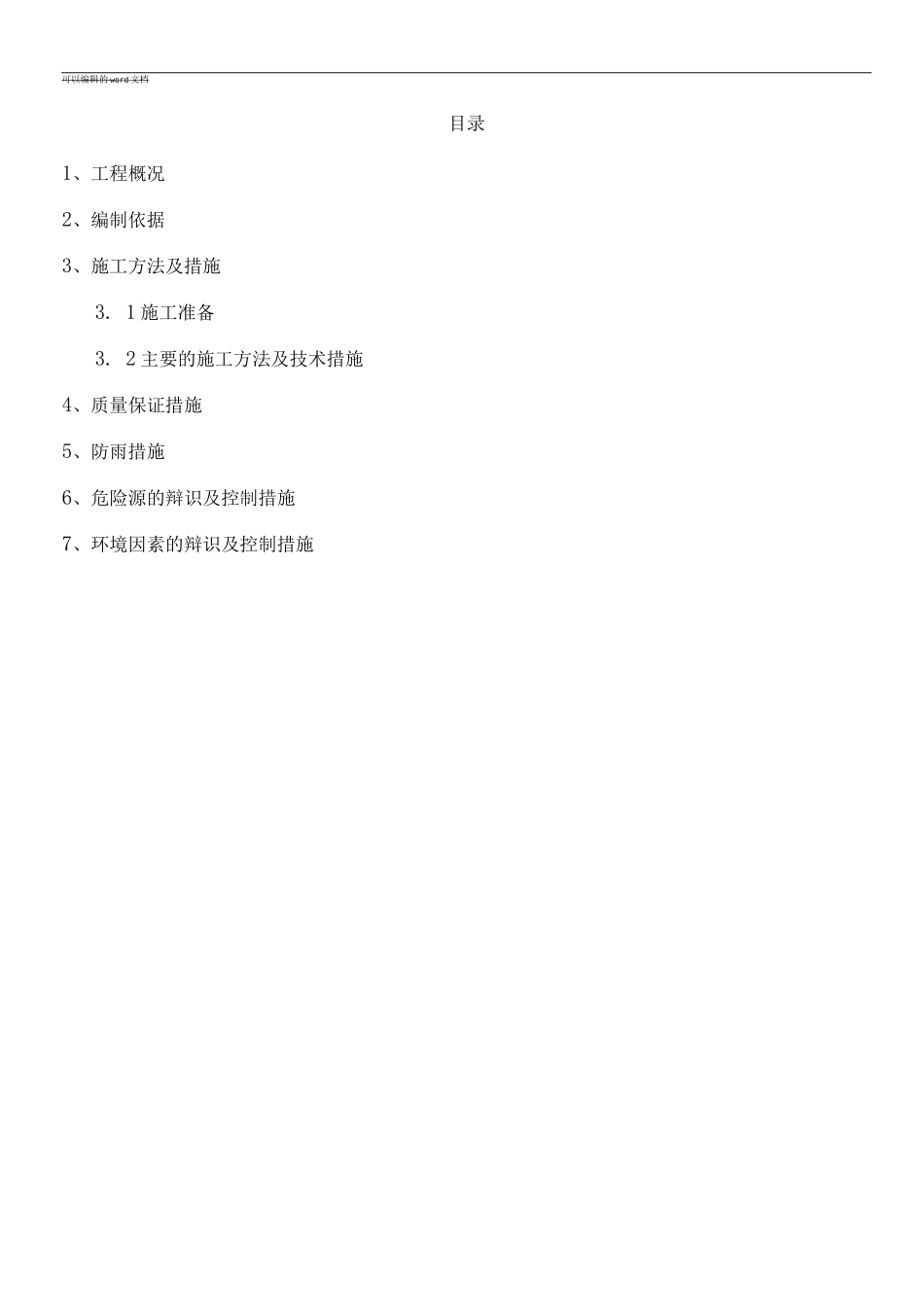

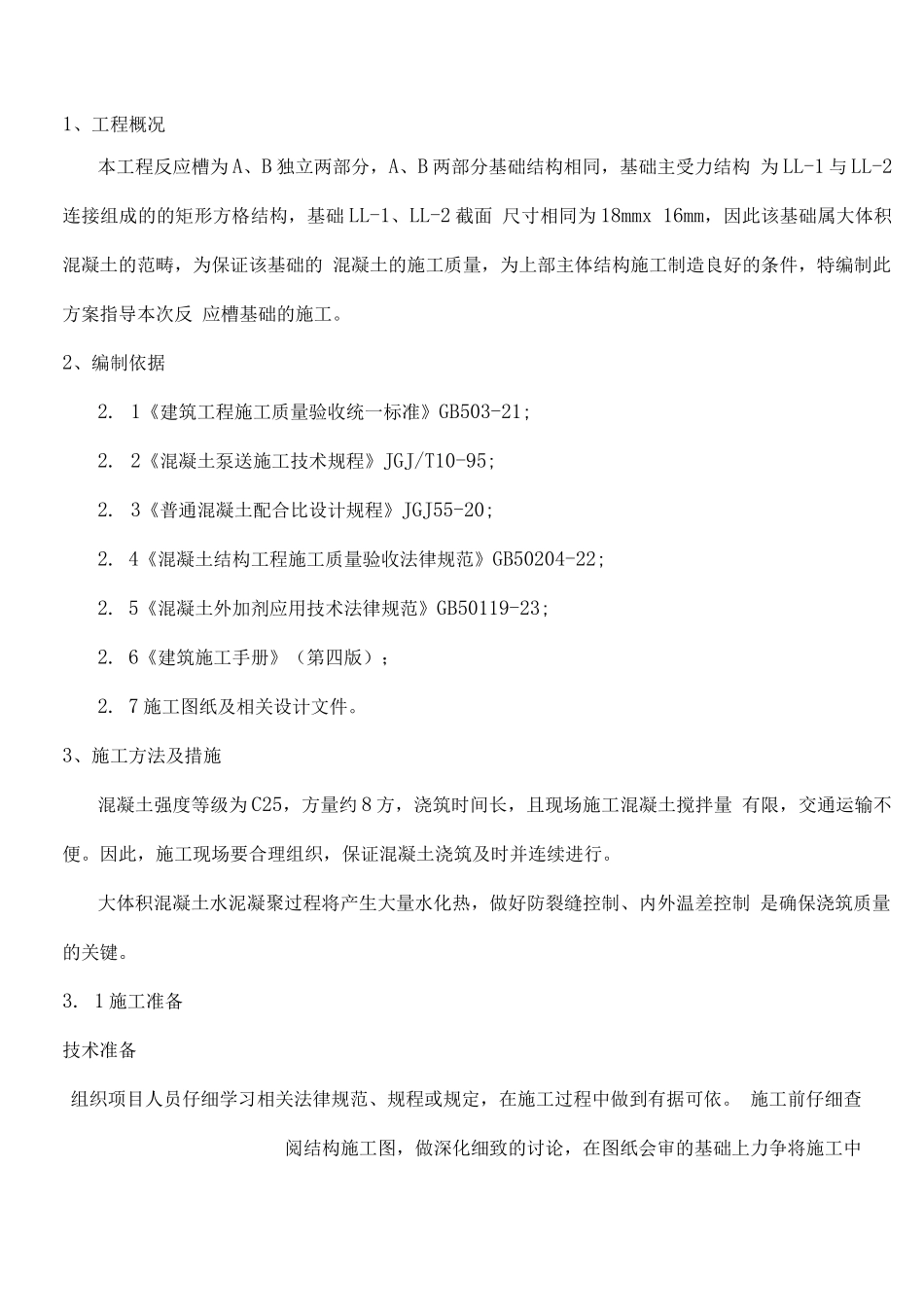

云南三环中化化肥股份有邛艮公司 120 万吨/年磷铵工程磷酸包反应槽基础混凝土施工方案编制:审核:批准:中国化学工程第十六建设公司云南三环磷铵工程项目部可以编辑的 word 文档目录1、工程概况2、编制依据3、施工方法及措施3
1 施工准备3
2 主要的施工方法及技术措施4、质量保证措施5、防雨措施6、危险源的辩识及控制措施7、环境因素的辩识及控制措施1、工程概况本工程反应槽为 A、B 独立两部分,A、B 两部分基础结构相同,基础主受力结构 为 LL-1 与 LL-2连接组成的的矩形方格结构,基础 LL-1、LL-2 截面 尺寸相同为 18mmx 16mm,因此该基础属大体积混凝土的范畴,为保证该基础的 混凝土的施工质量,为上部主体结构施工制造良好的条件,特编制此方案指导本次反 应槽基础的施工
2、编制依据2
1《建筑工程施工质量验收统一标准》GB503-21;2
2《混凝土泵送施工技术规程》JGJ/T10-95;2
3《普通混凝土配合比设计规程》JGJ55-20;2
4《混凝土结构工程施工质量验收法律规范》GB50204-22;2
5《混凝土外加剂应用技术法律规范》GB50119-23;2
6《建筑施工手册》(第四版);2
7 施工图纸及相关设计文件
3、施工方法及措施混凝土强度等级为 C25,方量约 8 方,浇筑时间长,且现场施工混凝土搅拌量 有限,交通运输不便
因此,施工现场要合理组织,保证混凝土浇筑及时并连续进行
大体积混凝土水泥凝聚过程将产生大量水化热,做好防裂缝控制、内外温差控制 是确保浇筑质量的关键
1 施工准备技术准备组织项目人员仔细学习相关法律规范、规程或规定,在施工过程中做到有据可依
施工前仔细查阅结构施工图,做深化细致的讨论,在图纸会审的基础上力争将施工中可以编辑的 word 文档可能碰到的难题在施工前解决;提前分析确定施工中
