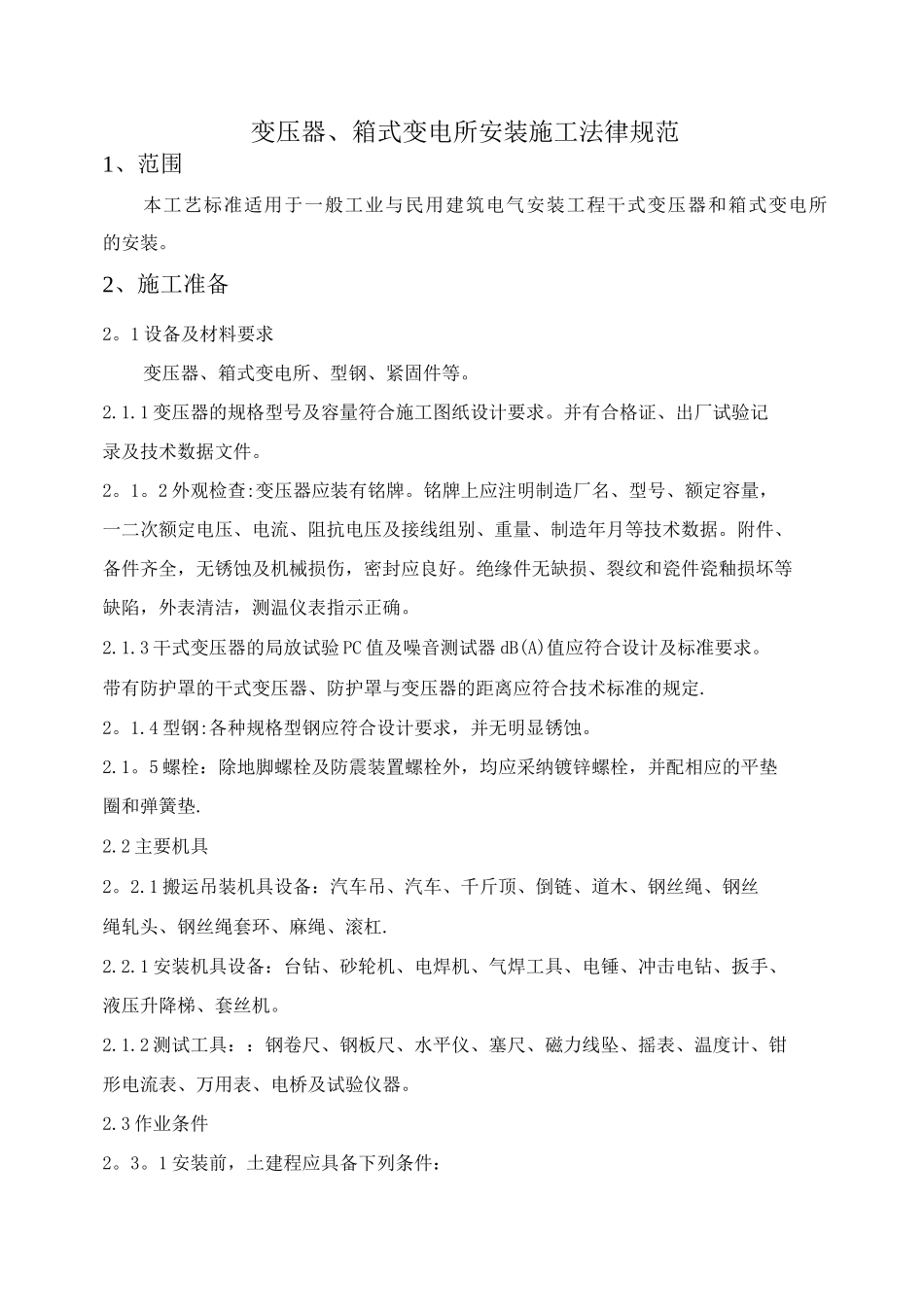

变压器、箱式变电所安装施工法律规范1、范围本工艺标准适用于一般工业与民用建筑电气安装工程干式变压器和箱式变电所的安装
2、施工准备2
1 设备及材料要求变压器、箱式变电所、型钢、紧固件等
1 变压器的规格型号及容量符合施工图纸设计要求
并有合格证、出厂试验记录及技术数据文件
2 外观检查:变压器应装有铭牌
铭牌上应注明制造厂名、型号、额定容量,一二次额定电压、电流、阻抗电压及接线组别、重量、制造年月等技术数据
附件、备件齐全,无锈蚀及机械损伤,密封应良好
绝缘件无缺损、裂纹和瓷件瓷釉损坏等缺陷,外表清洁,测温仪表指示正确
3 干式变压器的局放试验 PC 值及噪音测试器 dB(A)值应符合设计及标准要求
带有防护罩的干式变压器、防护罩与变压器的距离应符合技术标准的规定
4 型钢:各种规格型钢应符合设计要求,并无明显锈蚀
5 螺栓:除地脚螺栓及防震装置螺栓外,均应采纳镀锌螺栓,并配相应的平垫圈和弹簧垫
2 主要机具2
1 搬运吊装机具设备:汽车吊、汽车、千斤顶、倒链、道木、钢丝绳、钢丝绳轧头、钢丝绳套环、麻绳、滚杠
1 安装机具设备:台钻、砂轮机、电焊机、气焊工具、电锤、冲击电钻、扳手、液压升降梯、套丝机
2 测试工具::钢卷尺、钢板尺、水平仪、塞尺、磁力线坠、摇表、温度计、钳形电流表、万用表、电桥及试验仪器
3 作业条件2

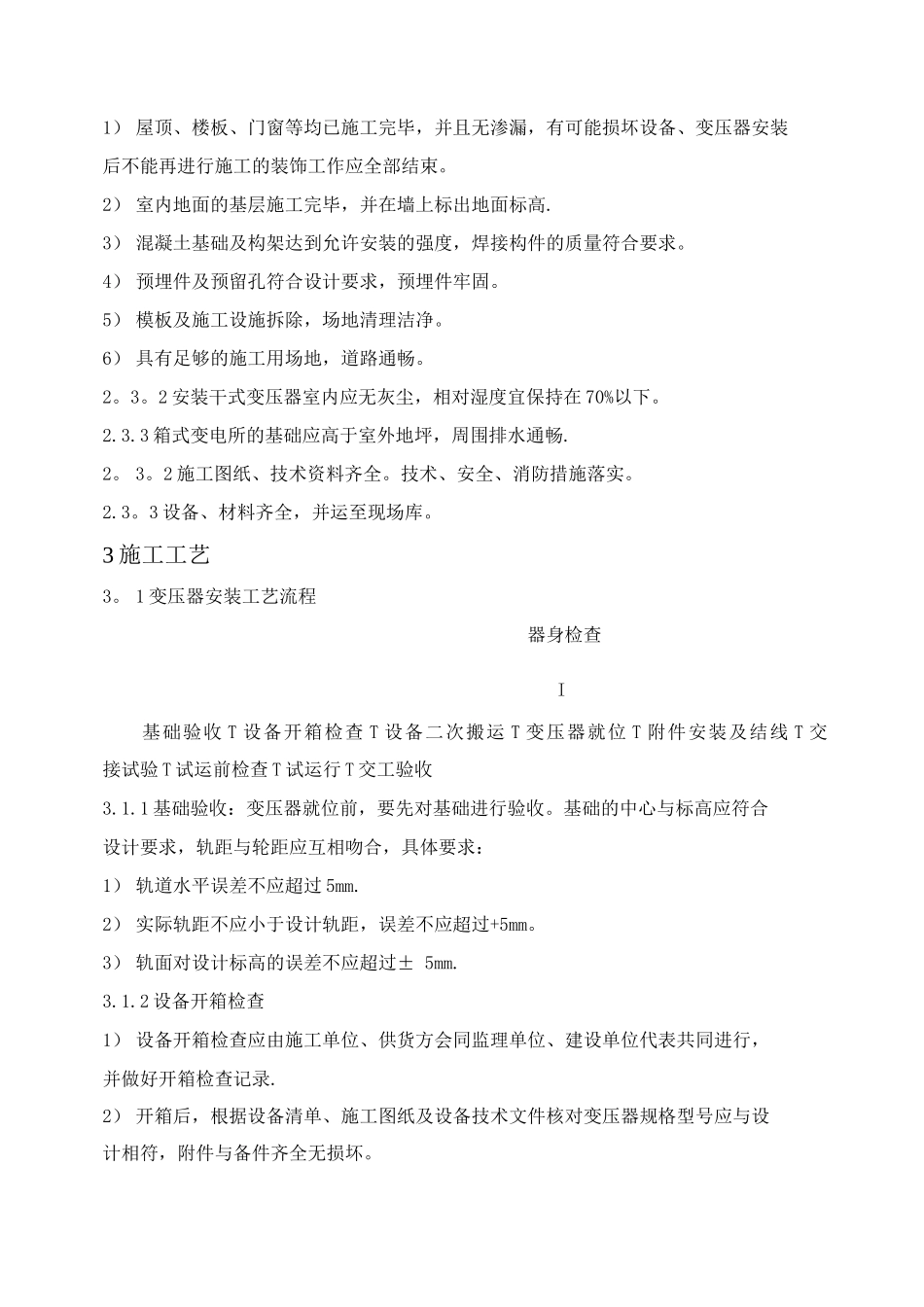

1 安装前,土建程应具备下列条件:1) 屋顶、楼板、门窗等均已施工完毕,并且无渗漏,有可能损坏设备、变压器安装后不能再进行施工的装饰工作应全部结束
2) 室内地面的基层施工完毕,并在墙上标出地面标高
3) 混凝土基础及构架达到允许安装的强度,焊接构件的质量符合要求
4) 预埋件及预留孔符合设计要求,预埋件牢固
5) 模板及施工设施拆除,场地清理洁净

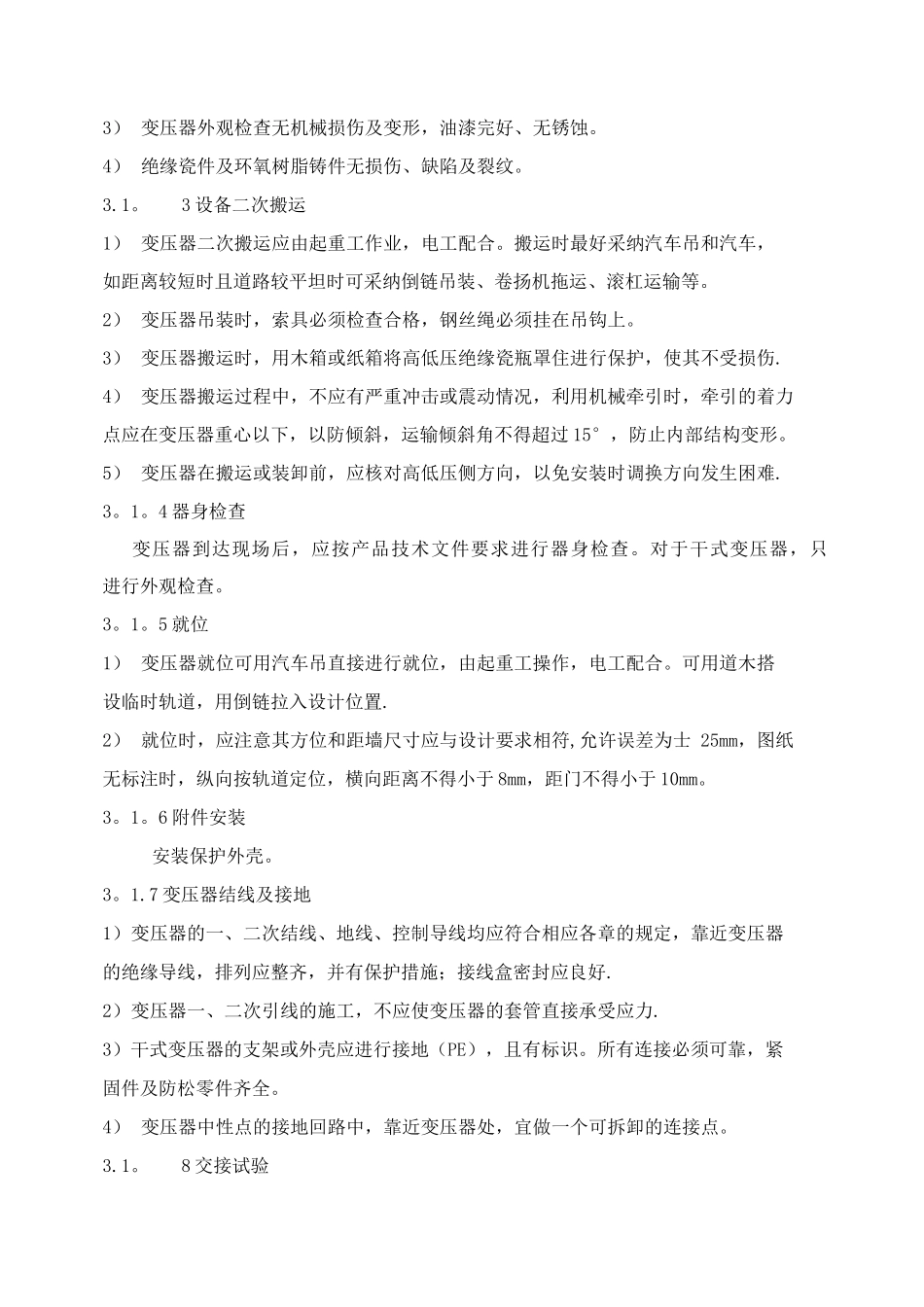

6) 具有足够的施工用场地,道路通畅
