商厦桩基础工程施工技术措施商厦桩基础工程施工技术措施1
施工前必须试成孔,数量不得小于两个,以便核对 地质资料,检验所选的设备、施工工艺以及技术要求是否适 宜,以免出现缩颈、坍孔等现象
桩机就位后,必须平整、稳固,确保在施工中不发 生倾斜、移动,结合场地的实际情况,铺设枕木或钢板,使 钻机支撑稳固
并随时注意钻杆的垂直度
为准确控制钻孔深度,在桩架或抱干上设置控制深 度的标尺,以便在施工中进行观测记录,掌握钻孔深度
开钻时,钻头应离开地面不小于 2mm,钻机启动 空转20s 后下钻,下钻速度要平稳,严防钻进中钻机倾斜错 位
钻机钻至设计孔底标高后,进行空钻清底
泵车开 始高压灌注水泥浆液,由下而上边提钻边压浆,注浆压力根 据注浆排量和不同的地质条件控制在 5Mpa-15Mpa
开始注浆时钻具应在孔底旋转 1min,然后边注浆边 提钻,确保钻头始终埋在水泥浆中不小于 1m,不得将钻杆提 出水泥浆面
当水泥浆面超过足够支撑孔壁稳定的位置时,或超 过地下水位以上 0
0m 处停止注浆,将孔周围残土清 理洁净,提出钻具,防止孔周围的泥块等杂质掉入孔中
水泥浆制备存放时间不应大于 45min
将检查合格的预制钢筋笼抬到孔,搬运过程中要 轻抬轻放,防止钢筋笼被破坏
利用钻机自备吊钩将钢筋笼安放在孔中并固定在 设计钢筋笼顶标高处
钢筋笼的保护层要符合要求,允许偏 差在土 20mm 内
钢筋笼安装固定后,下一长一短 2 根补浆管,长 管长度不小于 2/3 桩长,短管距桩顶不小于 3m,且不大于 5m
钢筋笼、补浆管工序结束后,立即在孔上盖好 铁皮料斗,向孔内投填粗骨料,骨料必须投至桩顶标高以上, 并保证补浆结束后高出设计桩顶标高 5mm
投填系数不得 小于 0
7 (实际投填量与桩身理论体积比)

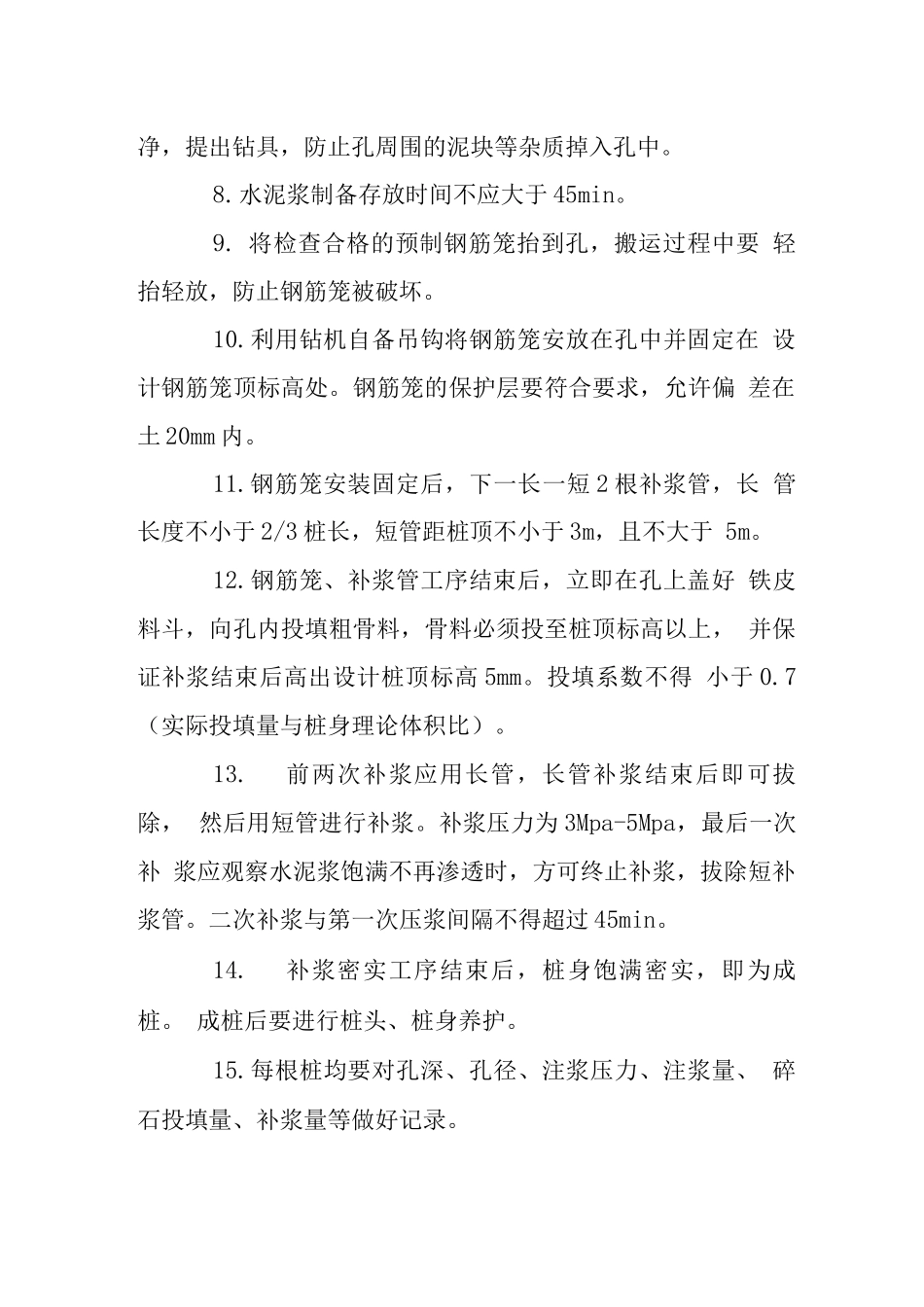

前两次补浆应用长管,长管补浆
