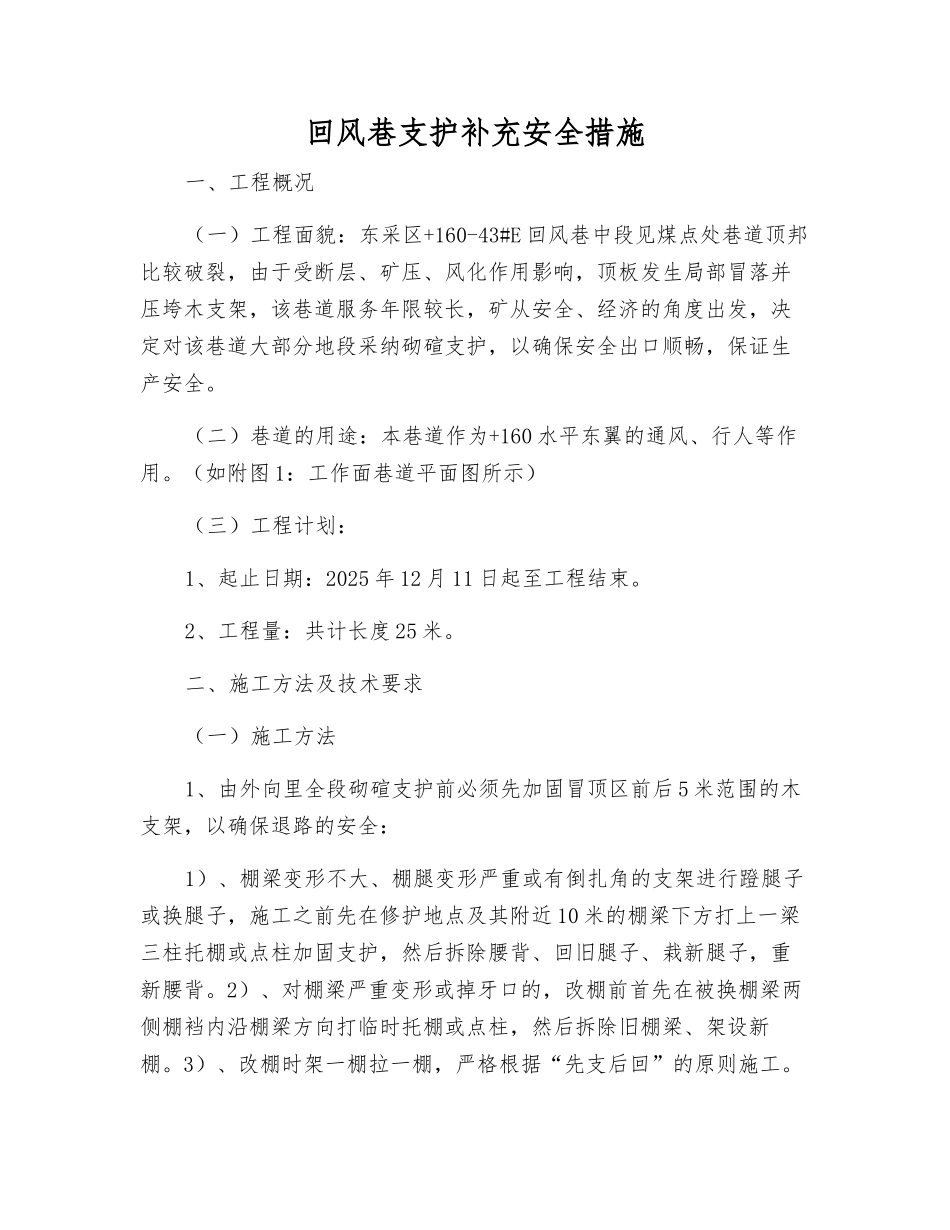

回风巷支护补充安全措施一、工程概况(一)工程面貌:东采区+160-43#E 回风巷中段见煤点处巷道顶邦比较破裂,由于受断层、矿压、风化作用影响,顶板发生局部冒落并压垮木支架,该巷道服务年限较长,矿从安全、经济的角度出发,决定对该巷道大部分地段采纳砌碹支护,以确保安全出口顺畅,保证生产安全
(二)巷道的用途:本巷道作为+160 水平东翼的通风、行人等作用
(如附图 1:工作面巷道平面图所示)(三)工程计划:1、起止日期:2025 年 12 月 11 日起至工程结束
2、工程量:共计长度 25 米
二、施工方法及技术要求(一)施工方法1、由外向里全段砌碹支护前必须先加固冒顶区前后 5 米范围的木支架,以确保退路的安全:1)、棚梁变形不大、棚腿变形严重或有倒扎角的支架进行蹬腿子或换腿子,施工之前先在修护地点及其附近 10 米的棚梁下方打上一梁三柱托棚或点柱加固支护,然后拆除腰背、回旧腿子、栽新腿子,重新腰背
2)、对棚梁严重变形或掉牙口的,改棚前首先在被换棚梁两侧棚裆内沿棚梁方向打临时托棚或点柱,然后拆除旧棚梁、架设新棚
3)、改棚时架一棚拉一棚,严格根据“先支后回”的原则施工

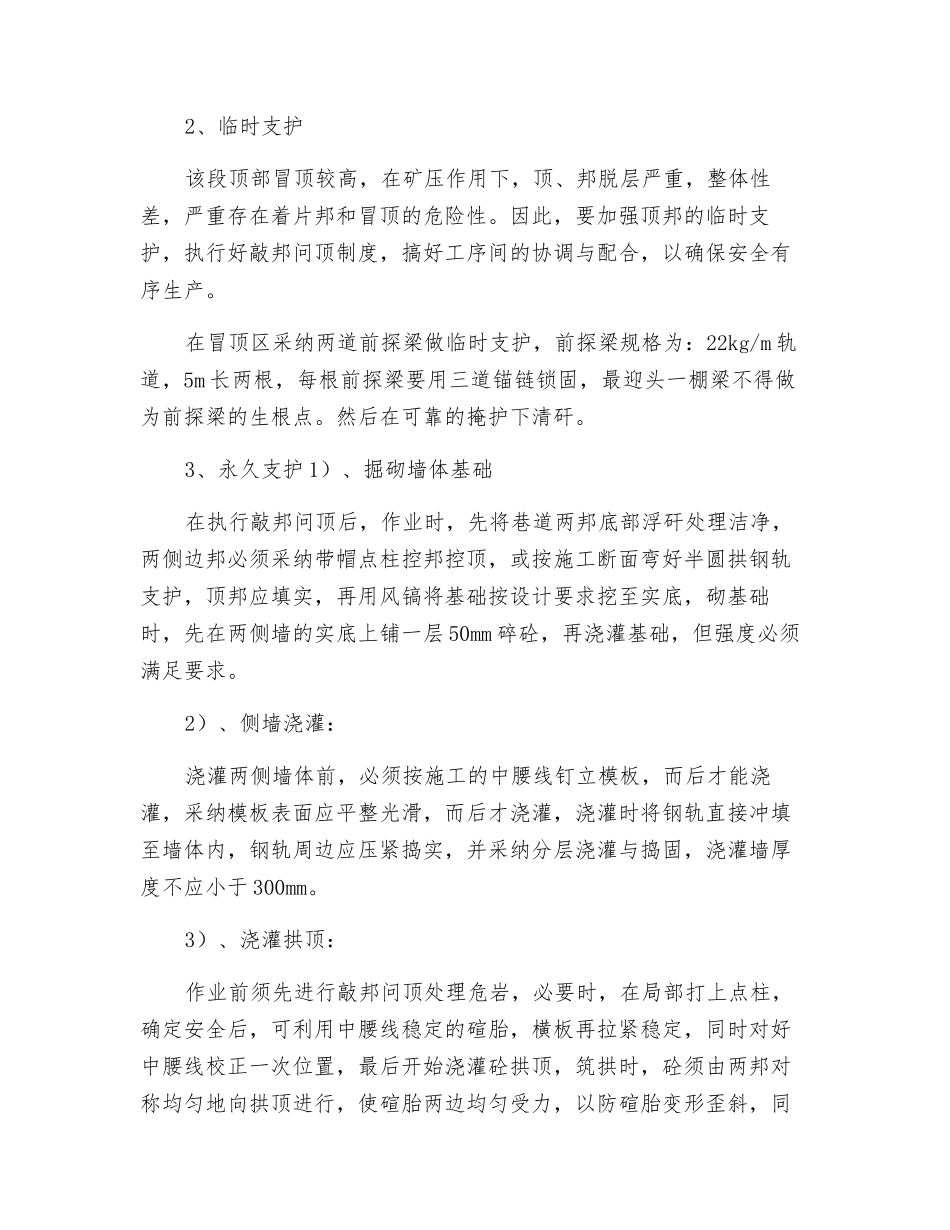

2、临时支护该段顶部冒顶较高,在矿压作用下,顶、邦脱层严重,整体性差,严重存在着片邦和冒顶的危险性
因此,要加强顶邦的临时支护,执行好敲邦问顶制度,搞好工序间的协调与配合,以确保安全有序生产
在冒顶区采纳两道前探梁做临时支护,前探梁规格为:22kg/m 轨道,5m 长两根,每根前探梁要用三道锚链锁固,最迎头一棚梁不得做为前探梁的生根点
然后在可靠的掩护下清矸
3、永久支护 1)、掘砌墙体基础在执行敲邦问顶后,作业时,先将巷道两邦底部浮矸处理洁净,两侧边邦必须采纳带帽点柱控邦控顶,或按施工断面弯好半圆拱钢轨支护,顶邦应填实,再用风镐将基础按设计要求挖至实底,砌基础时,先在两侧墙的实底上铺一层 50mm 碎砼
