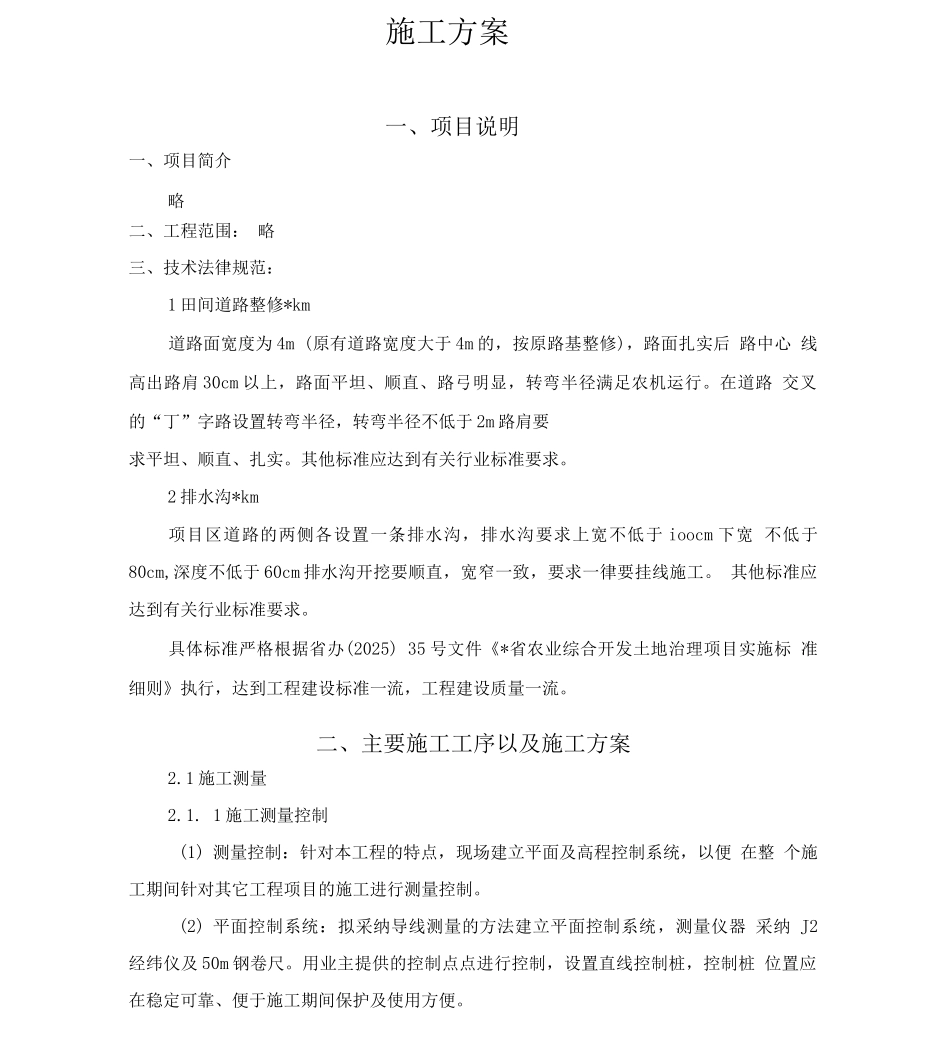

施工方案一、项目说明一、项目简介略二、工程范围: 略三、技术法律规范:1 田间道路整修*km道路面宽度为 4m (原有道路宽度大于 4m 的,按原路基整修),路面扎实后 路中心 线高出路肩 30cm 以上,路面平坦、顺直、路弓明显,转弯半径满足农机运行
在道路 交叉的“丁”字路设置转弯半径,转弯半径不低于 2m 路肩要求平坦、顺直、扎实
其他标准应达到有关行业标准要求
2 排水沟*km项目区道路的两侧各设置一条排水沟,排水沟要求上宽不低于 ioocm 下宽 不低于80cm,深度不低于 60cm 排水沟开挖要顺直,宽窄一致,要求一律要挂线施工
其他标准应达到有关行业标准要求
具体标准严格根据省办(2025) 35 号文件《*省农业综合开发土地治理项目实施标 准细则》执行,达到工程建设标准一流,工程建设质量一流
二、主要施工工序以及施工方案2
1 施工测量2

1 施工测量控制(1) 测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便 在整 个施工期间针对其它工程项目的施工进行测量控制
(2) 平面控制系统:拟采纳导线测量的方法建立平面控制系统,测量仪器 采纳 J2经纬仪及 50m 钢卷尺
用业主提供的控制点点进行控制,设置直线控制桩,控制桩 位置应在稳定可靠、便于施工期间保护及使用方便
(3) 高程控制系统:测量仪器采纳 DS3 型水准仪,根据业主提供的水准,将 标 高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于 2m 且前后通 视,临时水准点与设计水准点复测闭合,允许闭合差为土 12V L mm ( L 为水 准线长 度公里数)
测放临时水准点工程施工之前,应根据图纸指定水准系统的已知水准点,引导至施工范围内,设 置临时水准点,当施工牵涉到的水准系统不是一个标准时,应同意换算为工程 的施工 水准系统,据此设立临时水准点

临时水准点设置后,要逐一编
