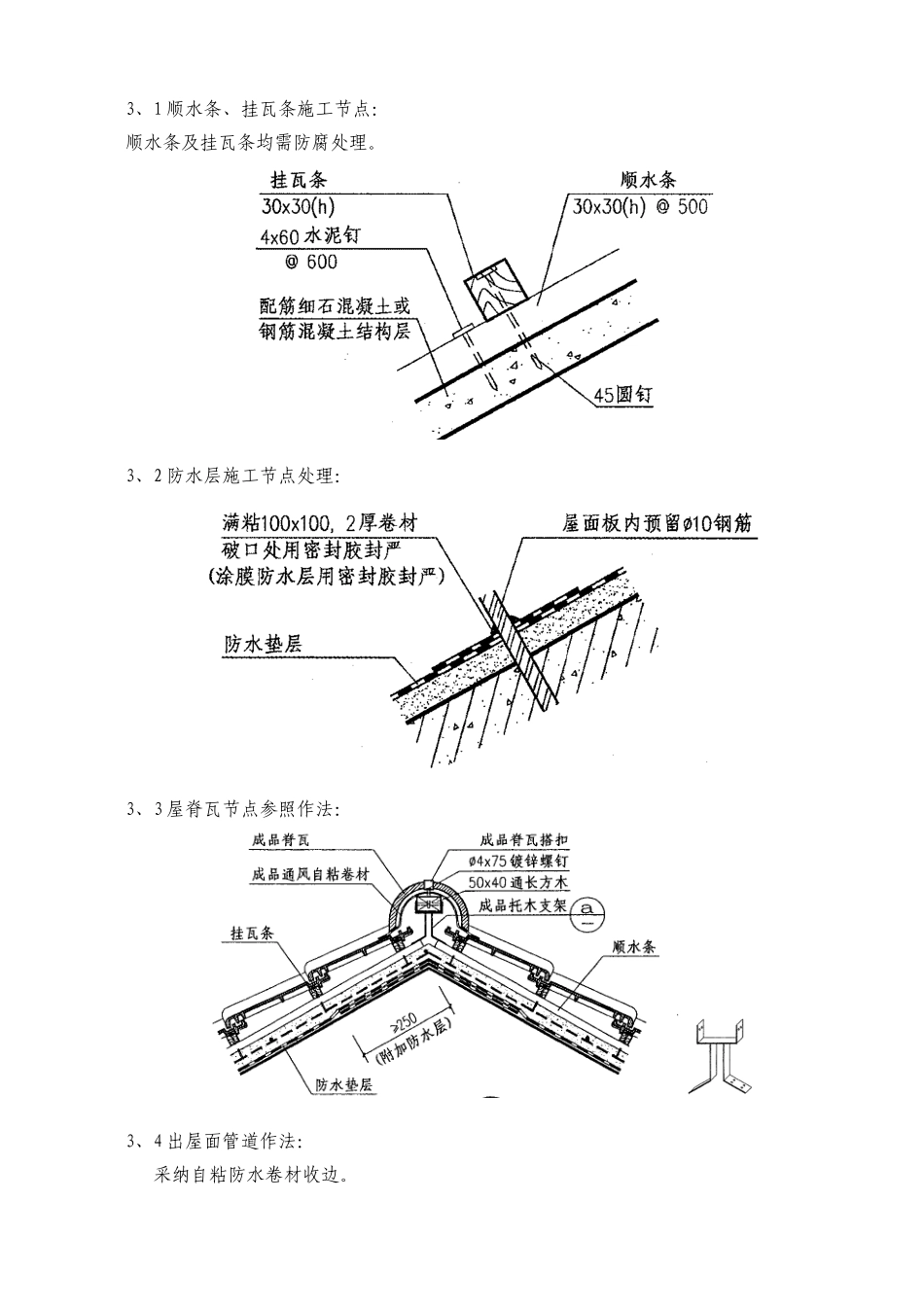

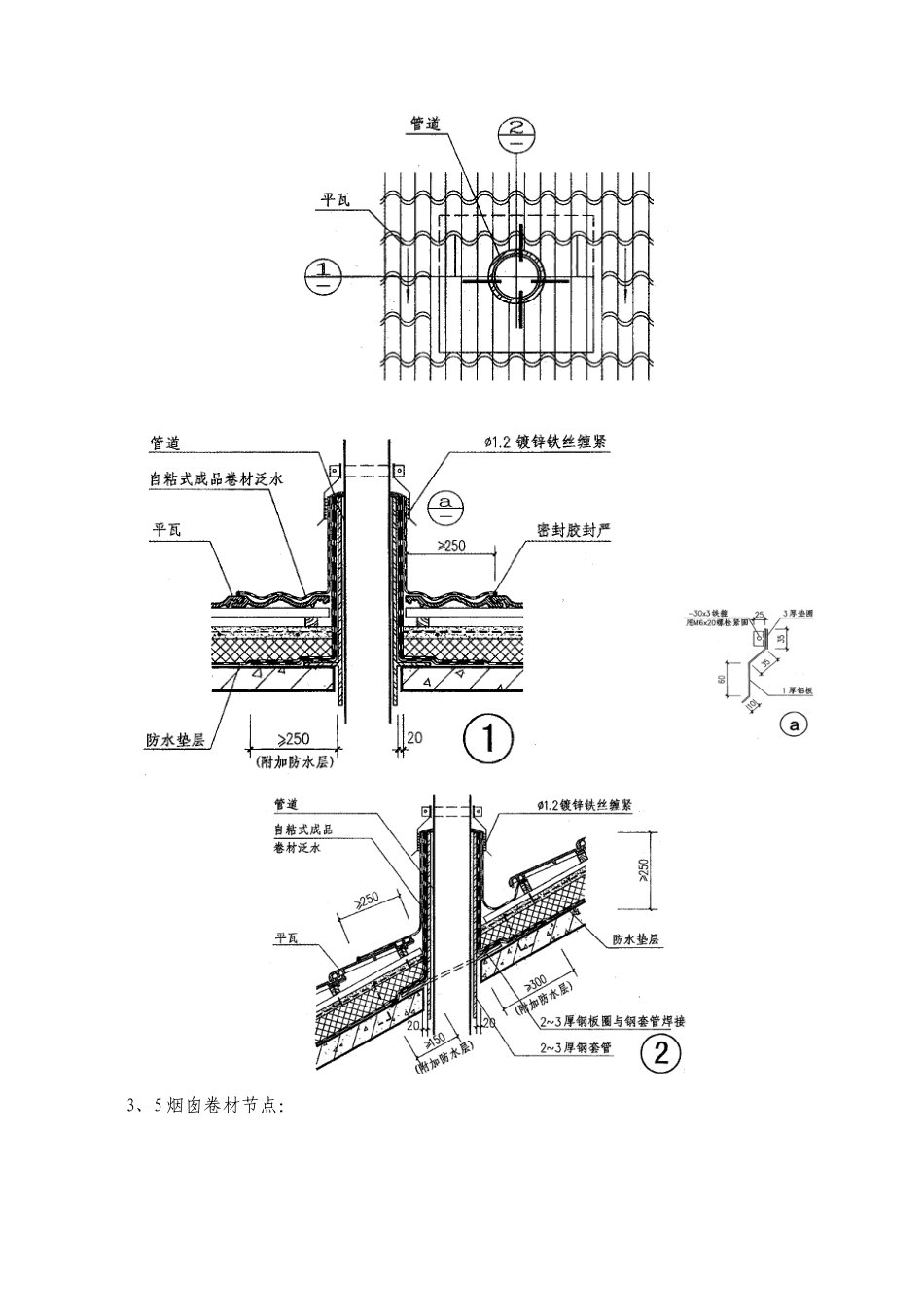

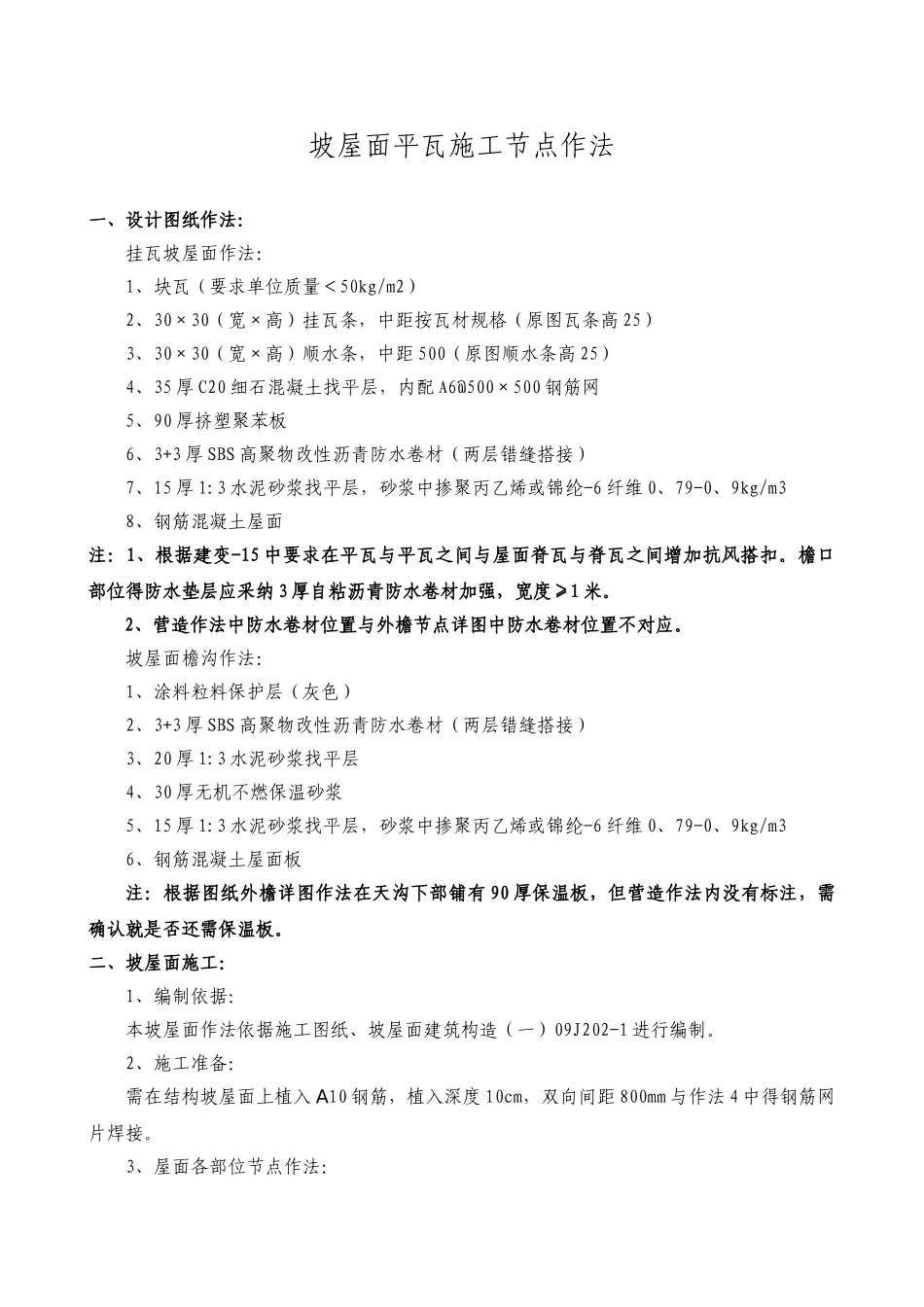

坡屋面平瓦施工节点作法一、设计图纸作法:挂瓦坡屋面作法:1、块瓦(要求单位质量<50kg/m2)2、30×30(宽×高)挂瓦条,中距按瓦材规格(原图瓦条高 25)3、30×30(宽×高)顺水条,中距 500(原图顺水条高 25)4、35 厚 C20 细石混凝土找平层,内配 A6@500×500 钢筋网5、90 厚挤塑聚苯板6、3+3 厚 SBS 高聚物改性沥青防水卷材(两层错缝搭接)7、15 厚 1:3 水泥砂浆找平层,砂浆中掺聚丙乙烯或锦纶-6 纤维 0、79-0、9kg/m38、钢筋混凝土屋面注:1、根据建变-15 中要求在平瓦与平瓦之间与屋面脊瓦与脊瓦之间增加抗风搭扣。檐口部位得防水垫层应采纳 3 厚自粘沥青防水卷材加强,宽度≥1 米。2、营造作法中防水卷材位置与外檐节点详图中防水卷材位置不对应。坡屋面檐沟作法:1、涂料粒料保护层(灰色)2、3+3 厚 SBS 高聚物改性沥青防水卷材(两层错缝搭接)3、20 厚 1:3 水泥砂浆找平层4、30 厚无机不燃保温砂浆5、15 厚 1:3 水泥砂浆找平层,砂浆中掺聚丙乙烯或锦纶-6 纤维 0、79-0、9kg/m36、钢筋混凝土屋面板注:根据图纸外檐详图作法在天沟下部铺有 90 厚保温板,但营造作法内没有标注,需确认就是否还需保温板。二、坡屋面施工:1、编制依据:本坡屋面作法依据施工图纸、坡屋面建筑构造(一)09J202-1 进行编制。2、施工准备:需在结构坡屋面上植入 A10 钢筋,植入深度 10cm,双向间距 800mm 与作法 4 中得钢筋网片焊接。3、屋面各部位节点作法:3、1 顺水条、挂瓦条施工节点:顺水条及挂瓦条均需防腐处理。3、2 防水层施工节点处理:3、3 屋脊瓦节点参照作法:3、4 出屋面管道作法:采纳自粘防水卷材收边。3、5 烟囱卷材节点:3、6 老虎窗节点:3、7 檐口作法:3、8 高低层相交节点:参照以下节点施工3、9 平坡结合节点:3、10 其她节点参考国家建筑标准设计图集《坡屋面建筑构造》09J202-1 施工。
