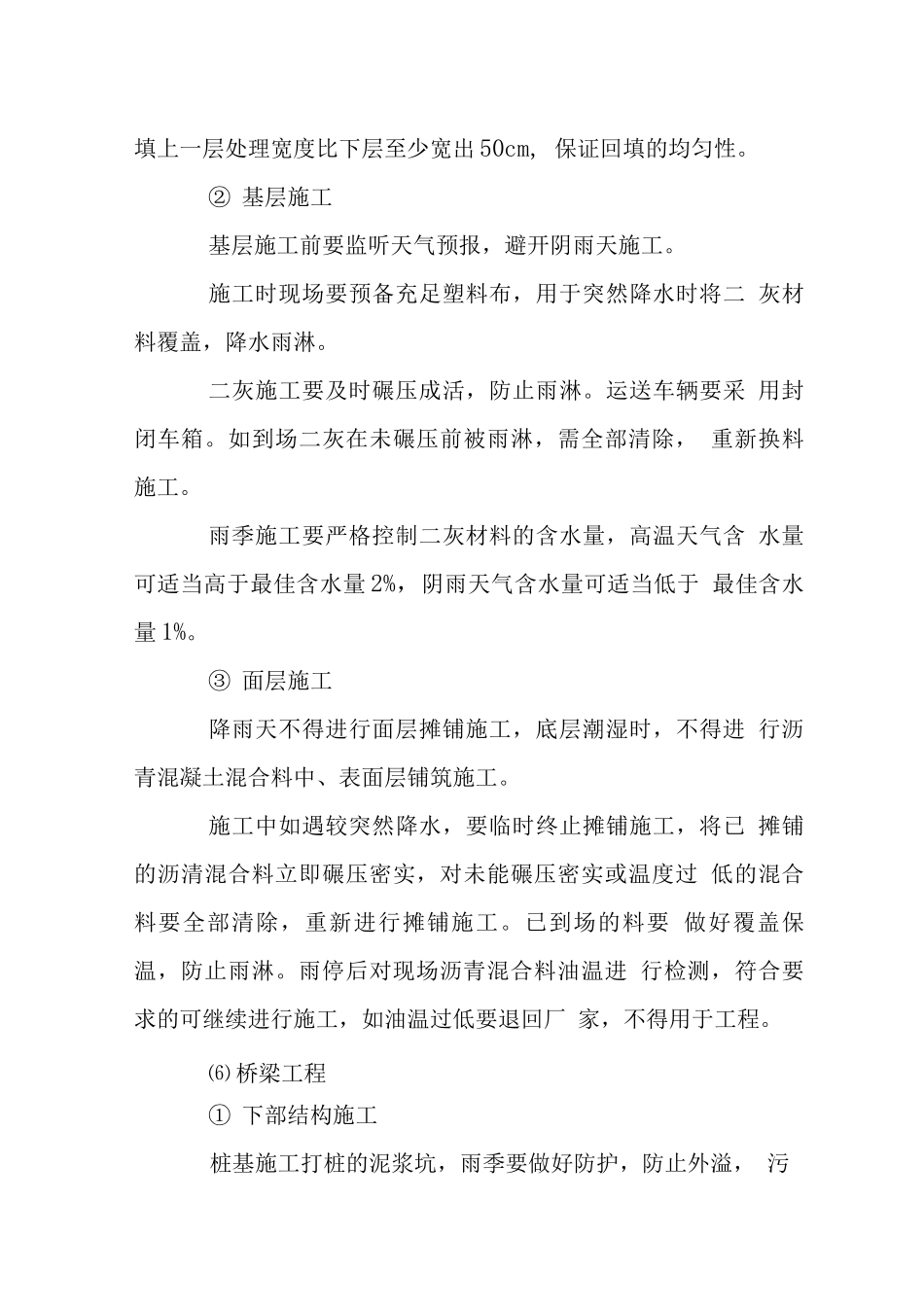

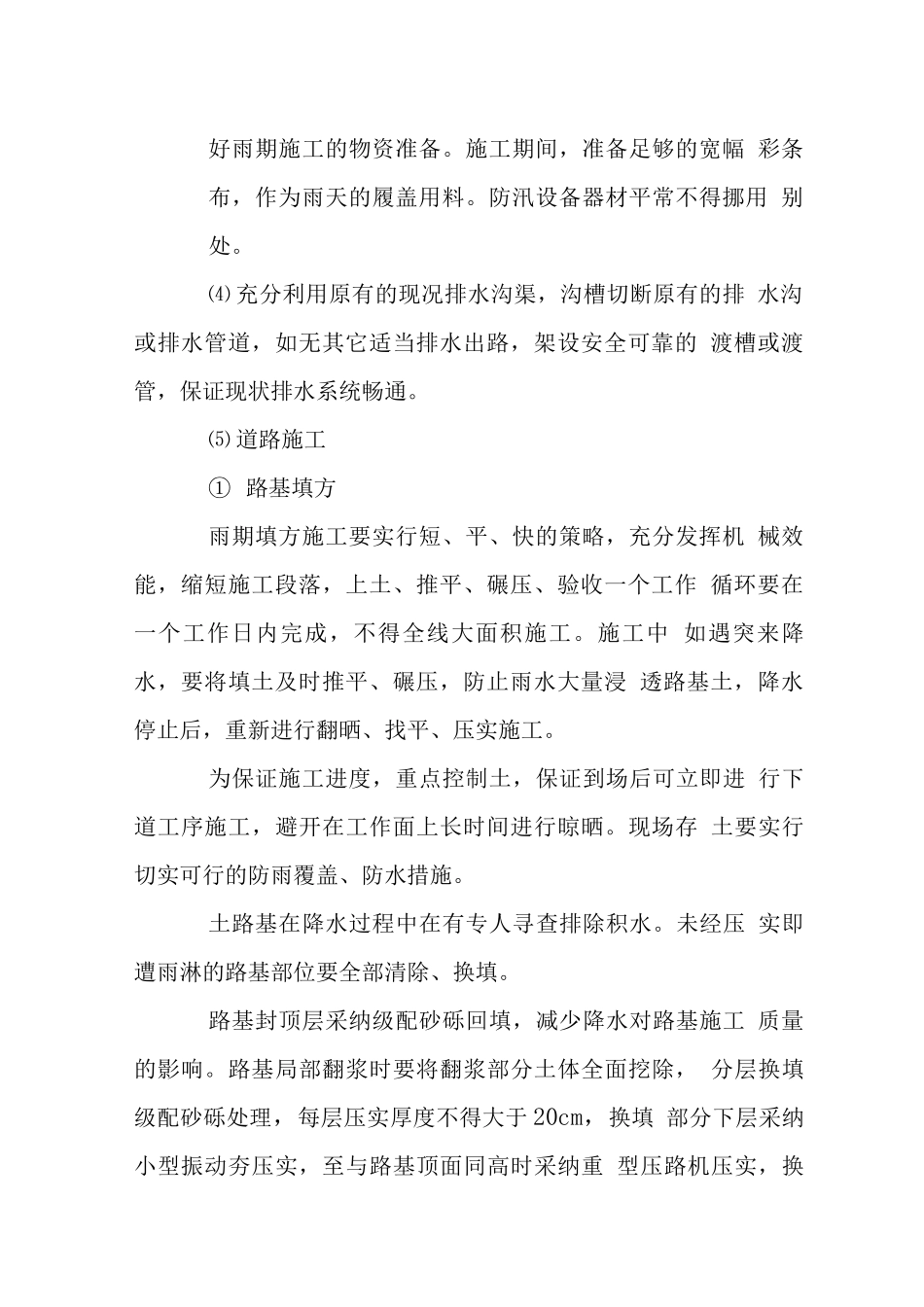

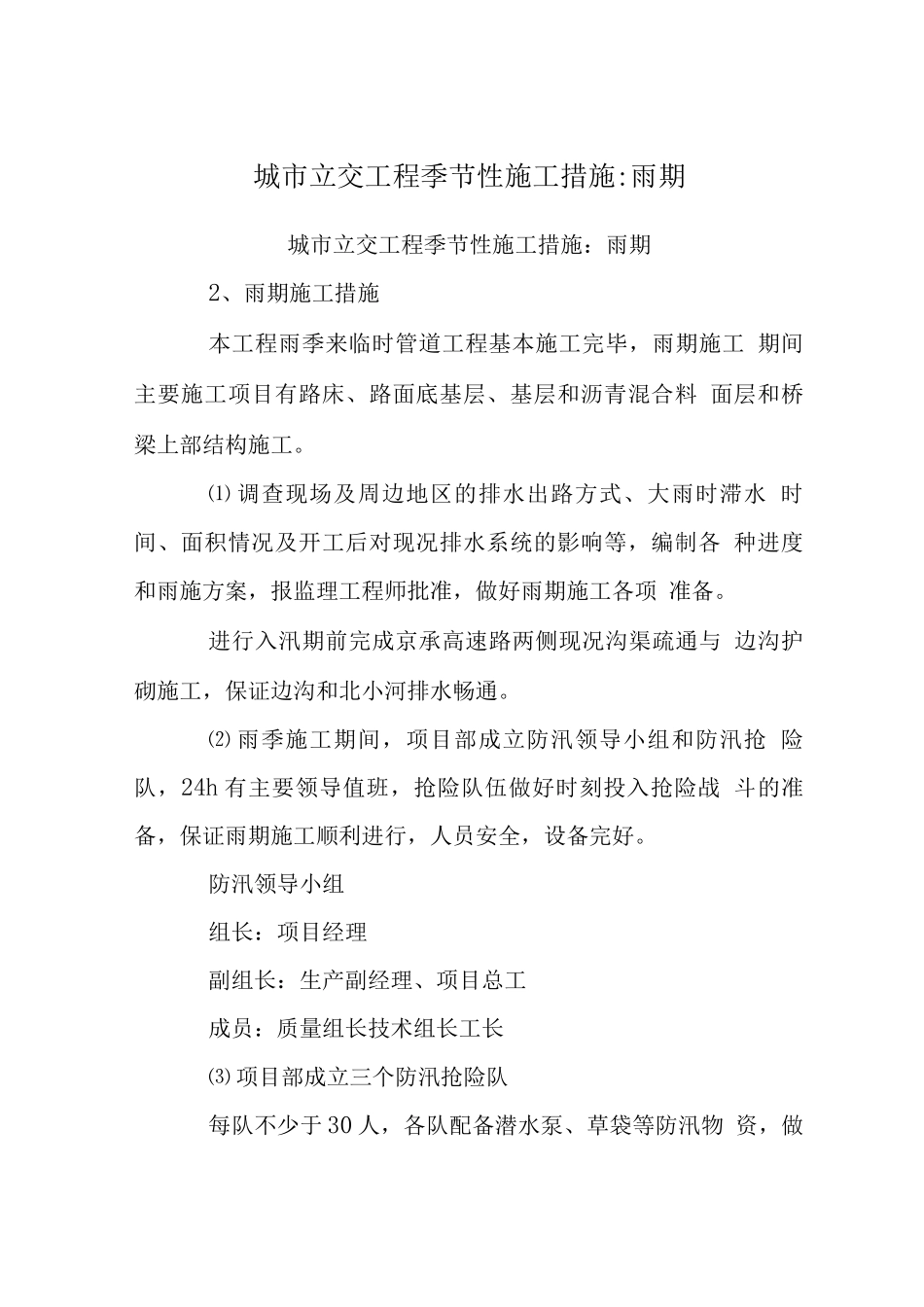

城市立交工程季节性施工措施:雨期城市立交工程季节性施工措施:雨期2、雨期施工措施本工程雨季来临时管道工程基本施工完毕,雨期施工 期间主要施工项目有路床、路面底基层、基层和沥青混合料 面层和桥梁上部结构施工。⑴ 调查现场及周边地区的排水出路方式、大雨时滞水 时间、面积情况及开工后对现况排水系统的影响等,编制各 种进度和雨施方案,报监理工程师批准,做好雨期施工各项 准备。进行入汛期前完成京承高速路两侧现况沟渠疏通与 边沟护砌施工,保证边沟和北小河排水畅通。⑵ 雨季施工期间,项目部成立防汛领导小组和防汛抢 险队,24h 有主要领导值班,抢险队伍做好时刻投入抢险战 斗的准备,保证雨期施工顺利进行,人员安全,设备完好。防汛领导小组组长:项目经理副组长:生产副经理、项目总工成员:质量组长技术组长工长⑶ 项目部成立三个防汛抢险队每队不少于 30 人,各队配备潜水泵、草袋等防汛物 资,做好雨期施工的物资准备。施工期间,准备足够的宽幅 彩条布,作为雨天的履盖用料。防汛设备器材平常不得挪用 别处。⑷ 充分利用原有的现况排水沟渠,沟槽切断原有的排 水沟或排水管道,如无其它适当排水出路,架设安全可靠的 渡槽或渡管,保证现状排水系统畅通。⑸ 道路施工① 路基填方雨期填方施工要实行短、平、快的策略,充分发挥机 械效能,缩短施工段落,上土、推平、碾压、验收一个工作 循环要在一个工作日内完成,不得全线大面积施工。施工中 如遇突来降水,要将填土及时推平、碾压,防止雨水大量浸 透路基土,降水停止后,重新进行翻晒、找平、压实施工。为保证施工进度,重点控制土,保证到场后可立即进 行下道工序施工,避开在工作面上长时间进行晾晒。现场存 土要实行切实可行的防雨覆盖、防水措施。土路基在降水过程中在有专人寻查排除积水。未经压 实即遭雨淋的路基部位要全部清除、换填。路基封顶层采纳级配砂砾回填,减少降水对路基施工 质量的影响。路基局部翻浆时要将翻浆部分土体全面挖除, 分层换填级配砂砾处理,每层压实厚度不得大于 20cm,换填 部分下层采纳小型振动夯压实,至与路基顶面同高时采纳重 型压路机压实,换填上一层处理宽度比下层至少宽出 50cm, 保证回填的均匀性。② 基层施工基层施工前要监听天气预报,避开阴雨天施工。施工时现场要预备充足塑料布,用于突然降水时将二 灰材料覆盖,降水雨淋。二灰施工要及时碾压成活,防止雨淋。运送车辆要采 用封闭...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

城市立交工程季节性施工措施-雨期

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
