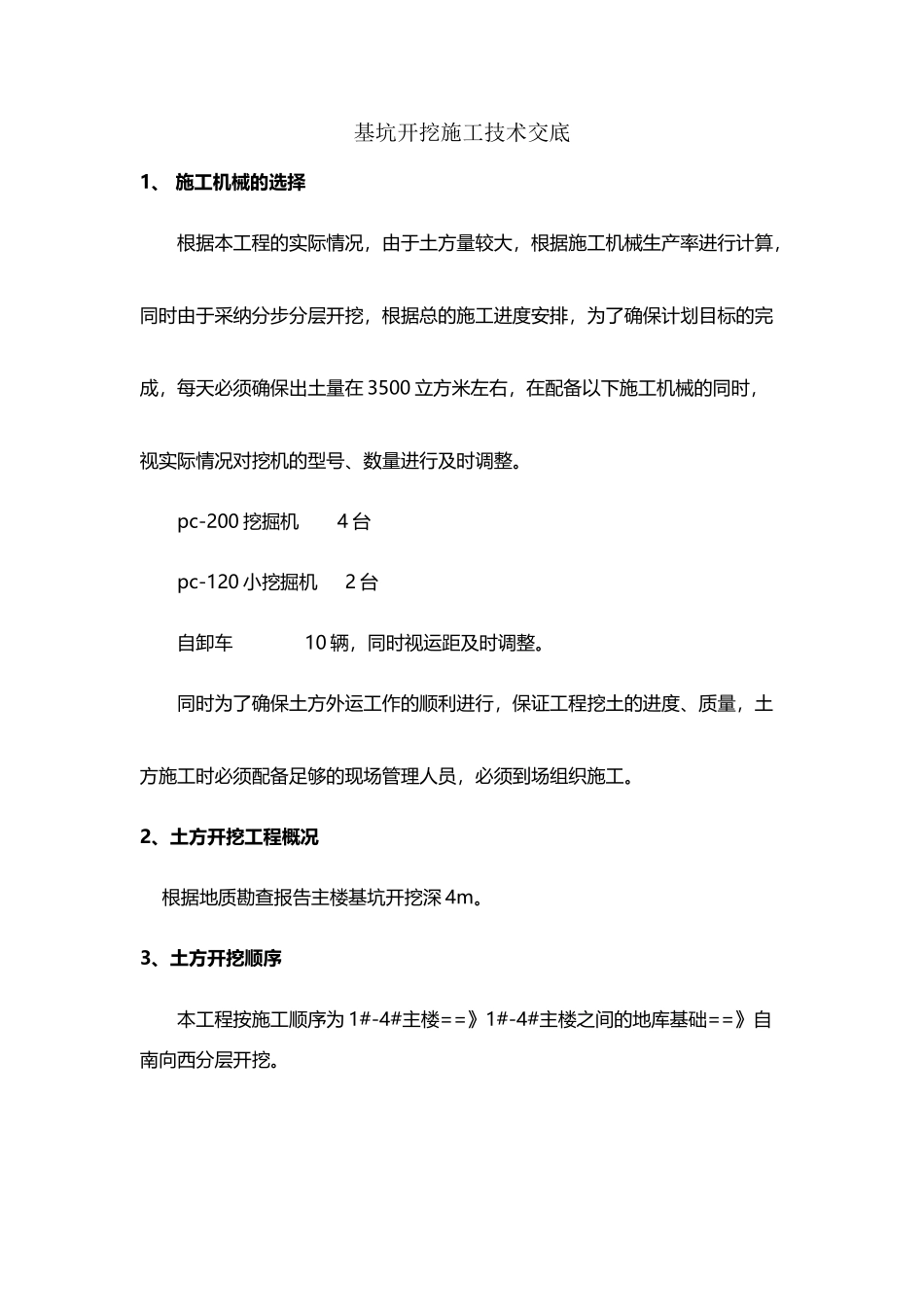

基坑开挖施工技术交底(6页)Good is good, but better carries it.精益求精,善益求善。基坑开挖施工技术交底1、 施工机械的选择根据本工程的实际情况,由于土方量较大,根据施工机械生产率进行计算,同时由于采纳分步分层开挖,根据总的施工进度安排,为了确保计划目标的完成,每天必须确保出土量在 3500 立方米左右,在配备以下施工机械的同时,视实际情况对挖机的型号、数量进行及时调整。pc-200 挖掘机 4 台pc-120 小挖掘机 2 台自卸车 10 辆,同时视运距及时调整。同时为了确保土方外运工作的顺利进行,保证工程挖土的进度、质量,土方施工时必须配备足够的现场管理人员,必须到场组织施工。2、土方开挖工程概况 根据地质勘查报告主楼基坑开挖深 4m。3、土方开挖顺序本工程按施工顺序为 1#-4#主楼==》1#-4#主楼之间的地库基础==》自南向西分层开挖。4、工程桩的保护措施:本工程 7#楼采纳冲抓灌注桩。当土方开挖至桩顶标高时,对工程桩进行定位放样,坑中坑挖土采纳小挖机轻挖,桩位周边 300mm范围内采纳人工挖土,保证工程桩的桩身质量。5、出土口部位土方开挖:出土口附近土方高差不得超过 1.5 米,土方采纳逐层分段开挖,喷锚施工完成 48 小时内用塘渣进行回填,分层压实作为出土通道。整个挖土工作完成时,临时道路坡口处土方,采纳长臂的挖机进行挖土,直接挖到设计标高,边挖边退。出土口坡道坡度小于 10%,宽度 8m。6、土方开挖要求:、根据基坑围护方案,结合场地实际条件基坑土方开挖由东向西面进行。严禁将土方堆放于基坑四周。基坑四周 8 米范围内堆载不得超过 15Kpa。在土方开挖过程中必须与喷锚施工配合,按围护施工要求进行分层、分段开挖,逐层逐段交叉平行作业,不能超挖,以避开产生基坑壁坍塌事故。挖土次序严格遵守“分层开挖,严禁超挖”、“大基坑,小开挖”的原则,根据后浇带分区开挖,分段长度不超过 15 米。在施工程序上做到边开挖边支护,分层开挖,分层支护。土方开挖必须和支护施密切配合,严禁超挖。前层护坡混凝土完成 24 小时以上,方可进行下一层边坡面的开挖。挖土至基础板底标高24 小时内必须完成素砼垫层,垫层延伸至围护结构边,并抓紧施工承台及基础底板。、土方开挖的基底标高按基础施工图与地下室结施图进行,当结施图与基护剖面图中所示的基底标高有出入时,以结施图为准,并及时通知有关各方。7、基坑护栏:基坑坑边设置黑黄相间双色钢管 1.2M 以上的双层围栏...
