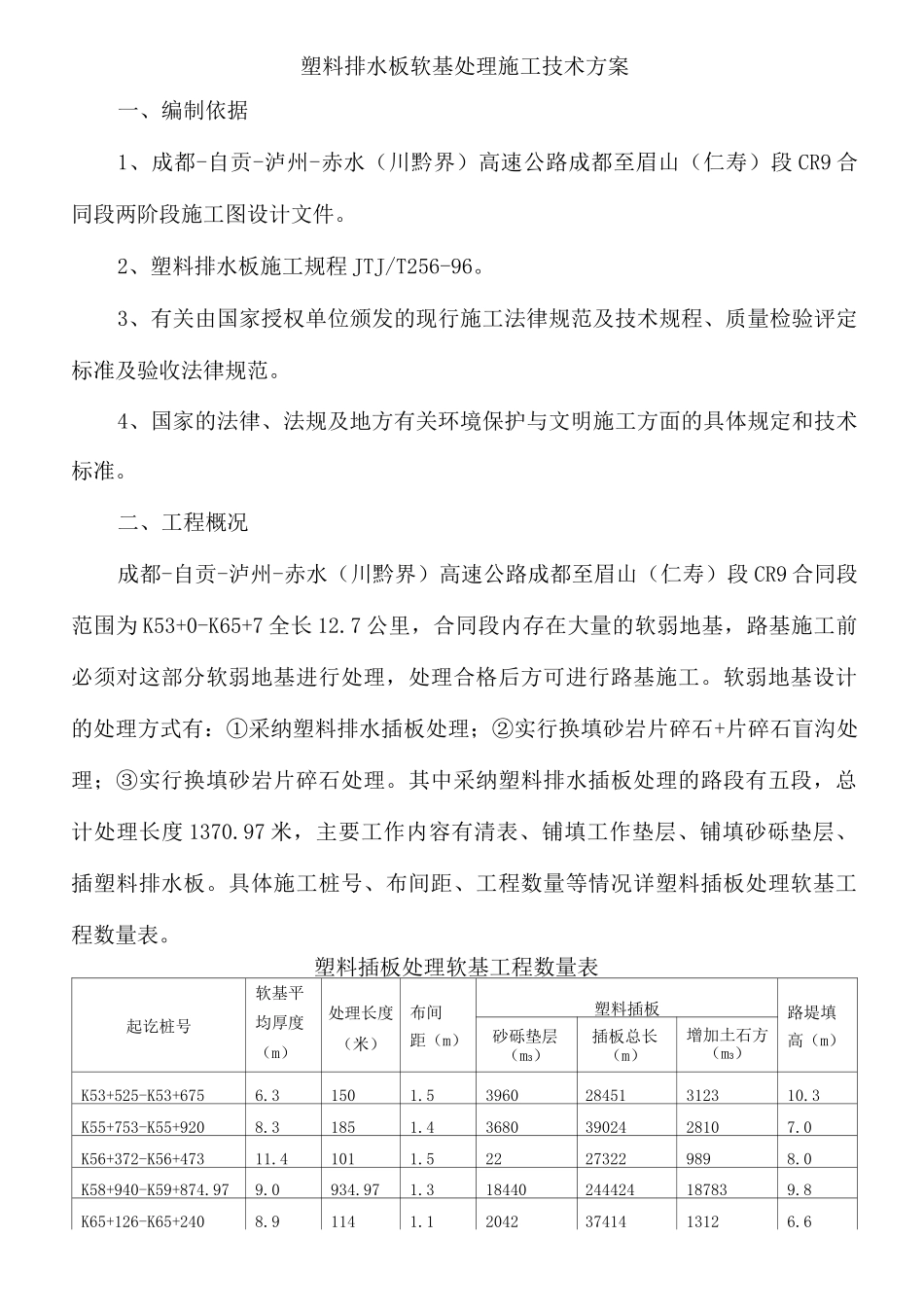

塑料排水板软基处理施工技术方案一、编制依据1、成都-自贡-泸州-赤水(川黔界)高速公路成都至眉山(仁寿)段 CR9 合同段两阶段施工图设计文件
2、塑料排水板施工规程 JTJ/T256-96
3、有关由国家授权单位颁发的现行施工法律规范及技术规程、质量检验评定标准及验收法律规范
4、国家的法律、法规及地方有关环境保护与文明施工方面的具体规定和技术标准
二、工程概况成都-自贡-泸州-赤水(川黔界)高速公路成都至眉山(仁寿)段 CR9 合同段范围为 K53+0-K65+7 全长 12
7 公里,合同段内存在大量的软弱地基,路基施工前必须对这部分软弱地基进行处理,处理合格后方可进行路基施工
软弱地基设计的处理方式有:①采纳塑料排水插板处理;②实行换填砂岩片碎石+片碎石盲沟处理;③实行换填砂岩片碎石处理
其中采纳塑料排水插板处理的路段有五段,总计处理长度 1370
97 米,主要工作内容有清表、铺填工作垫层、铺填砂砾垫层、插塑料排水板
具体施工桩号、布间距、工程数量等情况详塑料插板处理软基工程数量表
塑料插板处理软基工程数量表起讫桩号软基平均厚度(m)处理长度(米)布间距(m)塑料插板路堤填高(m)砂砾垫层(m3)插板总长(m)增加土石方(m3)K53+525-K53+6756
5396028451312310
3K55+753-K55+9208
436803902428107
0K56+372-K56+47311
522273229898
0K58+940-K59+874
318440244424187839
8K65+126-K65+2408
120423741413126
6合计1484

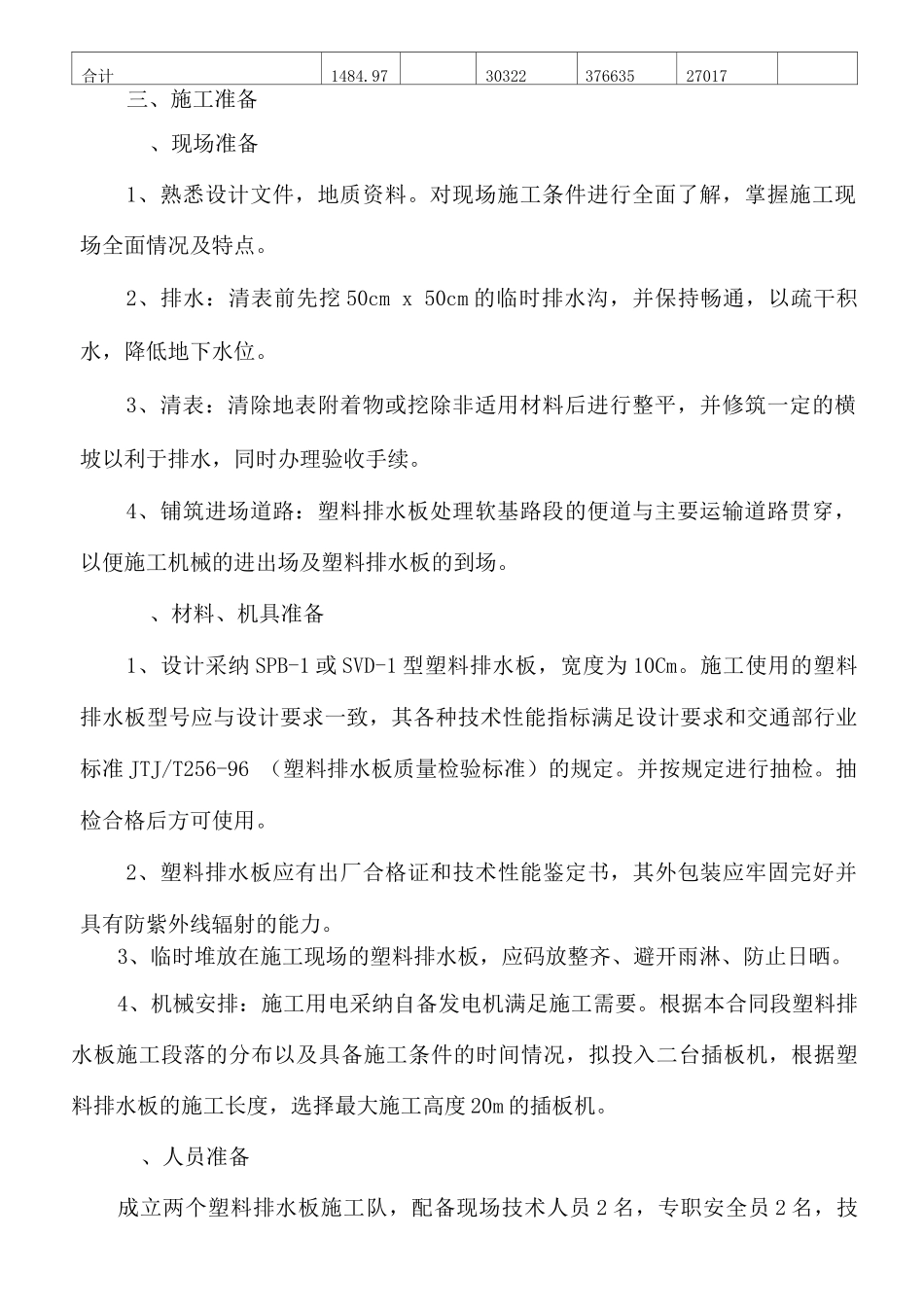

973032237663527017三、施工准备、现场准备1、熟悉设计文件,地质资料

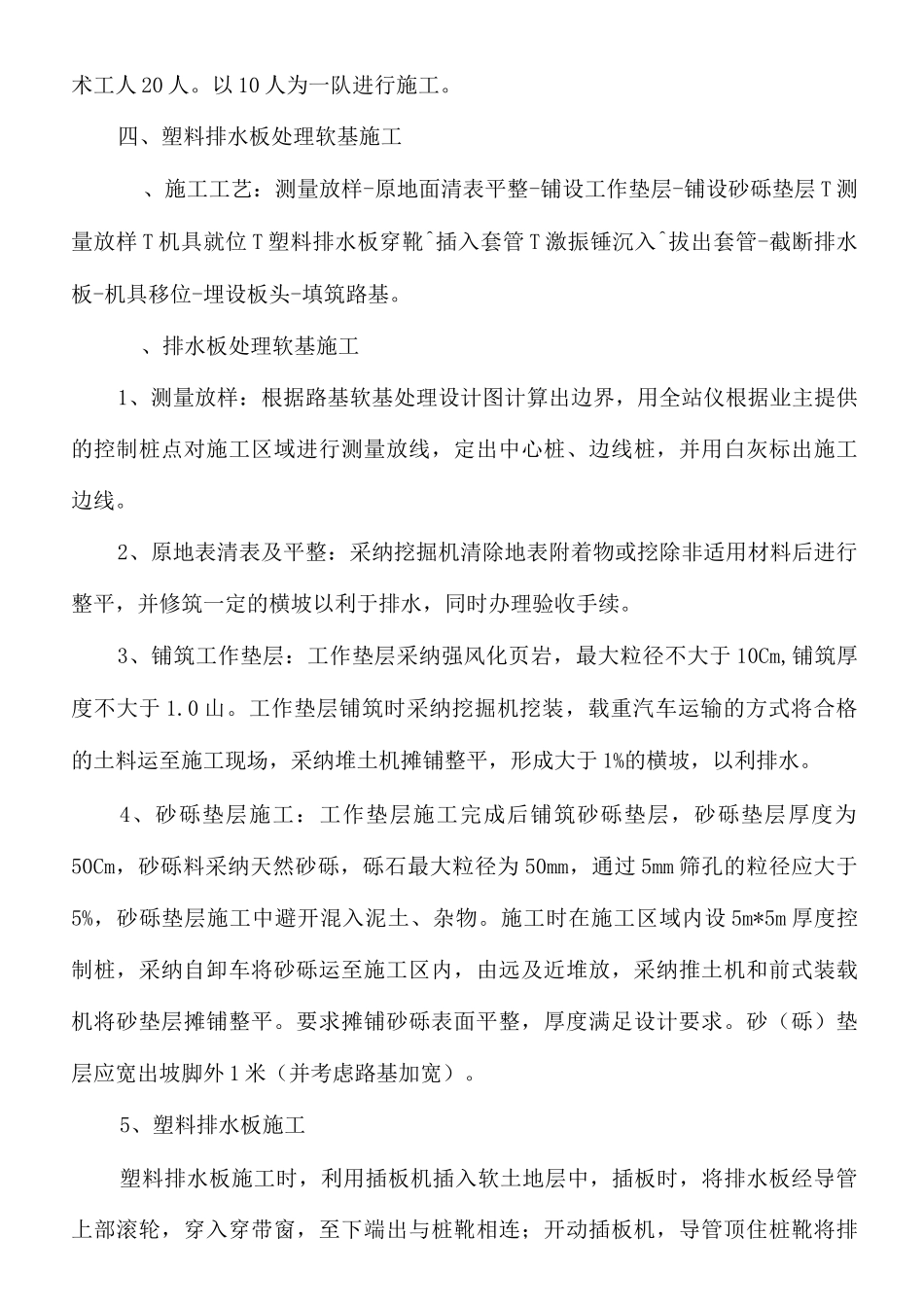

对现场施工条件进行全面了解,掌
