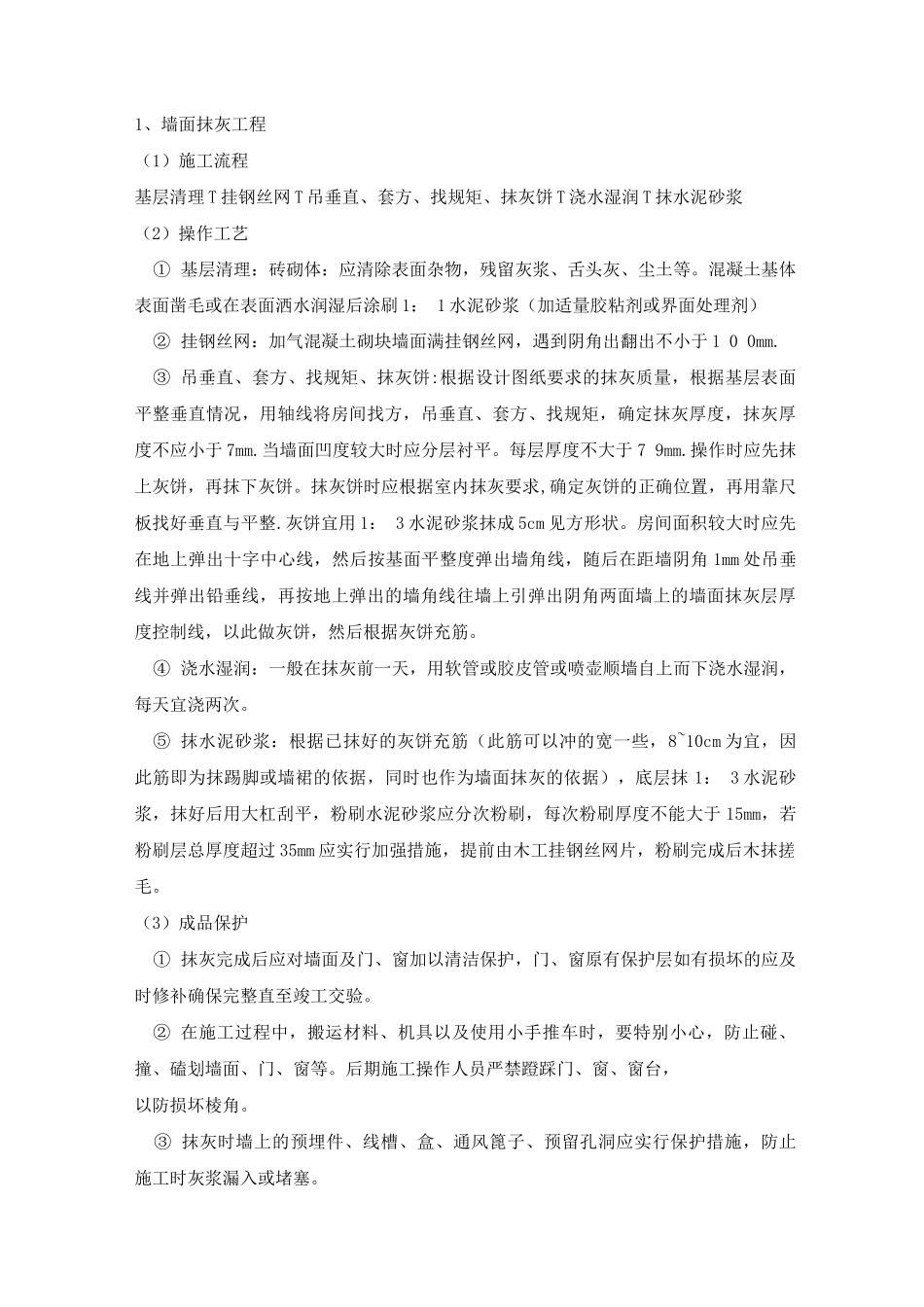

1、墙面抹灰工程(1)施工流程基层清理 T 挂钢丝网 T 吊垂直、套方、找规矩、抹灰饼 T 浇水湿润 T 抹水泥砂浆(2)操作工艺① 基层清理:砖砌体:应清除表面杂物,残留灰浆、舌头灰、尘土等
混凝土基体表面凿毛或在表面洒水润湿后涂刷 1: 1 水泥砂浆(加适量胶粘剂或界面处理剂)② 挂钢丝网:加气混凝土砌块墙面满挂钢丝网,遇到阴角出翻出不小于 1 0 0mm
③ 吊垂直、套方、找规矩、抹灰饼:根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用轴线将房间找方,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于 7mm
当墙面凹度较大时应分层衬平
每层厚度不大于 7 9mm
操作时应先抹上灰饼,再抹下灰饼
抹灰饼时应根据室内抹灰要求,确定灰饼的正确位置,再用靠尺板找好垂直与平整
灰饼宜用 1: 3 水泥砂浆抹成 5cm 见方形状
房间面积较大时应先在地上弹出十字中心线,然后按基面平整度弹出墙角线,随后在距墙阴角 1mm 处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上引弹出阴角两面墙上的墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼充筋
④ 浇水湿润:一般在抹灰前一天,用软管或胶皮管或喷壶顺墙自上而下浇水湿润,每天宜浇两次
⑤ 抹水泥砂浆:根据已抹好的灰饼充筋(此筋可以冲的宽一些,8~10cm 为宜,因此筋即为抹踢脚或墙裙的依据,同时也作为墙面抹灰的依据),底层抹 1: 3 水泥砂浆,抹好后用大杠刮平,粉刷水泥砂浆应分次粉刷,每次粉刷厚度不能大于 15mm,若粉刷层总厚度超过 35mm 应实行加强措施,提前由木工挂钢丝网片,粉刷完成后木抹搓毛

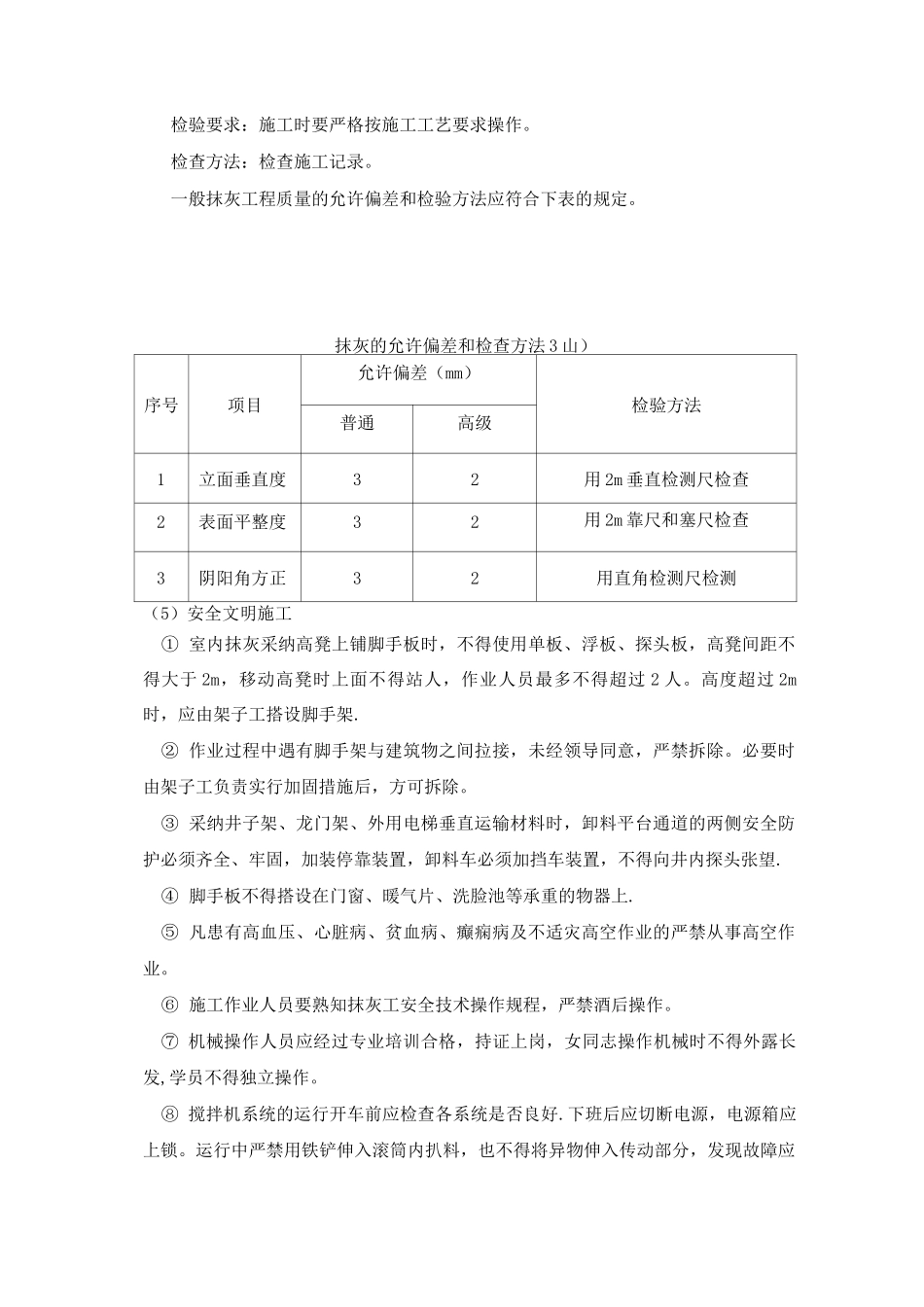

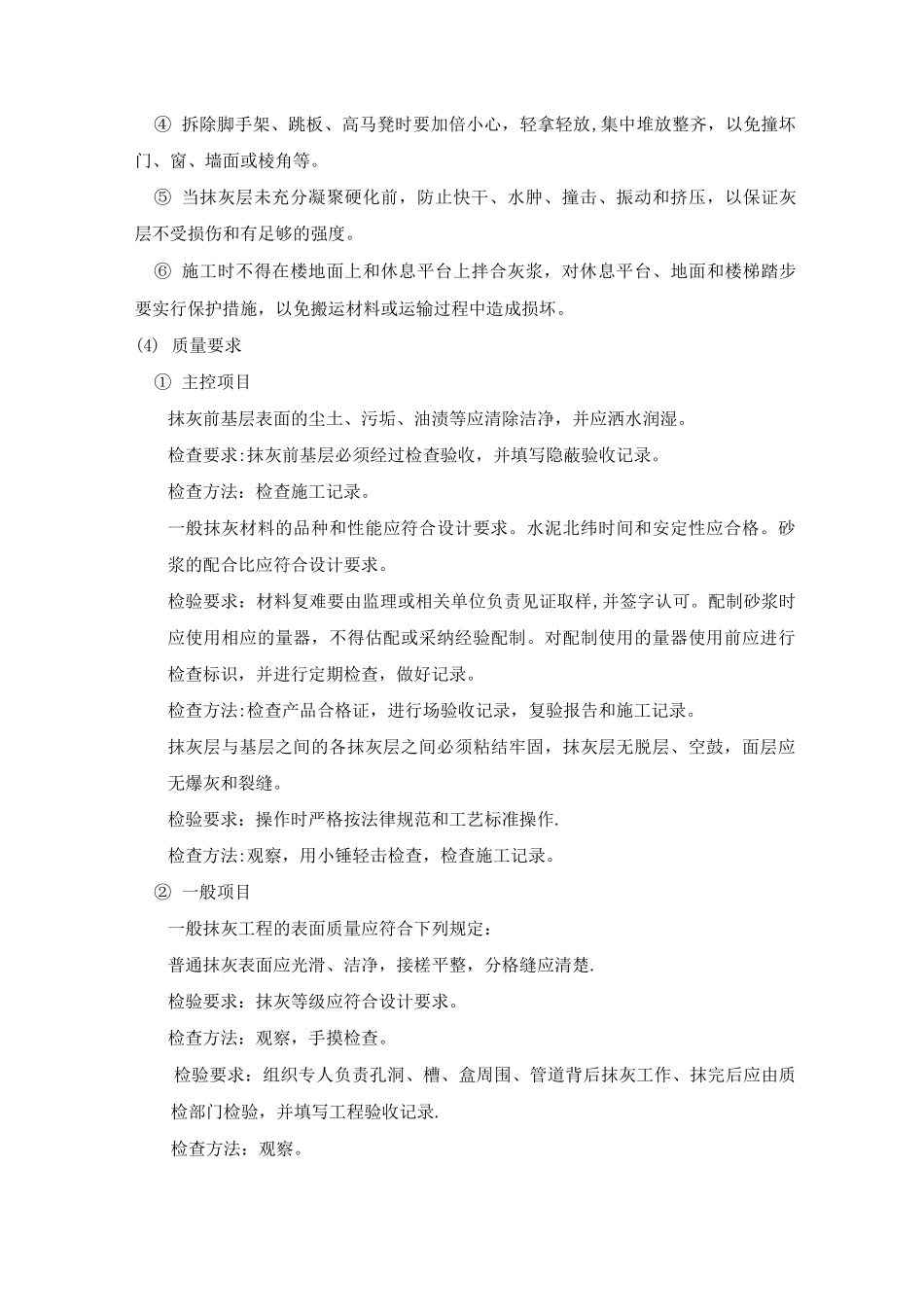

(3)成品保护① 抹灰完成后应对墙面及门、窗加以清洁保护,门、窗原有保护层如有损坏的应及时修补确保完整直至竣工交验
② 在施工过程中,搬运材料、机具以及使用小手推车时,要特别小心,防止碰、撞、磕划墙面、门、窗等
后期施工操作人员
