墙面抹灰工程施工工艺

墙面抹灰工程施工工艺_第1页
1/5
墙面抹灰工程施工工艺_第2页
2/5
墙面抹灰工程施工工艺_第3页
3/5

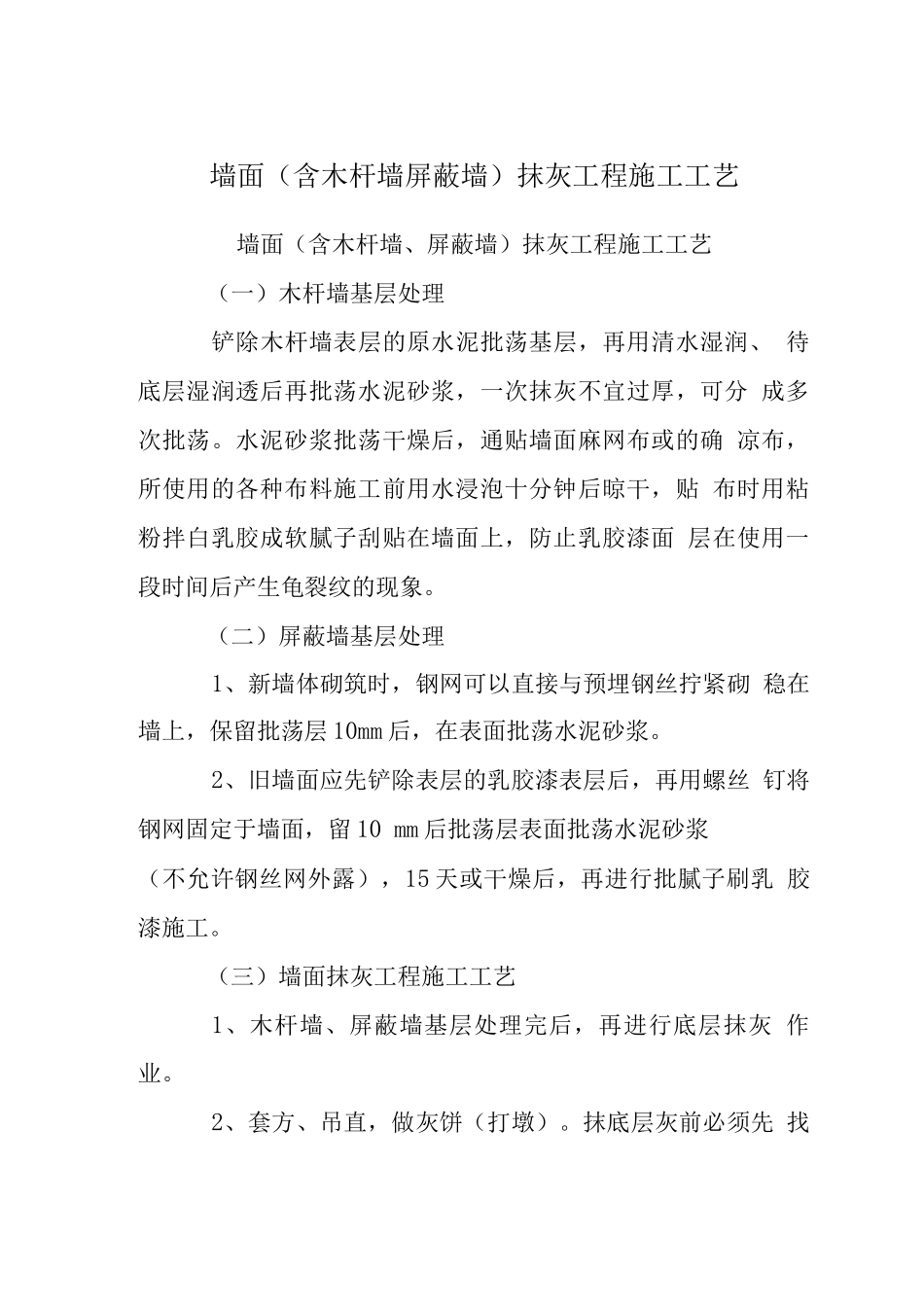

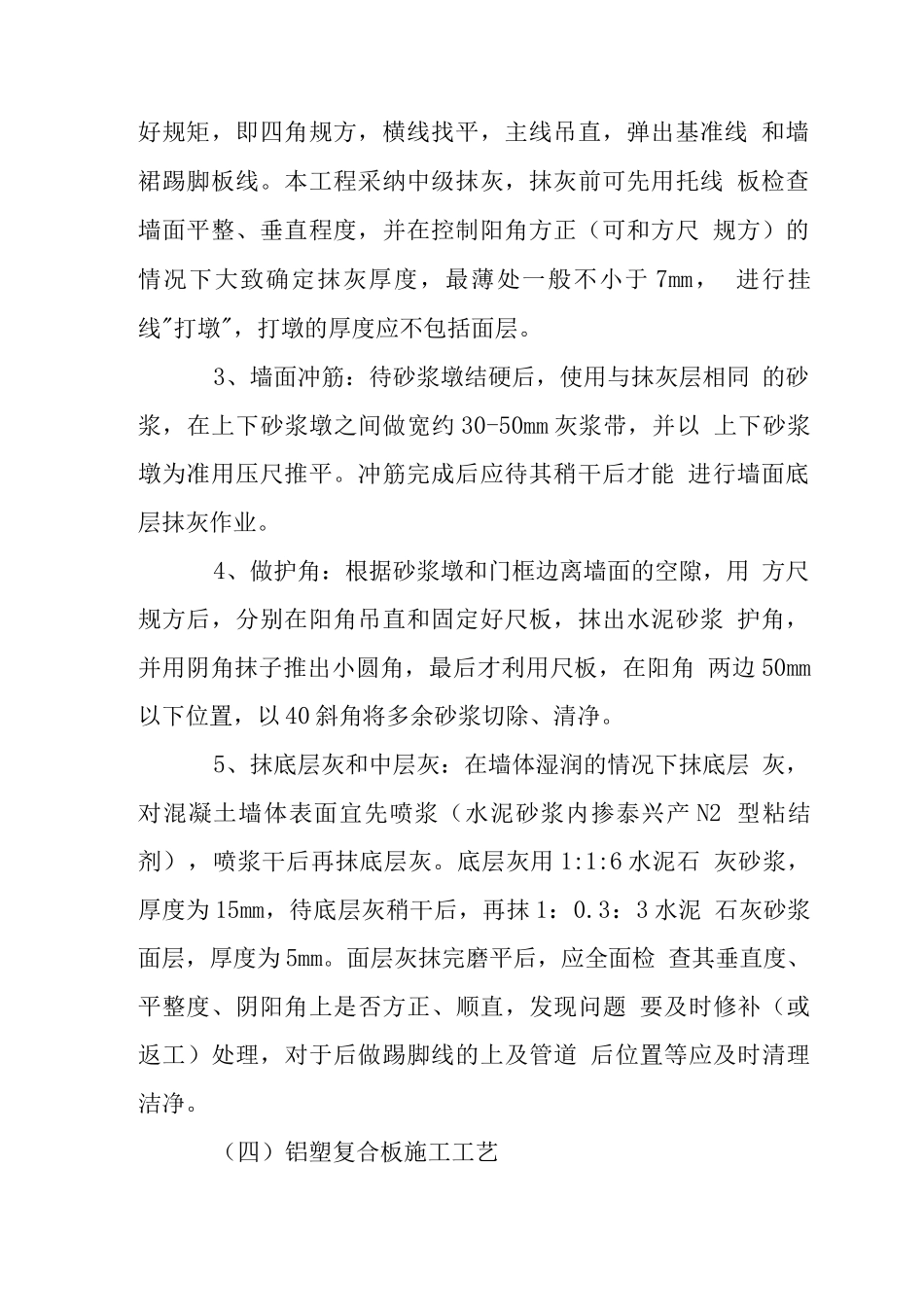

墙面(含木杆墙屏蔽墙)抹灰工程施工工艺墙面(含木杆墙、屏蔽墙)抹灰工程施工工艺(一)木杆墙基层处理铲除木杆墙表层的原水泥批荡基层,再用清水湿润、 待底层湿润透后再批荡水泥砂浆,一次抹灰不宜过厚,可分 成多次批荡。水泥砂浆批荡干燥后,通贴墙面麻网布或的确 凉布,所使用的各种布料施工前用水浸泡十分钟后晾干,贴 布时用粘粉拌白乳胶成软腻子刮贴在墙面上,防止乳胶漆面 层在使用一段时间后产生龟裂纹的现象。(二)屏蔽墙基层处理1、新墙体砌筑时,钢网可以直接与预埋钢丝拧紧砌 稳在墙上,保留批荡层 10mm 后,在表面批荡水泥砂浆。2、旧墙面应先铲除表层的乳胶漆表层后,再用螺丝 钉将钢网固定于墙面,留 10 mm 后批荡层表面批荡水泥砂浆(不允许钢丝网外露),15 天或干燥后,再进行批腻子刷乳 胶漆施工。(三)墙面抹灰工程施工工艺1、木杆墙、屏蔽墙基层处理完后,再进行底层抹灰 作业。2、套方、吊直,做灰饼(打墩)。抹底层灰前必须先 找好规矩,即四角规方,横线找平,主线吊直,弹出基准线 和墙裙踢脚板线。本工程采纳中级抹灰,抹灰前可先用托线 板检查墙面平整、垂直程度,并在控制阳角方正(可和方尺 规方)的情况下大致确定抹灰厚度,最薄处一般不小于 7mm, 进行挂线"打墩",打墩的厚度应不包括面层。3、墙面冲筋:待砂浆墩结硬后,使用与抹灰层相同 的砂浆,在上下砂浆墩之间做宽约 30-50mm 灰浆带,并以 上下砂浆墩为准用压尺推平。冲筋完成后应待其稍干后才能 进行墙面底层抹灰作业。4、做护角:根据砂浆墩和门框边离墙面的空隙,用 方尺规方后,分别在阳角吊直和固定好尺板,抹出水泥砂浆 护角,并用阴角抹子推出小圆角,最后才利用尺板,在阳角 两边 50mm以下位置,以 40 斜角将多余砂浆切除、清净。5、抹底层灰和中层灰:在墙体湿润的情况下抹底层 灰,对混凝土墙体表面宜先喷浆(水泥砂浆内掺泰兴产 N2 型粘结剂),喷浆干后再抹底层灰。底层灰用 1:1:6 水泥石 灰砂浆,厚度为 15mm,待底层灰稍干后,再抹 1:0.3:3 水泥 石灰砂浆面层,厚度为 5mm。面层灰抹完磨平后,应全面检 查其垂直度、平整度、阴阳角上是否方正、顺直,发现问题 要及时修补(或返工)处理,对于后做踢脚线的上及管道 后位置等应及时清理洁净。(四)铝塑复合板施工工艺铝塑复合板施工工艺目前有开缝安装法、合缝安装和 粘贴安装法三种,根据本改造工程伸缩缝门洞包饰铝塑复合 板的设...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

墙面抹灰工程施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
