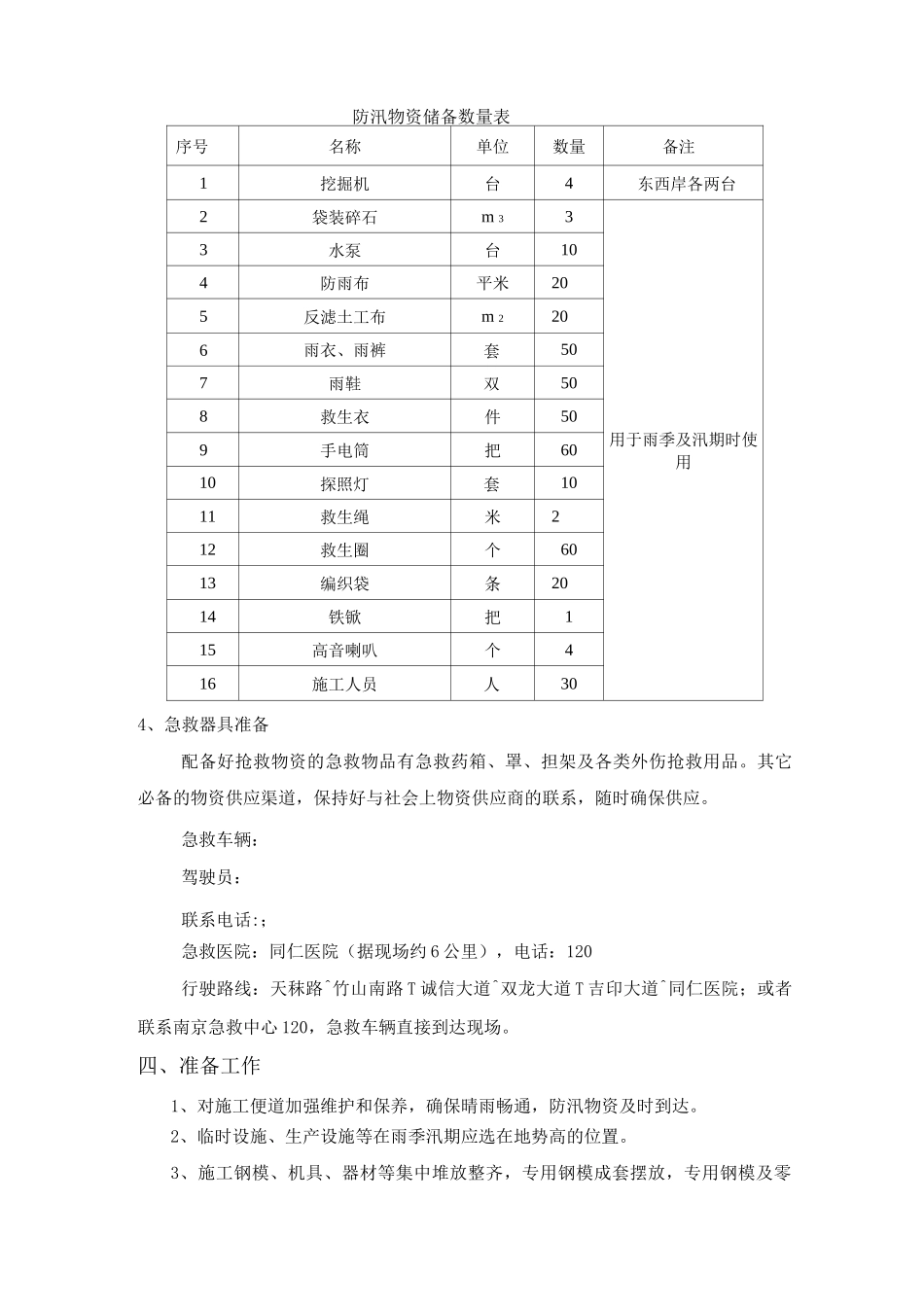

AA 大桥防汛应急方案随着汛期的临近、雨量的增多,我们在对 AA 大桥 6#、7#主墩进行施工的过程中,要特别提高防汛意识,做好充足的准备,做到随时发生险情随时解决,保证工程施工的安全。一、防汛工作目标根据“安全第一、常备不懈,预防为主、全力抢险”的工作方针,建立健全防汛工作责任制,做到人员、物资、措施到位,抢险及时,确保汛期 AA 大桥工程施工段的防汛安全。二、防汛工作原则汛期抢险工作,立足于“防大汛、抢大险、救大灾”;“预防为主,防治结合”的工作原则。三、抢险组织机构、职责分工及物资配备1、组织机构① 领导小组总指挥:组长:副组长:成员:② 防汛办公室设在 AA 大桥项目部的安全科,办公室主任为史锡飞,副主任汪亮,主要负责防汛期间各分部开展各项防汛工作的指导、检查和协调。防汛值班电话:③ 技术组技术组由工程技术部总工程师任组长,现场技术负责人、技术部各小组长为成员。组长:组员:④ 后勤保障组物资设备组由物资设备采购员任组长,仓库保管员为成员。组长:组员:⑤ 安全组安全组由公司安全科长任组长,项目部专职安全员为成员。组长:组员:⑥ 宣传组宣传组由办公室主任任组长、为成员。组长:组员:⑦ 防汛抢险突击队此次防洪工作的重点主要是位于 AA 河中的 6#、7#主墩,因此从各施工班组中抽调 30 人组成防汛抢险突击队,劳务班组组长为抢险突击队队长,由防洪度汛领导小组统一管理和组织,就近调动。项目经理为施工现场雨季施工第一责任人,将方案编制、措施落实、人员教育、料具供应、应急抢险等具体落实到主控机相关部门,并明确责任人。2、职责分工(1)汛期安全防护工作由项目经理杨长江总负责。(2)汛期安全防护领导小组负责正方大道东延 AA 大桥安全防护工作。项目经理不在时,由常务副经理史锡飞负责。(3)各桥梁施工作业班组做好工期的汛期安全防护工作,并承担领导小组所部署的各项任务,各班组应互相配合。(4)各科室在汛期安全防护工作中,按各自汛期安全防护工作职责执行,并服从领导小组的统一调度,统一指挥。(5)本标段防汛办公室设立在项目部综合办公室,具体负责防汛抢险组织协调管理工作。3、救助装备、物资的准备抢险物资由项目部材料采购部统一调配。为缩短抢险时间,在施工现场储备好防汛物资。防汛物资储备数量表序号名称单位数量备注1挖掘机台4东西岸各两台2袋装碎石m 33用于雨季及汛期时使用3水泵台104防雨布平米205反滤土工布m 2206雨衣、...
