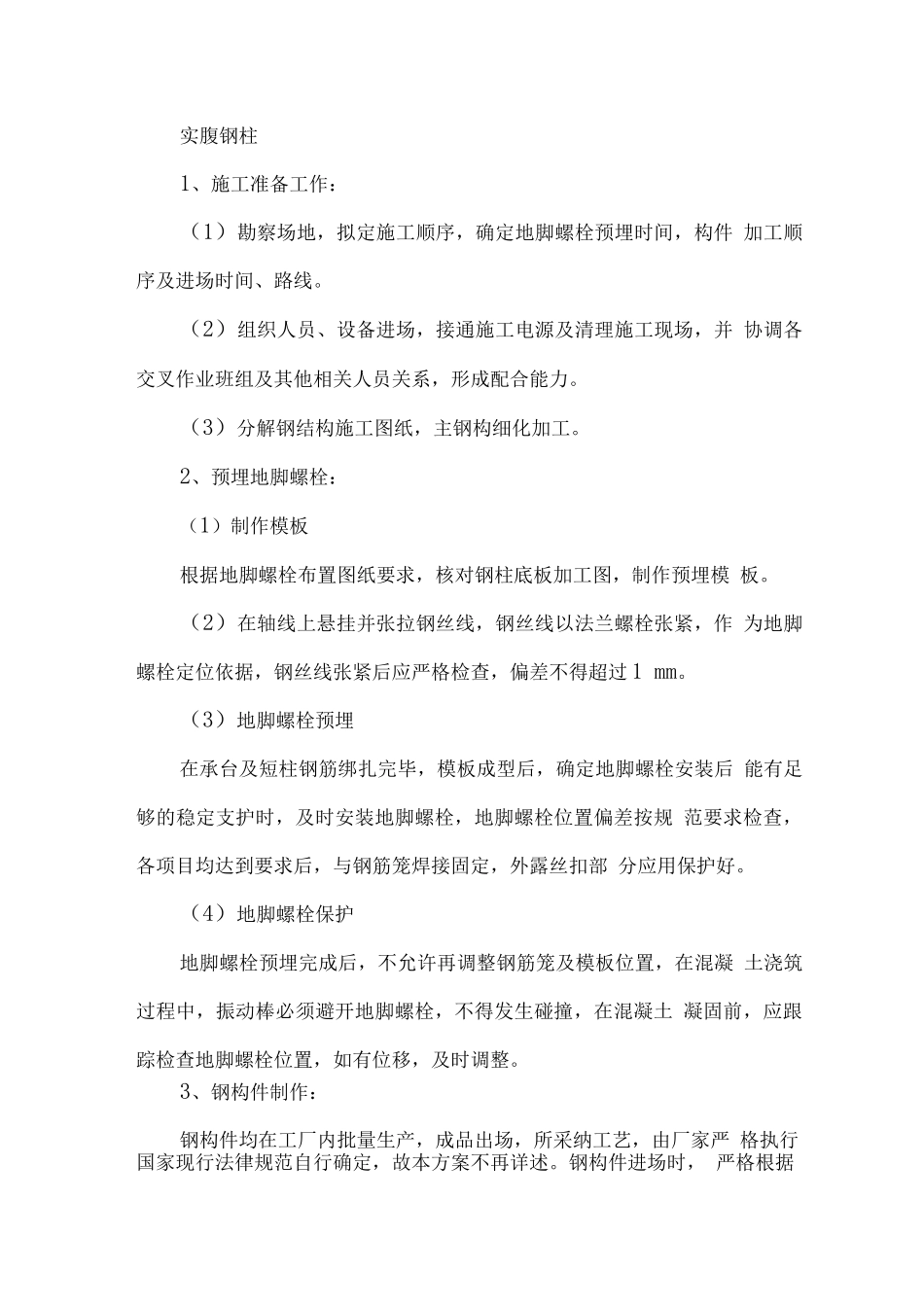

实腹钢柱1、施工准备工作:(1)勘察场地,拟定施工顺序,确定地脚螺栓预埋时间,构件 加工顺序及进场时间、路线
(2)组织人员、设备进场,接通施工电源及清理施工现场,并 协调各交叉作业班组及其他相关人员关系,形成配合能力
(3)分解钢结构施工图纸,主钢构细化加工
2、预埋地脚螺栓:(1)制作模板根据地脚螺栓布置图纸要求,核对钢柱底板加工图,制作预埋模 板
(2)在轴线上悬挂并张拉钢丝线,钢丝线以法兰螺栓张紧,作 为地脚螺栓定位依据,钢丝线张紧后应严格检查,偏差不得超过 1 mm
(3)地脚螺栓预埋在承台及短柱钢筋绑扎完毕,模板成型后,确定地脚螺栓安装后 能有足够的稳定支护时,及时安装地脚螺栓,地脚螺栓位置偏差按规 范要求检查,各项目均达到要求后,与钢筋笼焊接固定,外露丝扣部 分应用保护好
(4)地脚螺栓保护地脚螺栓预埋完成后,不允许再调整钢筋笼及模板位置,在混凝 土浇筑过程中,振动棒必须避开地脚螺栓,不得发生碰撞,在混凝土 凝固前,应跟踪检查地脚螺栓位置,如有位移,及时调整
3、钢构件制作:钢构件均在工厂内批量生产,成品出场,所采纳工艺,由厂家严 格执行国家现行法律规范自行确定,故本方案不再详述
钢构件进场时, 严格根据《钢结构施工质量验收法律规范-GB50205-21》进行进场验收, 所有构件必须有合格证,构件外形尺寸及偏差必须符合法律规范要求,所 用材质必须附带材质证书,主体构件需有复检报告,不合格品不得进 场安装

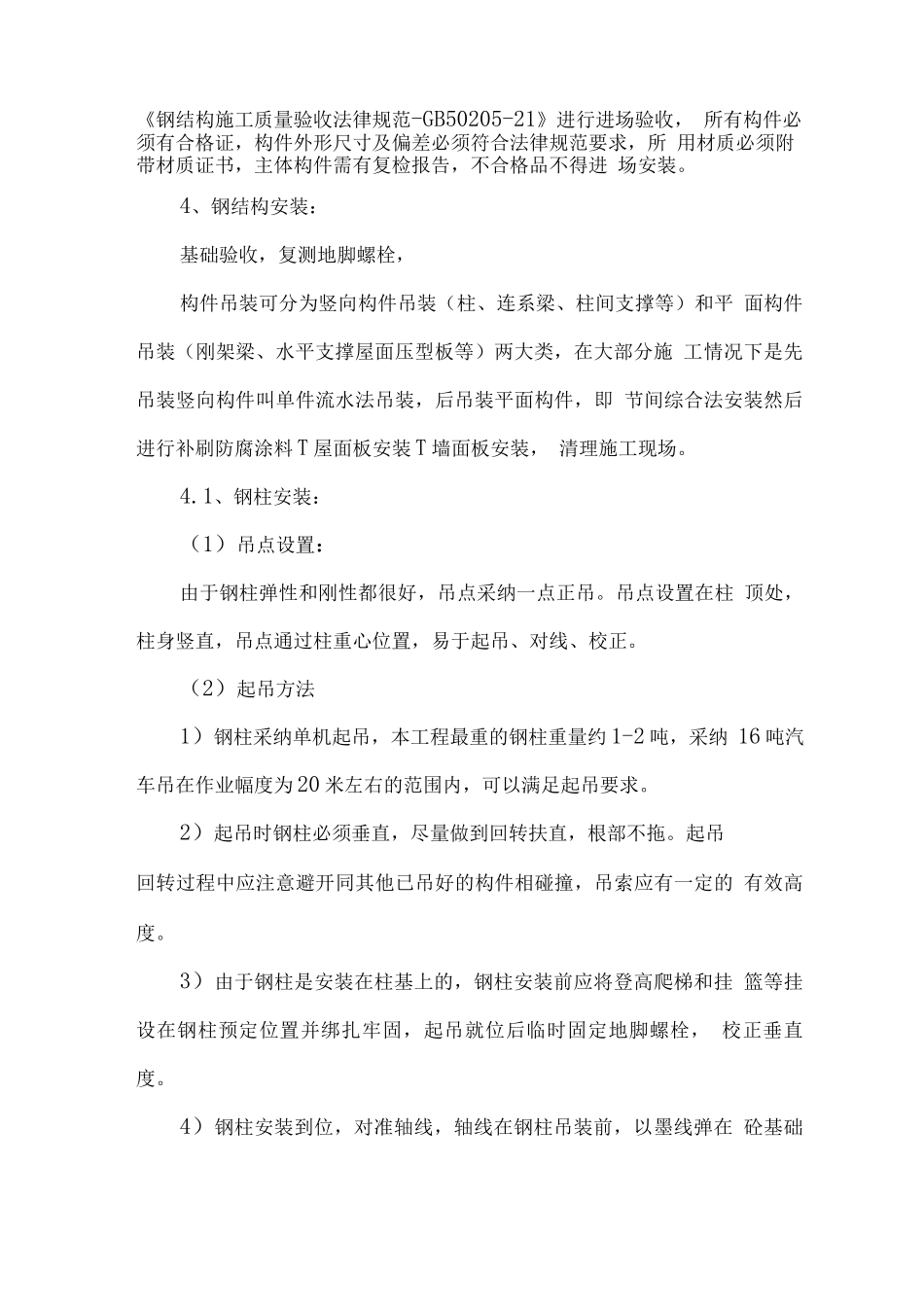

4、钢结构安装:基础验收,复测地脚螺栓,构件吊装可分为竖向构件吊装(柱、连系梁、柱间支撑等)和平 面构件吊装(刚架梁、水平支撑屋面压型板等)两大类,在大部分施 工情况下是先吊装竖向构件叫单件流水法吊装,后吊装平面构件,即 节间综合法安装然后进行补刷防腐涂料 T 屋面板安装 T 墙面板安装, 清理施工现场

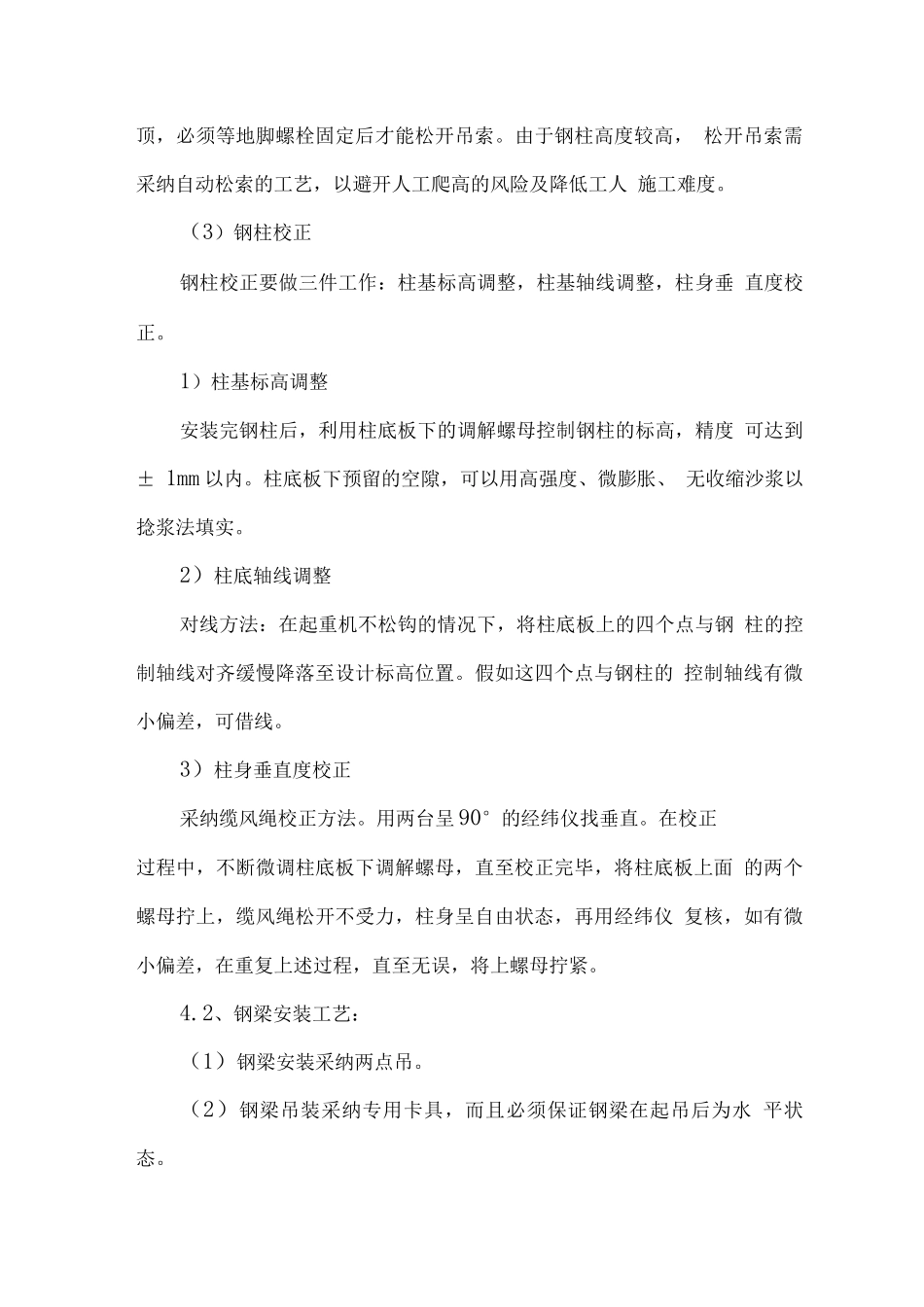

1、钢柱安装:(1)吊点设置:由于钢柱弹性和刚性都很
