室外道路工程施工方案1

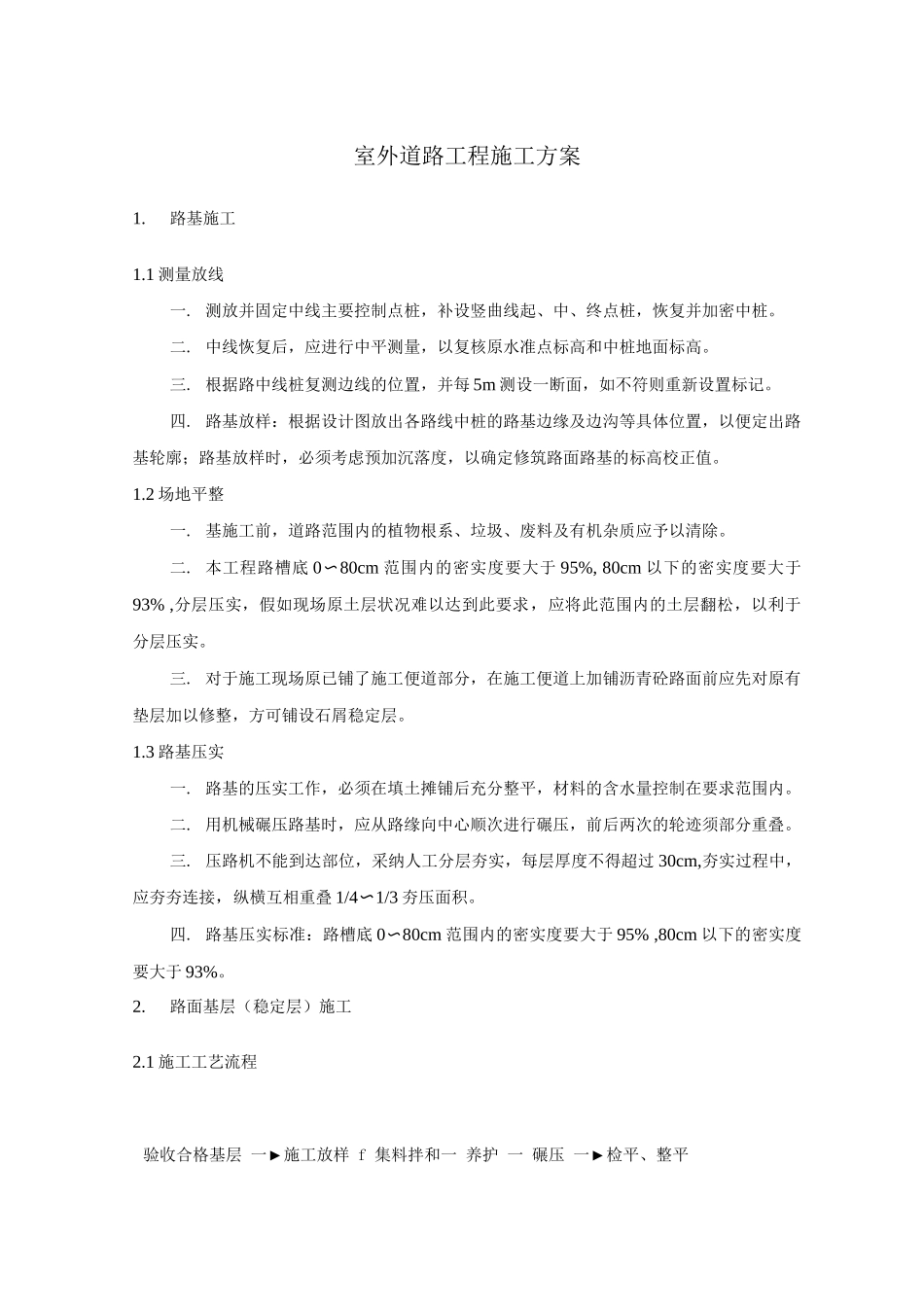

1 测量放线一
测放并固定中线主要控制点桩,补设竖曲线起、中、终点桩,恢复并加密中桩
中线恢复后,应进行中平测量,以复核原水准点标高和中桩地面标高
根据路中线桩复测边线的位置,并每 5m 测设一断面,如不符则重新设置标记
路基放样:根据设计图放出各路线中桩的路基边缘及边沟等具体位置,以便定出路基轮廓;路基放样时,必须考虑预加沉落度,以确定修筑路面路基的标高校正值
2 场地平整一
基施工前,道路范围内的植物根系、垃圾、废料及有机杂质应予以清除
本工程路槽底 0〜80cm 范围内的密实度要大于 95%, 80cm 以下的密实度要大于93% ,分层压实,假如现场原土层状况难以达到此要求,应将此范围内的土层翻松,以利于分层压实
对于施工现场原已铺了施工便道部分,在施工便道上加铺沥青砼路面前应先对原有垫层加以修整,方可铺设石屑稳定层
3 路基压实一
路基的压实工作,必须在填土摊铺后充分整平,材料的含水量控制在要求范围内
用机械碾压路基时,应从路缘向中心顺次进行碾压,前后两次的轮迹须部分重叠
压路机不能到达部位,采纳人工分层夯实,每层厚度不得超过 30cm,夯实过程中,应夯夯连接,纵横互相重叠 1/4〜1/3 夯压面积
路基压实标准:路槽底 0〜80cm 范围内的密实度要大于 95% ,80cm 以下的密实度要大于 93%
路面基层(稳定层)施工2

1 施工工艺流程验收合格基层 一►施工放样 f 集料拌和一 养护 一 碾压 一►检平、整平道路基层施工工艺流程图2
2 施工方法一
施工放样:在垫层上恢复中线,直线段每 15〜20m 设一桩,平曲线段每 10〜15m设一桩,并在两侧路肩边缘设指示桩,指示桩上用明显的标记标出水泥石屑稳定层边缘的设计标高
水泥石屑拌和:石屑必须洁净,不
