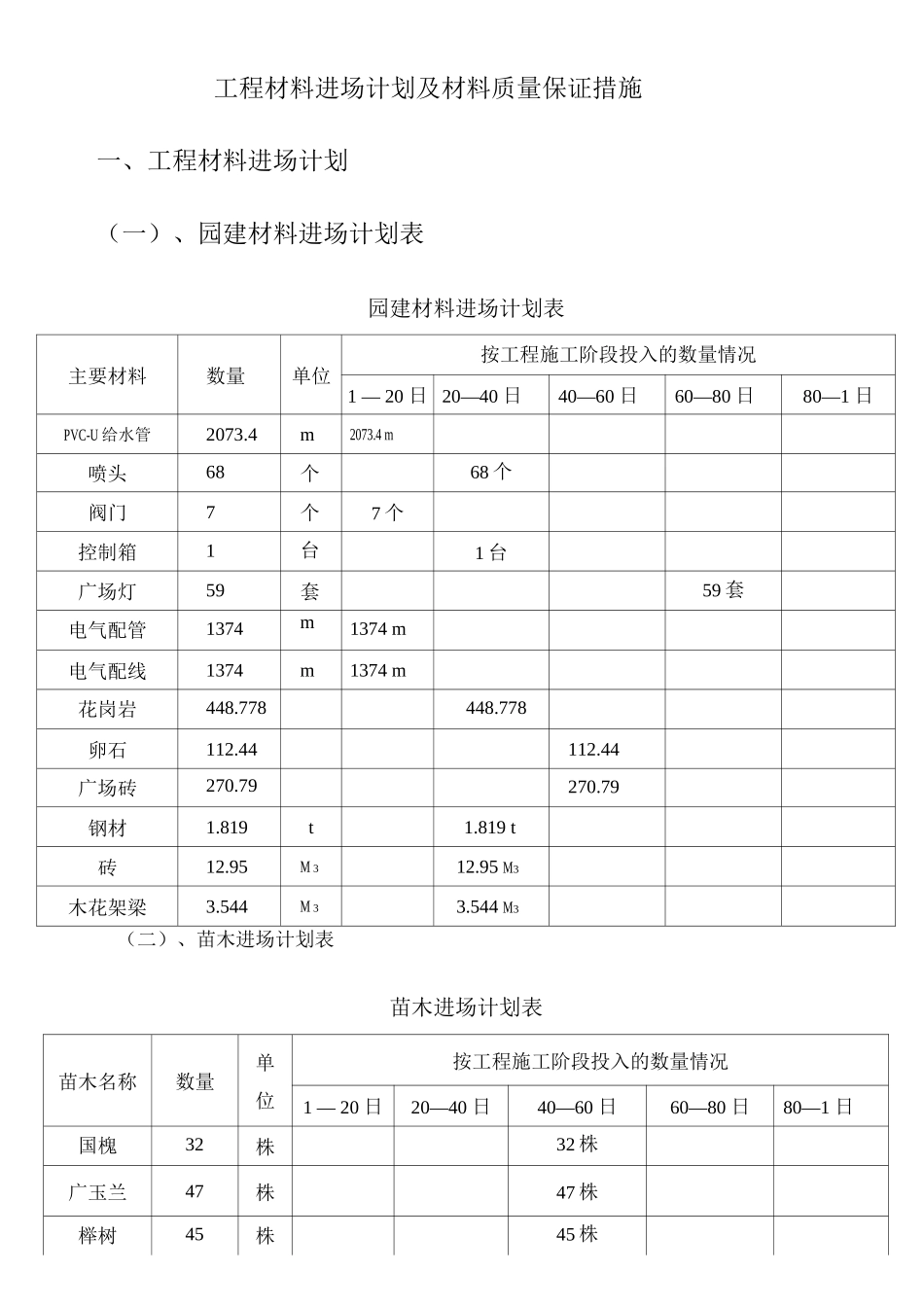

工程材料进场计划及材料质量保证措施一、工程材料进场计划(一)、园建材料进场计划表园建材料进场计划表主要材料数量单位按工程施工阶段投入的数量情况1 — 20 日 20—40 日40—60 日60—80 日80—1 日PVC-U 给水管2073.4m2073.4 m喷头68个68 个阀门7个7 个控制箱1台1 台广场灯59套59 套电气配管1374m1374 m电气配线1374m1374 m花岗岩448.778448.778卵石112.44112.44广场砖270.79270.79钢材1.819t1.819 t砖12.95M 312.95 M3木花架梁3.544M 33.544 M3(二)、苗木进场计划表苗木进场计划表苗木名称数量单位按工程施工阶段投入的数量情况1 — 20 日20—40 日40—60 日60—80 日80—1 日国槐32株32 株广玉兰47株47 株榉树45株45 株大叶女贞41株41 株银杏 B6株6 株合欢62株62 株黑松20株20 株栾树15株15 株桂花入38株38 株桂花 812株12 株红枫26株26 株樱花53株53 株碧桃40株40 株鸡爪戚14株14 株山桃35株35 株红叶李6株6 株榆叶梅10株10 株丁香57株57 株紫薇55株55 株紫荆37株37 株石榴46株46 株垂丝海棠43株43 株黄杨球15株15 株2小叶黄杨933.37933.37红叶小檗792.73792.73金叶女贞754.12754.12小龙柏464.38464.38白三叶834834麦冬7611.857611.85、材料质量保证措施(一)、材料质量保证的依据1、国家、行业和地方标准、法律规范、规程和规定;2、工程设计文件及施工图;3、施工合同;4、施工组织设计5、产品材质证明,检测报告等。(二)、设专职材料管理人员,保证责任到人专职材料员严格控制进场材料的检查、保管和使用。(三)、材料进场前的质量控制1、认真阅读工程设计文件、施工图、施工组织设计等与工程所用材料有关的文件,熟悉这些文件对材料品种、规格、型号、技术要求、厂家等内容,列出详尽的需用材料计划。2、认真查阅所有材料的质量标准,及时与厂家做好技术要求和质量标准交底。(四)、材料进场的质量控制1、物、单相符材料进场时应检查到场材料的实际情况与所要求的品种、规格、型号技术要求、厂家等是否相符,以上内容与产品质量证明书是否相符。2、进场的原材料、成品、半成品、构配件都必须有质量保证资料(产品合格证、质量证明书、质量检验报告单等),且必须盖有生产单位或供货单位的红章。3、及时复验:采纳正确的取样方法,明确复验项目;取样频率应正确;4、合格材料、不合格材料、待检材料均应有明显界限和标识,不合格材料应及时清理出场。5、特别材料的供应渠...
