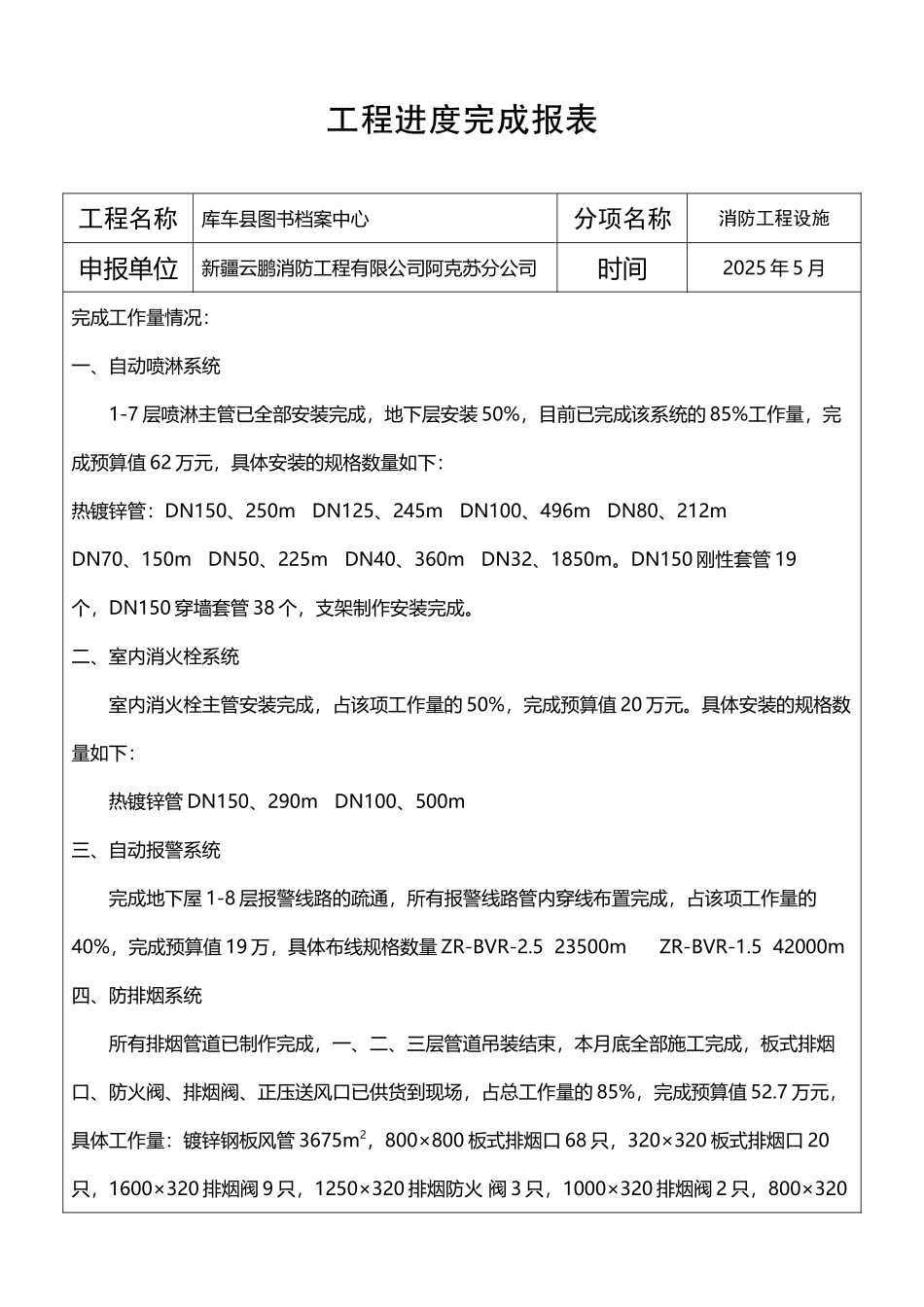

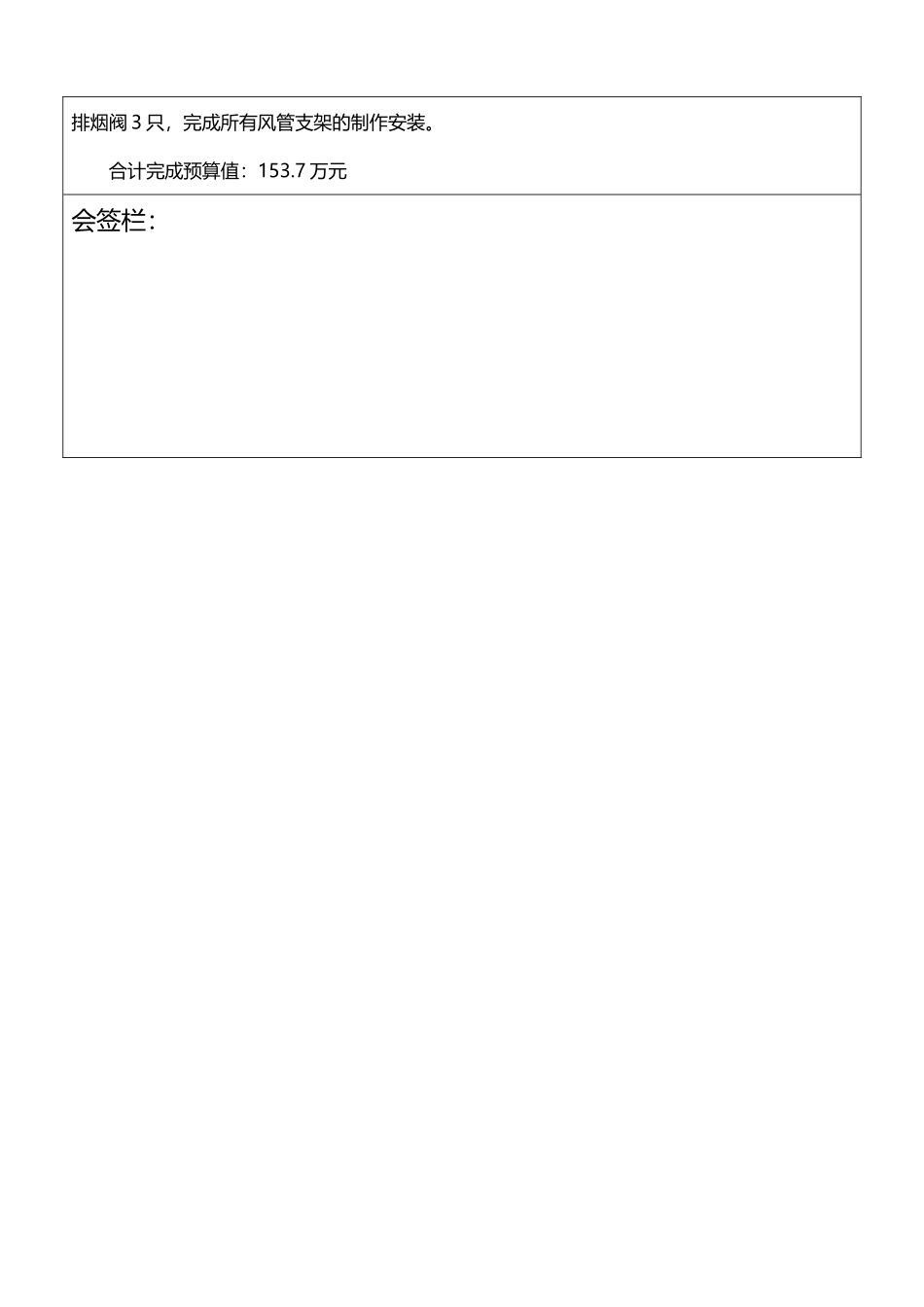

工程进度完成报表(2 页)Good is good, but better carries it.精益求精,善益求善。工程进度完成报表工程名称库车县图书档案中心分项名称消防工程设施申报单位新疆云鹏消防工程有限公司阿克苏分公司时间2025 年 5 月完成工作量情况:一、自动喷淋系统1-7 层喷淋主管已全部安装完成,地下层安装 50%,目前已完成该系统的 85%工作量,完成预算值 62 万元,具体安装的规格数量如下:热镀锌管:DN150、250m DN125、245m DN100、496m DN80、212m DN70、150m DN50、225m DN40、360m DN32、1850m。DN150 刚性套管 19个,DN150 穿墙套管 38 个,支架制作安装完成。二、室内消火栓系统室内消火栓主管安装完成,占该项工作量的 50%,完成预算值 20 万元。具体安装的规格数量如下:热镀锌管 DN150、290m DN100、500m三、自动报警系统完成地下屋 1-8 层报警线路的疏通,所有报警线路管内穿线布置完成,占该项工作量的40%,完成预算值 19 万,具体布线规格数量 ZR-BVR-2.5 23500m ZR-BVR-1.5 42000m四、防排烟系统所有排烟管道已制作完成,一、二、三层管道吊装结束,本月底全部施工完成,板式排烟口、防火阀、排烟阀、正压送风口已供货到现场,占总工作量的 85%,完成预算值 52.7 万元,具体工作量:镀锌钢板风管 3675m2,800×800 板式排烟口 68 只,320×320 板式排烟口 20只,1600×320 排烟阀 9 只,1250×320 排烟防火 阀 3 只,1000×320 排烟阀 2 只,800×320排烟阀 3 只,完成所有风管支架的制作安装。合计完成预算值:153.7 万元会签栏:<【'`];#].]$'(…~[—[\"【¥/:(&·《?<

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程进度完成报表

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
