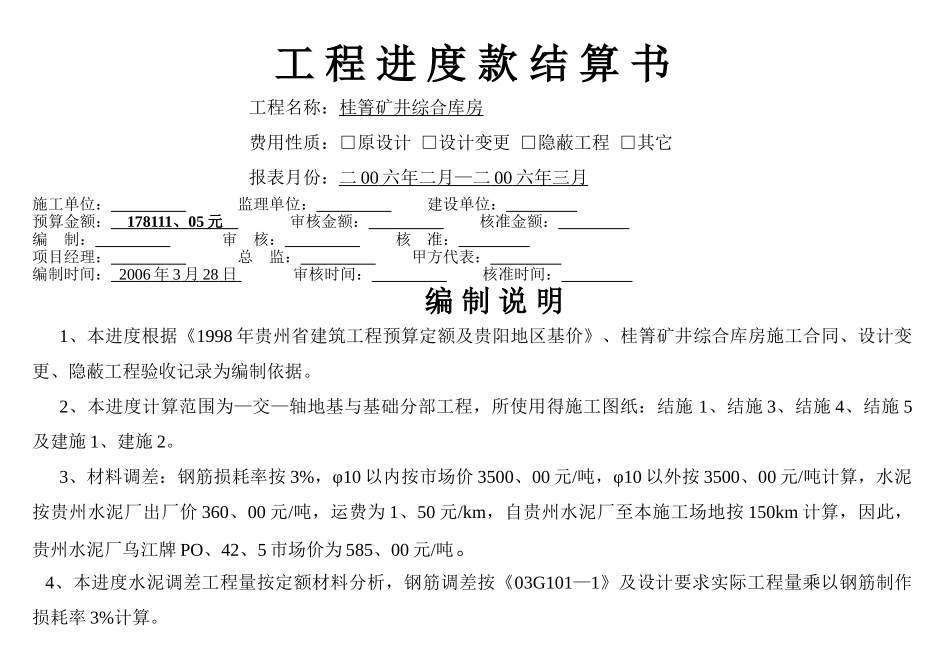

工 程 进 度 款 结 算 书工程名称:桂箐矿井综合库房费用性质:□原设计 □设计变更 □隐蔽工程 □其它报表月份:二 00 六年二月—二 00 六年三月 施工单位: 监理单位: 建设单位: 预算金额: 178111 、 05 元 审核金额: 核准金额: 编 制: 审 核: 核 准: 项目经理: 总 监: 甲方代表: 编制时间: 2006 年 3 月 28 日 审核时间: 核准时间: 编 制 说 明1、本进度根据《1998 年贵州省建筑工程预算定额及贵阳地区基价》、桂箐矿井综合库房施工合同、设计变更、隐蔽工程验收记录为编制依据。2、本进度计算范围为—交—轴地基与基础分部工程,所使用得施工图纸:结施 1、结施 3、结施 4、结施 5及建施 1、建施 2。3、材料调差:钢筋损耗率按 3%,φ10 以内按市场价 3500、00 元/吨,φ10 以外按 3500、00 元/吨计算,水泥按贵州水泥厂出厂价 360、00 元/吨,运费为 1、50 元/km,自贵州水泥厂至本施工场地按 150km 计算,因此,贵州水泥厂乌江牌 PO、42、5 市场价为 585、00 元/吨。 4、本进度水泥调差工程量按定额材料分析,钢筋调差按《03G101—1》及设计要求实际工程量乘以钢筋制作损耗率 3%计算。建安工程进度(二、三月份)预算表建设单位: 贵州黔西桂箐煤炭开发有限公司工程名称:桂箐矿井综合库房 2006 年 3 月 28 日 共 3 页 第 1 页序号定 额编 号分 部 分 项 工 程 名 称单 位数 量单 价(基 价)总 价人工费材料费机械费合计人工费材料费机械费合计第一分部土、石方工程11—4人工挖基槽土方(基槽深度 2m 以内)100m3 0、5741587910、9421—91 机械打眼爆破基础梁基槽石方(坚石)100m3 0、86460725246、2131—8人工挖孔桩土方(孔深 8m 以内)100m3 0、18779061478、4241—12 人工挖孔桩土方(孔深 12m 以内)100m3 0、346399673451、5751—14 人工挖孔桩土方(孔深 16m 以内)100m3 0、037112819475、5961—26 挖孔桩人工凿石(孔深 8m 以内)100m3 0、73771973114555、5671—28 挖孔桩人工凿石(孔深 12m 以内)100m3 0、0985234512309、9281—30 挖孔桩人工凿石(孔深 16m 以内)100m3 0、0997266592657、9091—35 人工回填土100m3 4、56212795834、80101—70 反铲挖掘机挖、自卸汽车运土方(运距1km 以内)×系数 1、251000m3 0、4855146067091、2111协商价 孔桩基底钎探(深度 5m 以内)m162、0068...
