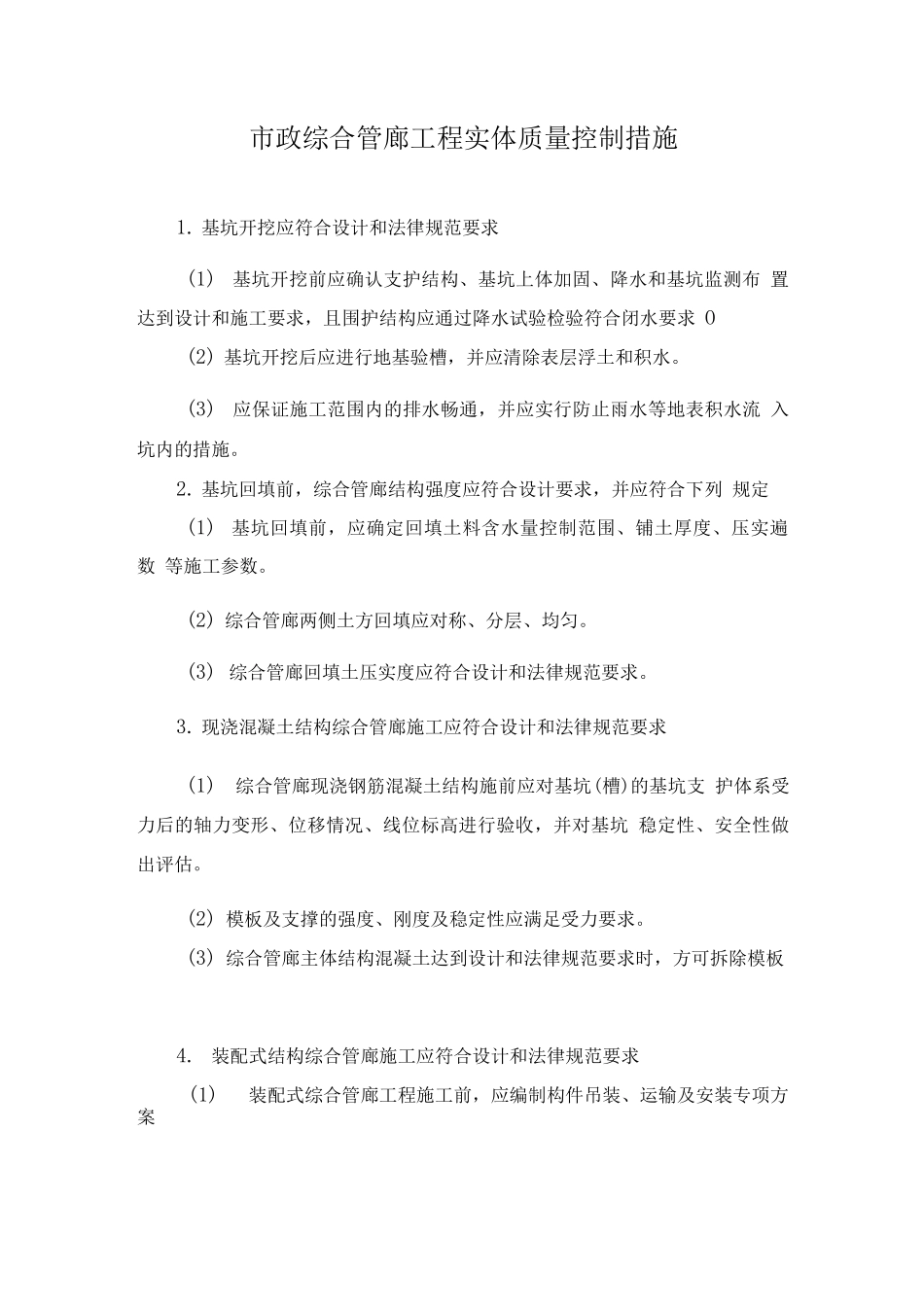

市政综合管廊工程实体质量控制措施1
基坑开挖应符合设计和法律规范要求(1)基坑开挖前应确认支护结构、基坑上体加固、降水和基坑监测布 置达到设计和施工要求,且围护结构应通过降水试验检验符合闭水要求 O(2) 基坑开挖后应进行地基验槽,并应清除表层浮土和积水
(3)应保证施工范围内的排水畅通,并应实行防止雨水等地表积水流 入坑内的措施
基坑回填前,综合管廊结构强度应符合设计要求,并应符合下列 规定(1)基坑回填前,应确定回填土料含水量控制范围、铺土厚度、压实遍数 等施工参数
(2) 综合管廊两侧土方回填应对称、分层、均匀
(3) 综合管廊回填土压实度应符合设计和法律规范要求
现浇混凝土结构综合管廊施工应符合设计和法律规范要求(1)综合管廊现浇钢筋混凝土结构施前应对基坑(槽)的基坑支 护体系受力后的轴力变形、位移情况、线位标高进行验收,并对基坑 稳定性、安全性做出评估
(2) 模板及支撑的强度、刚度及稳定性应满足受力要求
(3) 综合管廊主体结构混凝土达到设计和法律规范要求时,方可拆除模板4

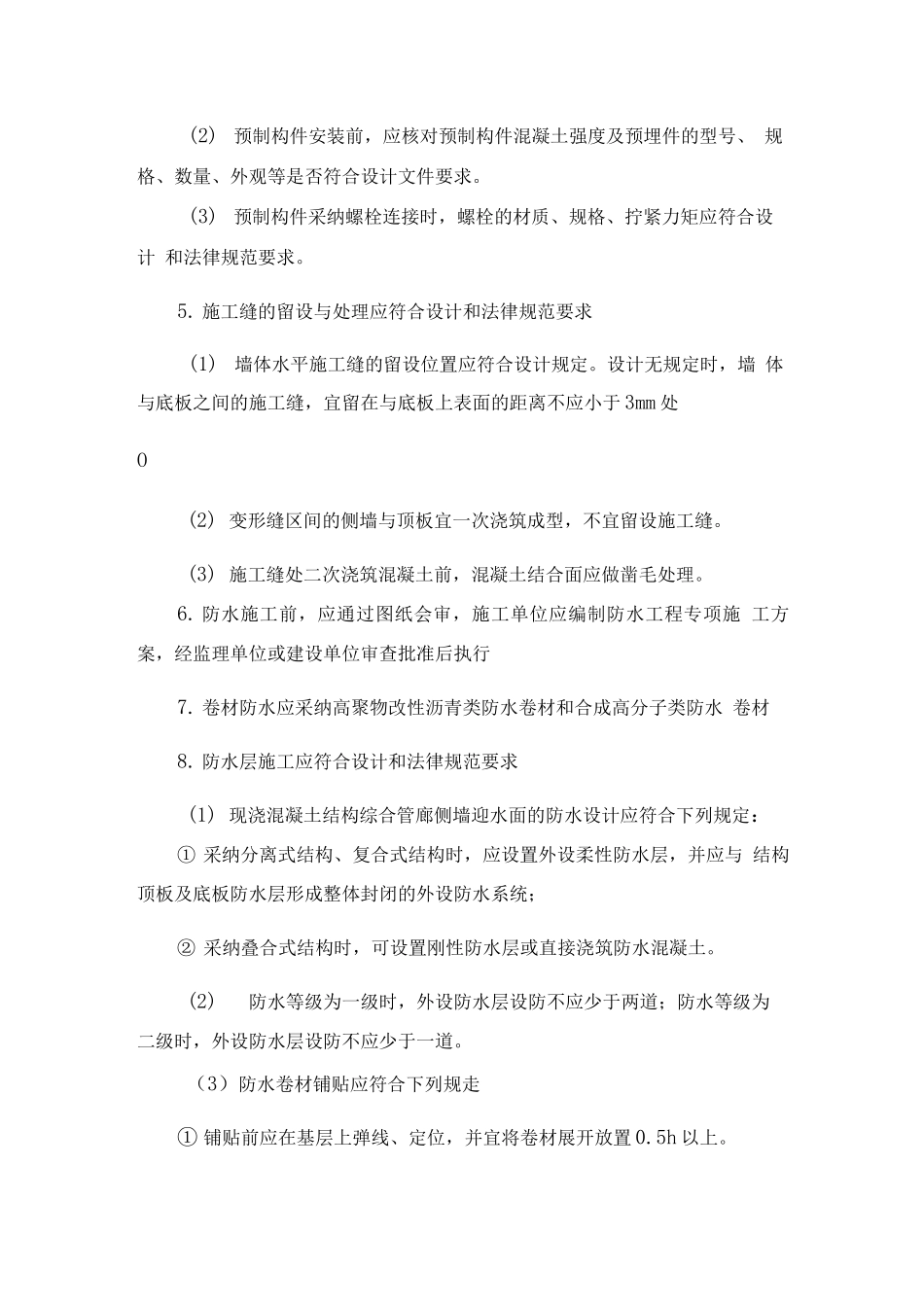

装配式结构综合管廊施工应符合设计和法律规范要求(1)装配式综合管廊工程施工前,应编制构件吊装、运输及安装专项方案(2)预制构件安装前,应核对预制构件混凝土强度及预埋件的型号、 规格、数量、外观等是否符合设计文件要求
(3) 预制构件采纳螺栓连接时,螺栓的材质、规格、拧紧力矩应符合设计 和法律规范要求
施工缝的留设与处理应符合设计和法律规范要求(1)墙体水平施工缝的留设位置应符合设计规定
设计无规定时,墙 体与底板之间的施工缝,宜留在与底板上表面的距离不应小于 3mm 处O(2) 变形缝区间的侧墙与顶板宜一次浇筑成型,不宜留设施工缝
(3) 施工缝处二次浇筑混凝土前,混凝土结合面应做凿毛处理
防水施工前,应通过图纸会审,施工单位应编制防水工程专项施 工方案,经监理单
