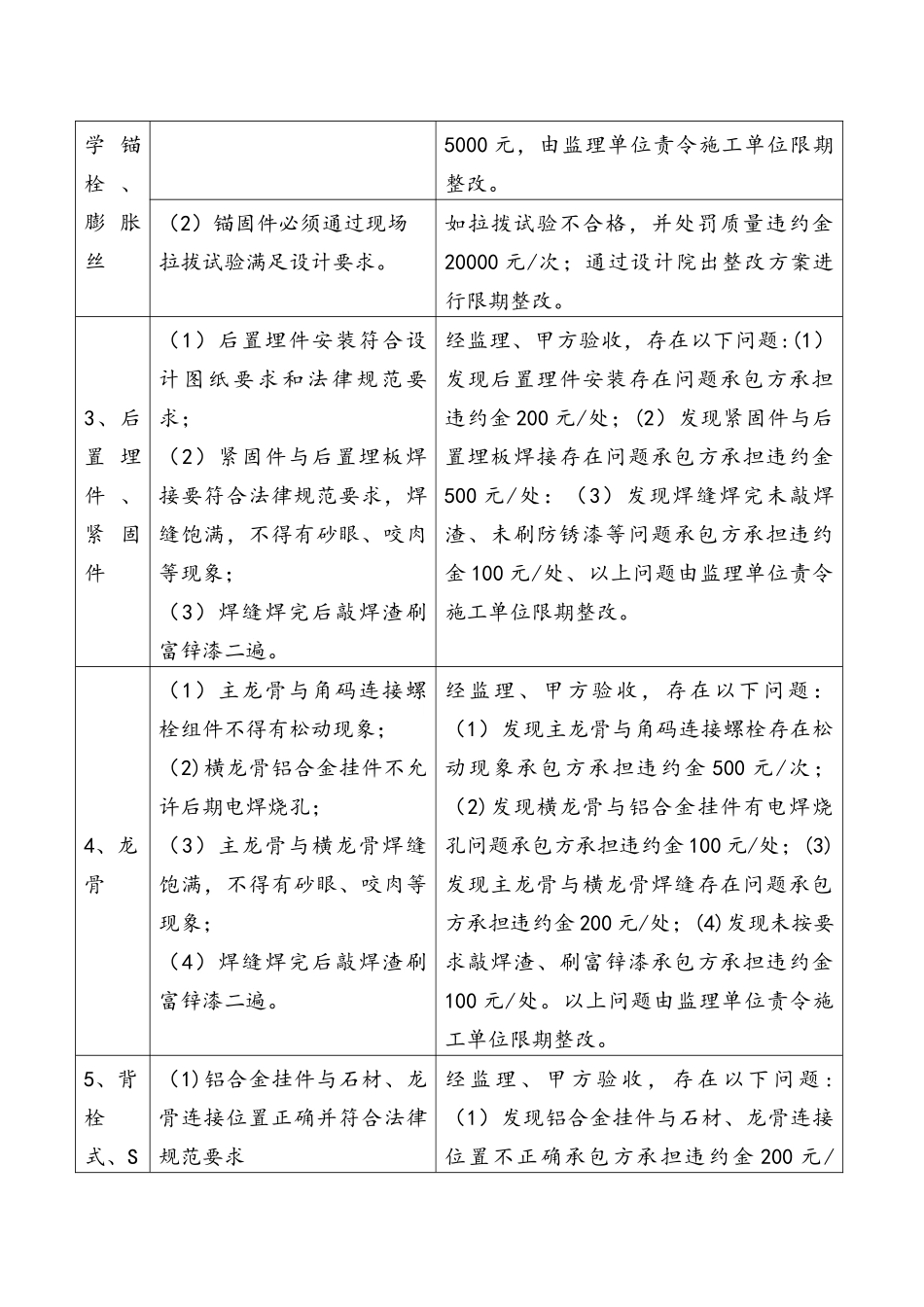

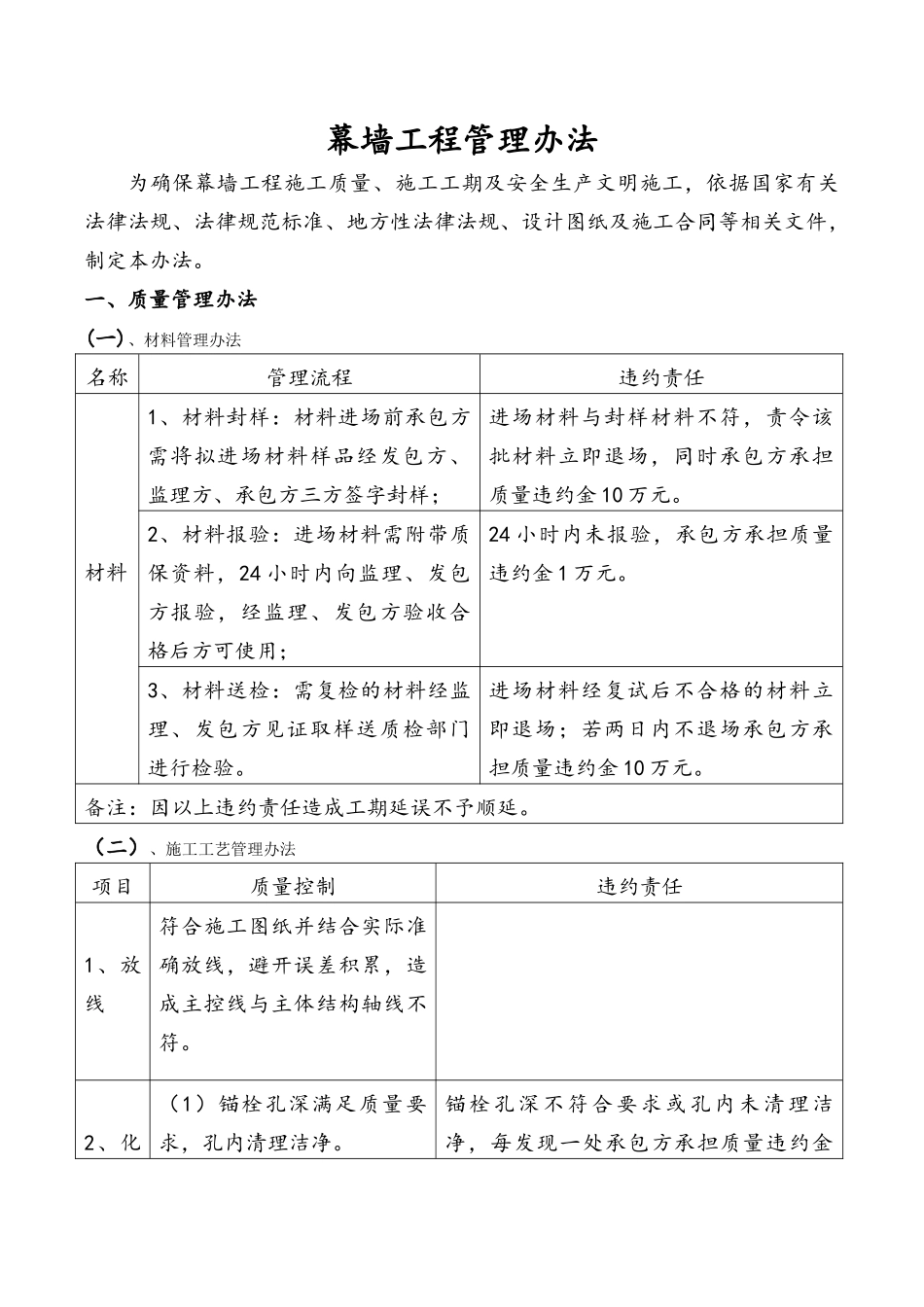

幕墙工程管理办法为确保幕墙工程施工质量、施工工期及安全生产文明施工,依据国家有关法律法规、法律规范标准、地方性法律法规、设计图纸及施工合同等相关文件,制定本办法。一、质量管理办法(一)、材料管理办法名称管理流程违约责任材料1、材料封样:材料进场前承包方需将拟进场材料样品经发包方、监理方、承包方三方签字封样;进场材料与封样材料不符,责令该批材料立即退场,同时承包方承担质量违约金 10 万元。2、材料报验:进场材料需附带质保资料,24 小时内向监理、发包方报验,经监理、发包方验收合格后方可使用;24 小时内未报验,承包方承担质量违约金 1 万元。3、材料送检:需复检的材料经监理、发包方见证取样送质检部门进行检验。进场材料经复试后不合格的材料立即退场;若两日内不退场承包方承担质量违约金 10 万元。备注:因以上违约责任造成工期延误不予顺延。(二)、施工工艺管理办法项目质量控制违约责任1、放线符合施工图纸并结合实际准确放线,避开误差积累,造成主控线与主体结构轴线不符。2、化(1)锚栓孔深满足质量要求,孔内清理洁净。锚栓孔深不符合要求或孔内未清理洁净,每发现一处承包方承担质量违约金学 锚栓 、膨 胀丝5000 元,由监理单位责令施工单位限期整改。(2)锚固件必须通过现场拉拔试验满足设计要求。如拉拨试验不合格,并处罚质量违约金20000 元/次;通过设计院出整改方案进行限期整改。3、后置 埋件 、紧 固件(1)后置埋件安装符合设计图纸要求和法律规范要求;(2)紧固件与后置埋板焊接要符合法律规范要求,焊缝饱满,不得有砂眼、咬肉等现象;(3)焊缝焊完后敲焊渣刷富锌漆二遍。经监理、甲方验收,存在以下问题:(1)发现后置理件安装存在问题承包方承担违约金 200 元/处;(2)发现紧固件与后置埋板焊接存在问题承包方承担违约金500 元/处:(3)发现焊缝焊完未敲焊渣、未刷防锈漆等问题承包方承担违约金 100 元/处、以上问题由监理单位责令施工单位限期整改。4、龙骨(1)主龙骨与角码连接螺栓组件不得有松动现象;(2)横龙骨铝合金挂件不允许后期电焊烧孔;(3)主龙骨与横龙骨焊缝饱满,不得有砂眼、咬肉等现象;(4)焊缝焊完后敲焊渣刷富锌漆二遍。经监理、甲方验收,存在以下问题:(1)发现主龙骨与角码连接螺栓存在松动现象承包方承担违约金 500 元/次;(2)发现横龙骨与铝合金挂件有电焊烧孔问题承包方承担违约金 100 元/处;(3)发现主龙骨与横龙骨焊缝存在问题...
