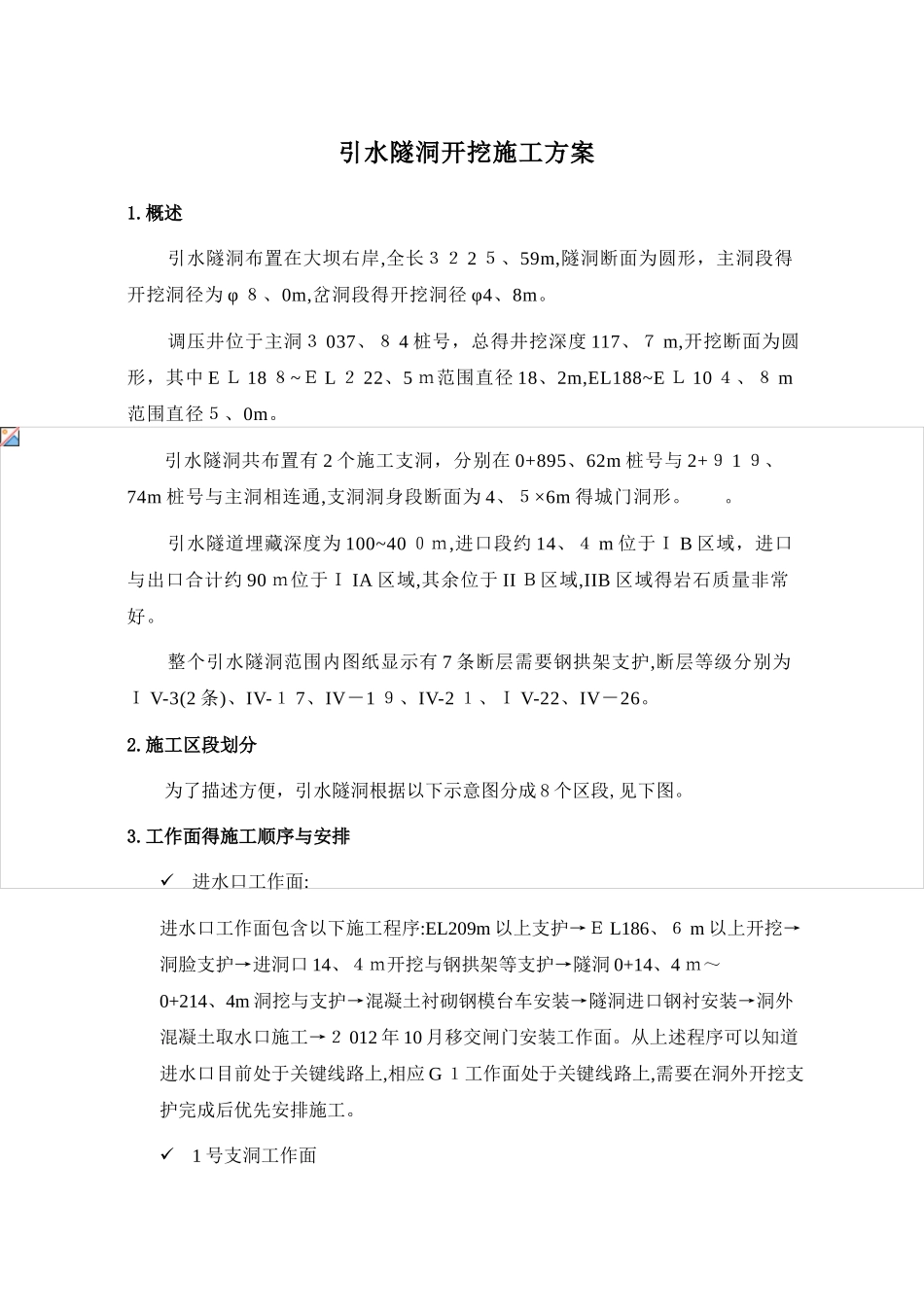

引水隧洞开挖施工方案1
概述引水隧洞布置在大坝右岸,全长32 2 5、59m,隧洞断面为圆形,主洞段得开挖洞径为 φ 8、0m,岔洞段得开挖洞径 φ4、8m
调压井位于主洞3 037、8 4 桩号,总得井挖深度 117、7 m,开挖断面为圆形,其中 E L 18 8~E L 2 22、5 m范围直径 18、2m,EL188~E L 10 4、8 m范围直径5、0m
引水隧洞共布置有 2 个施工支洞,分别在 0+895、62m 桩号与 2+9 1 9、74m 桩号与主洞相连通,支洞洞身段断面为 4、5×6m 得城门洞形
引水隧道埋藏深度为 100~40 0m,进口段约 14、4 m 位于I B 区域,进口与出口合计约 90 m位于I IA 区域,其余位于 II B区域,IIB 区域得岩石质量非常好
整个引水隧洞范围内图纸显示有 7 条断层需要钢拱架支护,断层等级分别为I V-3(2 条)、IV-1 7、IV-1 9、IV-2 1、I V-22、IV-26
施工区段划分为了描述方便,引水隧洞根据以下示意图分成 8 个区段,见下图
工作面得施工顺序与安排进水口工作面:进水口工作面包含以下施工程序:EL209m 以上支护→E L186、6 m 以上开挖→洞脸支护→进洞口 14、4m开挖与钢拱架等支护→隧洞 0+14、4 m~0+214、4m 洞挖与支护→混凝土衬砌钢模台车安装→隧洞进口钢衬安装→洞外混凝土取水口施工→2 012 年 10 月移交闸门安装工作面
从上述程序可以知道进水口目前处于关键线路上,相应 G 1工作面处于关键线路上,需要在洞外开挖支护完成后优先安排施工
1 号支洞工作面1 号支洞目前已经开挖完成,正在进行交叉口段施工
G2 与G 3 工作面最先具备开挖条件
2 号支洞工作面2号支洞进口位于开关站内,目前洞脸已经出露,近期即可开始施工
