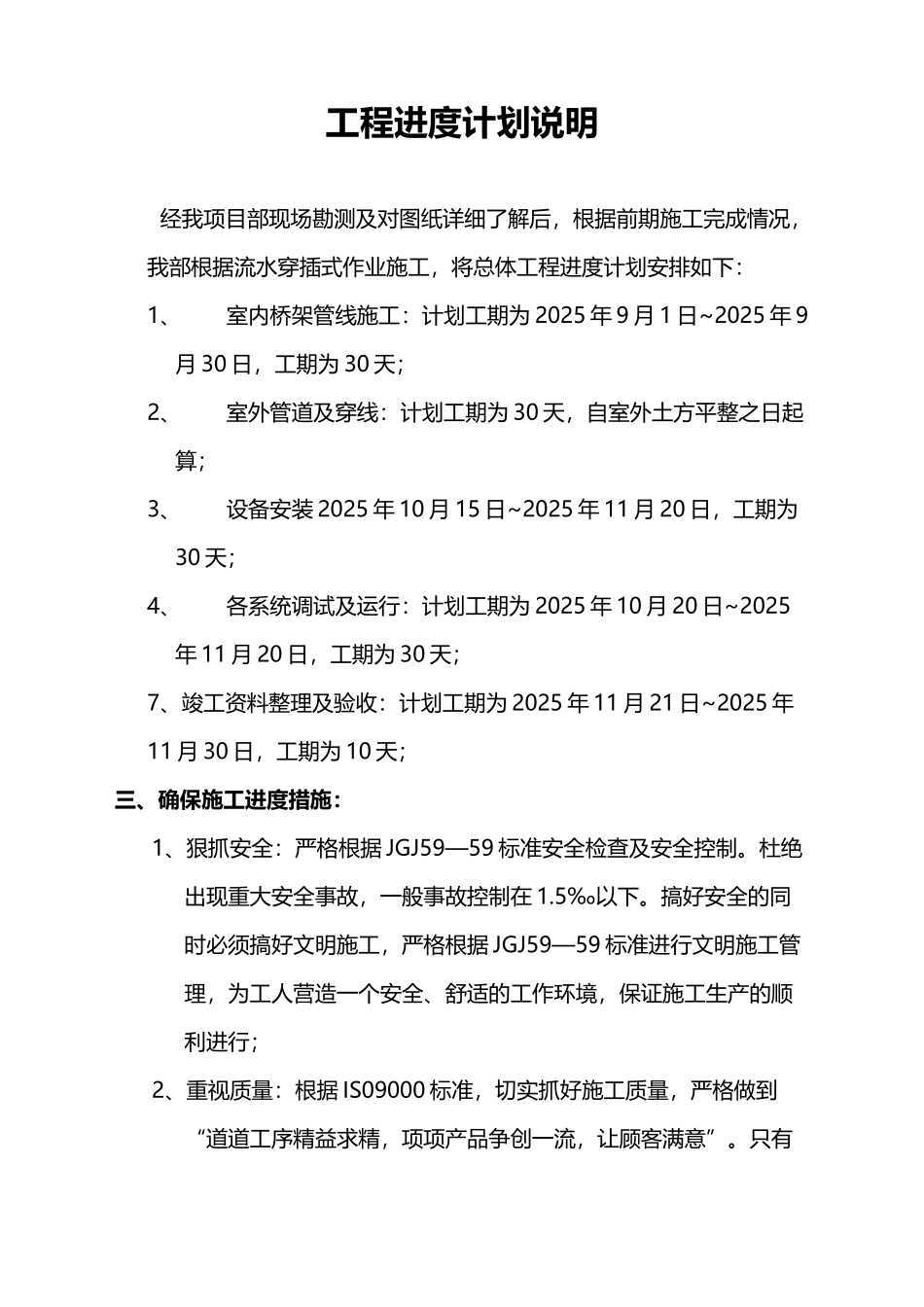

肥东皖新翡翠庄园智能化一期工程进度计划深圳市博大建设集团有限公司 (盖单位章) 2025 年 9 月 21 日工程进度计划说明 经我项目部现场勘测及对图纸详细了解后,根据前期施工完成情况,我部根据流水穿插式作业施工,将总体工程进度计划安排如下:1、室内桥架管线施工:计划工期为 2025 年 9 月 1 日~2025 年 9月 30 日,工期为 30 天;2、室外管道及穿线:计划工期为 30 天,自室外土方平整之日起算;3、设备安装 2025 年 10 月 15 日~2025 年 11 月 20 日,工期为30 天;4、各系统调试及运行:计划工期为 2025 年 10 月 20 日~2025年 11 月 20 日,工期为 30 天;7、竣工资料整理及验收:计划工期为 2025 年 11 月 21 日~2025 年11 月 30 日,工期为 10 天;三、确保施工进度措施:1、狠抓安全:严格根据 JGJ59—59 标准安全检查及安全控制
杜绝出现重大安全事故,一般事故控制在 1
搞好安全的同时必须搞好文明施工,严格根据 JGJ59—59 标准进行文明施工管理,为工人营造一个安全、舒适的工作环境,保证施工生产的顺利进行;2、重视质量:根据 IS09000 标准,切实抓好施工质量,严格做到“道道工序精益求精,项项产品争创一流,让顾客满意”
只有在保证质量、杜绝返工现象发生的前提下,才能保证施工进度,搞好安全生产及文明施工;3、思想上高度的重视:保证进度,提前竣工是减少工程成本的有效手段,项目监理部的全体人员都必须时刻注意抓施工进度;4、根据工程形象进度,按计划供应材料到现场,确保施工需要;5、利用网络施工技术,科学组织施工:根据工程的实际,编制科
