强夯施工技术交底表 C2-1 编号工程名称辽宁大唐国际阜新日产 1200 万 NM3 煤制天然气项目—场地平整工程—Ⅰ标段交底日期2025 年 11 月 20 日施工单位中铁十四局分项工程名称强夯交底提要平整场地填土区强夯施工一、施工准备1
1 技术准备1.应有工程地质勘察报告、强夯场地平面图及设计对强夯的效果要求等技术资料
2.结合场区内的具体的情况,编制施工方案
3.对现场施工人员进行技术交底,专业工种应进行短期专业技术培训

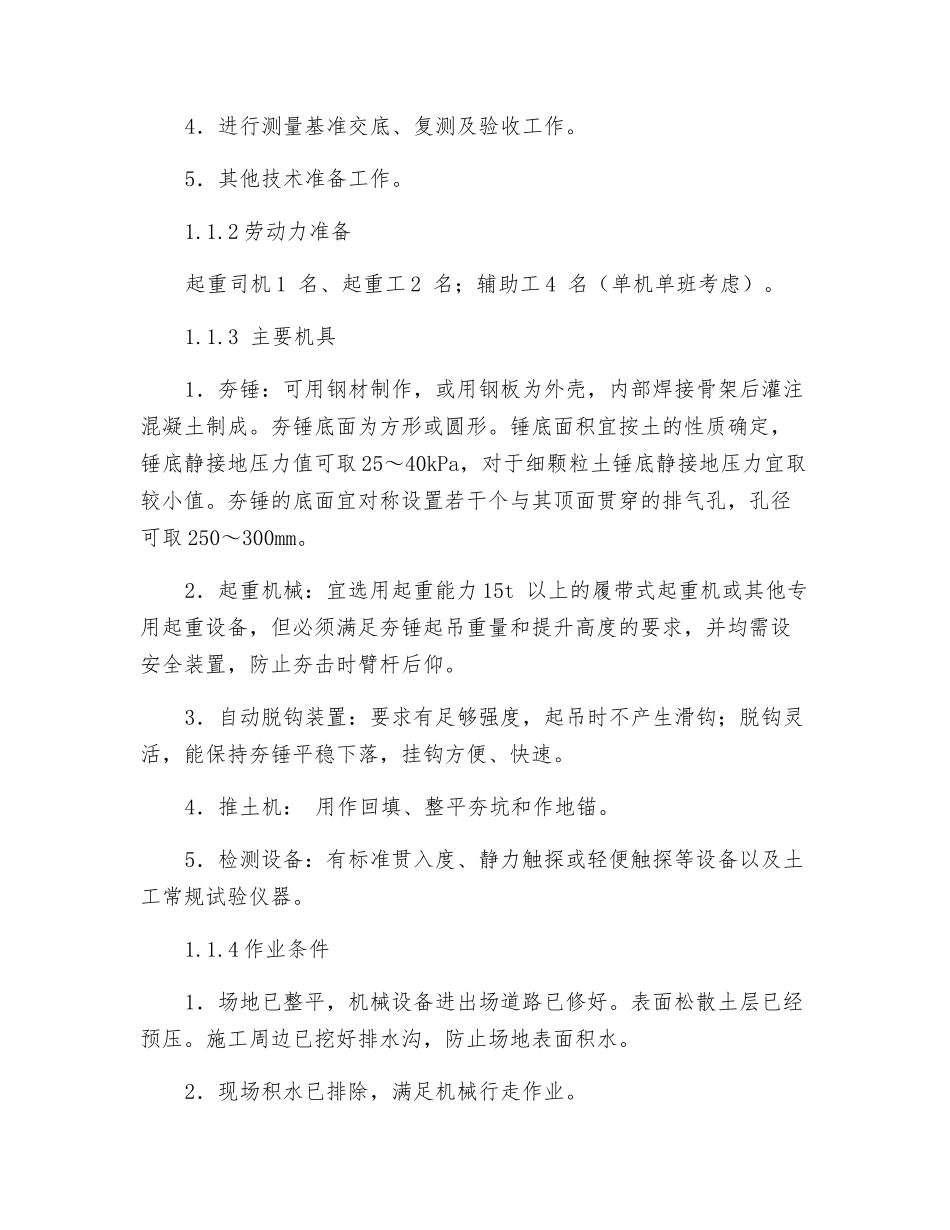

4.进行测量基准交底、复测及验收工作
5.其他技术准备工作
2 劳动力准备起重司机 1 名、起重工 2 名;辅助工 4 名(单机单班考虑)
3 主要机具1.夯锤:可用钢材制作,或用钢板为外壳,内部焊接骨架后灌注混凝土制成
夯锤底面为方形或圆形
锤底面积宜按土的性质确定,锤底静接地压力值可取 25~40kPa,对于细颗粒土锤底静接地压力宜取较小值
夯锤的底面宜对称设置若干个与其顶面贯穿的排气孔,孔径可取 250~300mm
2.起重机械:宜选用起重能力 15t 以上的履带式起重机或其他专用起重设备,但必须满足夯锤起吊重量和提升高度的要求,并均需设安全装置,防止夯击时臂杆后仰
3.自动脱钩装置:要求有足够强度,起吊时不产生滑钩;脱钩灵活,能保持夯锤平稳下落,挂钩方便、快速
4.推土机: 用作回填、整平夯坑和作地锚
5.检测设备:有标准贯入度、静力触探或轻便触探等设备以及土工常规试验仪器
4 作业条件1.场地已整平,机械设备进出场道路已修好
表面松散土层已经预压
施工周边已挖好排水沟,防止场地表面积水
2.现场积水已排除,满足机械行走作业
二、施工工艺1
1 工艺流程场地平整→布置夯点→机械就位→夯锤起吊至预定高度→夯锤自由下落→按设计要求重复夯击→低能量夯实表层松土1
2 强夯要求1 夯点的夯击次数,应按设计文件规定
