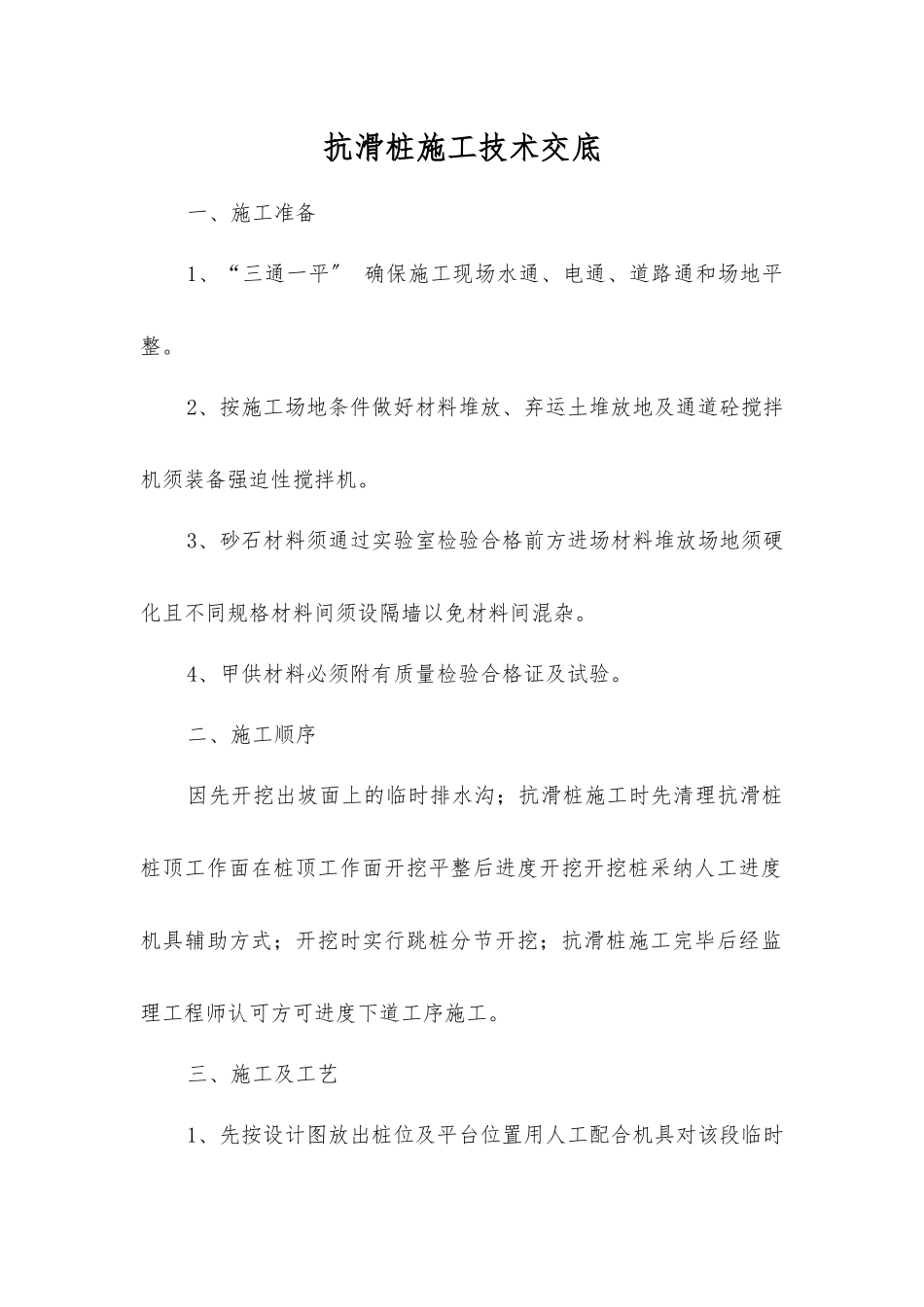

抗滑桩施工技术交底一、施工准备1、“三通一平〞 确保施工现场水通、电通、道路通和场地平整
2、按施工场地条件做好材料堆放、弃运土堆放地及通道砼搅拌机须装备强迫性搅拌机
3、砂石材料须通过实验室检验合格前方进场材料堆放场地须硬化且不同规格材料间须设隔墙以免材料间混杂
4、甲供材料必须附有质量检验合格证及试验
二、施工顺序因先开挖出坡面上的临时排水沟;抗滑桩施工时先清理抗滑桩桩顶工作面在桩顶工作面开挖平整后进度开挖开挖桩采纳人工进度机具辅助方式;开挖时实行跳桩分节开挖;抗滑桩施工完毕后经监理工程师认可方可进度下道工序施工

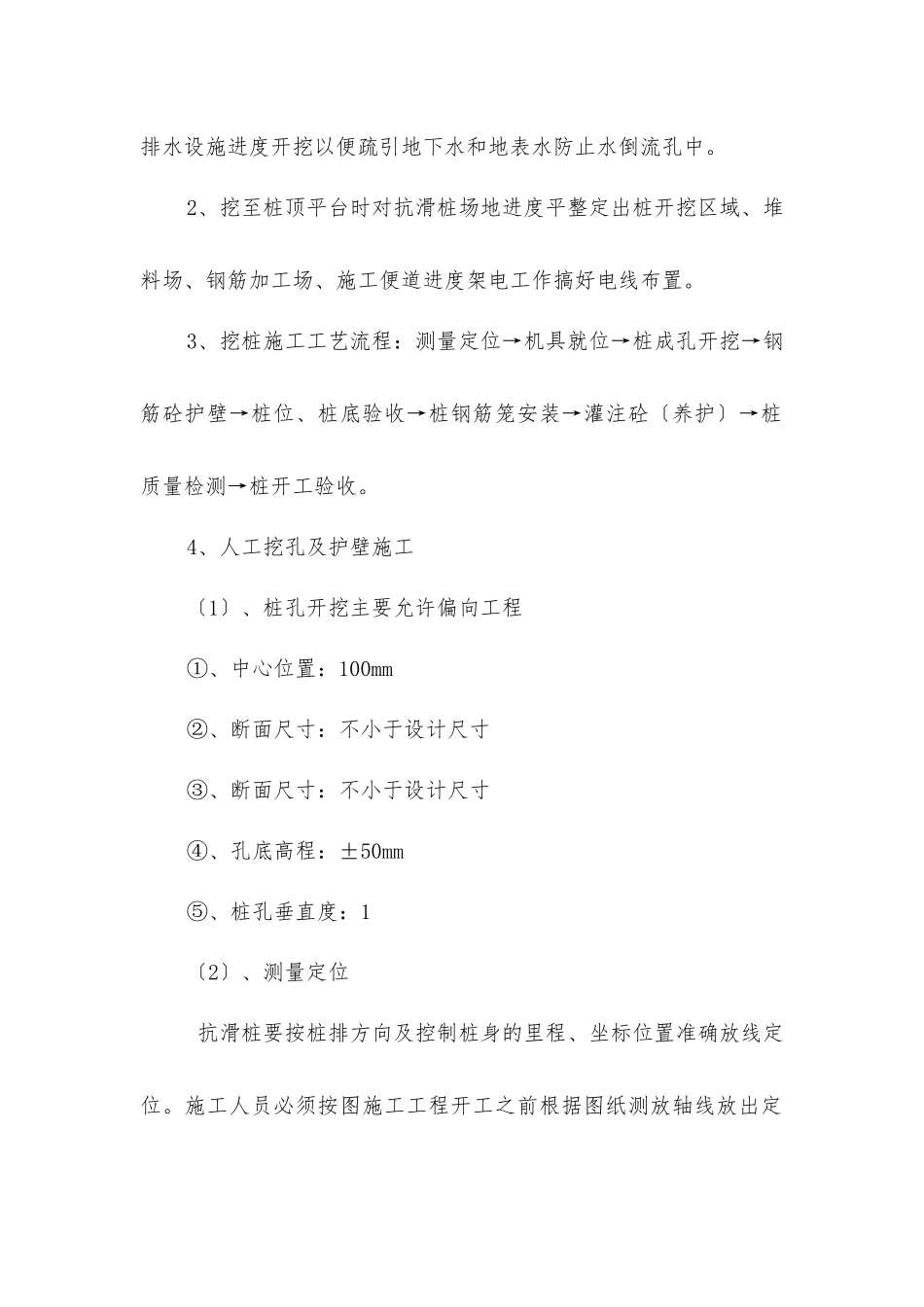

三、施工及工艺1、先按设计图放出桩位及平台位置用人工配合机具对该段临时排水设施进度开挖以便疏引地下水和地表水防止水倒流孔中
2、挖至桩顶平台时对抗滑桩场地进度平整定出桩开挖区域、堆料场、钢筋加工场、施工便道进度架电工作搞好电线布置
3、挖桩施工工艺流程:测量定位→机具就位→桩成孔开挖→钢筋砼护壁→桩位、桩底验收→桩钢筋笼安装→灌注砼〔养护〕→桩质量检测→桩开工验收
4、人工挖孔及护壁施工〔1〕、桩孔开挖主要允许偏向工程①、中心位置:100mm②、断面尺寸:不小于设计尺寸③、断面尺寸:不小于设计尺寸④、孔底高程:±50mm⑤、桩孔垂直度:1〔2〕、测量定位 抗滑桩要按桩排方向及控制桩身的里程、坐标位置准确放线定位
施工人员必须按图施工工程开工之前根据图纸测放轴线放出定位线测放所有的桩位同时做好各轴线的控制桩桩位的放样允许偏向为 100mm
经监理工程师复核验收且认可后方可进度开挖
