1 编制说明2 总则3 井筒开挖4 钢筋混凝土施工目录错误未

1 编制说明1
1 本技术规定合用于主体工程左、右岸上坝公路处的抗滑桩井筒开挖及桩体结构钢筋混凝土施工,其它部位的抗滑桩施工可参照执行
承包人应在施工过程中总结积累经验,为抗滑桩施工发明条件
2 本技术规定中用黑体表达的条款为景洪水电站工程,特别强调的技术规定

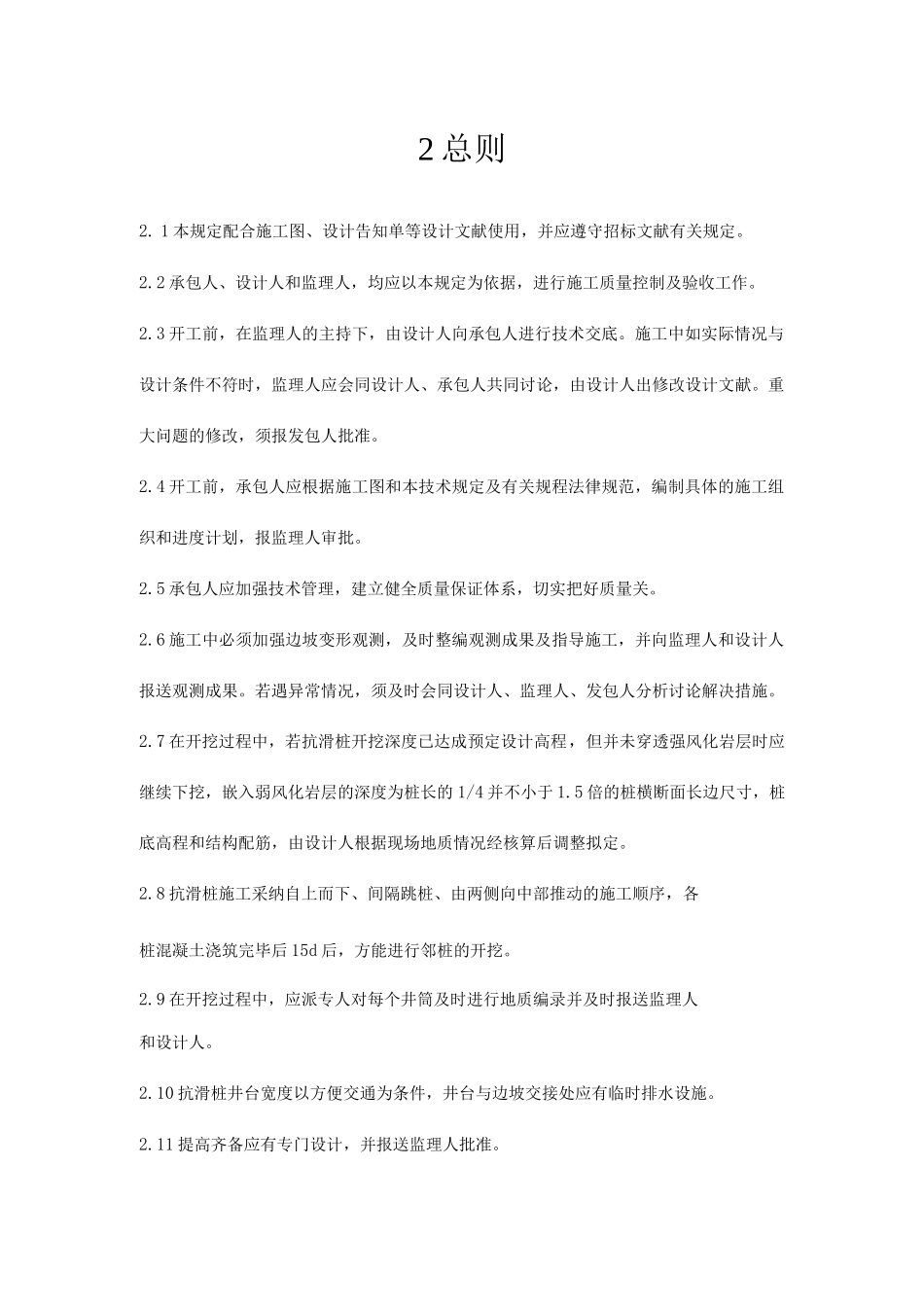

1 本规定配合施工图、设计告知单等设计文献使用,并应遵守招标文献有关规定
2 承包人、设计人和监理人,均应以本规定为依据,进行施工质量控制及验收工作
3 开工前,在监理人的主持下,由设计人向承包人进行技术交底
施工中如实际情况与设计条件不符时,监理人应会同设计人、承包人共同讨论,由设计人出修改设计文献
重大问题的修改,须报发包人批准
4 开工前,承包人应根据施工图和本技术规定及有关规程法律规范,编制具体的施工组织和进度计划,报监理人审批
5 承包人应加强技术管理,建立健全质量保证体系,切实把好质量关
6 施工中必须加强边坡变形观测,及时整编观测成果及指导施工,并向监理人和设计人报送观测成果
若遇异常情况,须及时会同设计人、监理人、发包人分析讨论解决措施
7 在开挖过程中,若抗滑桩开挖深度已达成预定设计高程,但并未穿透强风化岩层时应继续下挖,嵌入弱风化岩层的深度为桩长的 1/4 并不小于 1
5 倍的桩横断面长边尺寸,桩底高程和结构配筋,由设计人根据现场地质情况经核算后调整拟定
8 抗滑桩施工采纳自上而下、间隔跳桩、由两侧向中部推动的施工顺序,各桩混凝土浇筑完毕后 15d 后,方能进行邻桩的开挖
9 在开挖过程中,应派专人对每个井筒及时进行地质编录并及时报送监理人和设计人
10 抗滑桩井台宽度以方便交通为条件,井台与边坡交接处应有临
